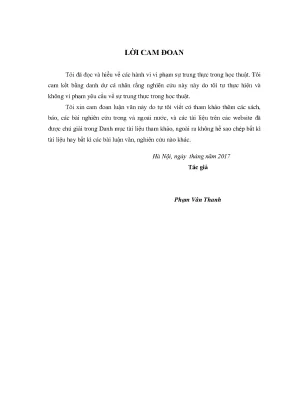

LỜI CAM ĐOAN Tôi đã đọc và hiểu về các hành vi vi phạm sự trung thực trong học thuật. Tôi cam kết bằng danh dự cá nhân rằng nghiên cứu này này do tôi tự thực hiện và không vi phạm yêu cầu về sự trung thực trong học thuật. Tôi xin cam đoan luận văn này do tự tôi viết có tham khảo thêm các sách, báo, các bài nghiên cứu trong và ngoài nước, và các tài liệu trên các website đã được chú giải trong Danh mục tài liệu tham khảo, ngoài ra không hề sao chép bất kì tài liệu hay bất kì các bài luận văn, nghiên cứu nào khác. Hà Nội, ngày tháng năm 2017 Tác giả Phạm Vân Thanh LỜI CẢM ƠN Để hoàn thành được luận văn này, tôi đã nhận được rất nhiều sự động viên, giúp đỡ của nhiều cá nhân và tập thể. Trước hết, tôi xin bày tỏ lòng biết ơn sâu sắc đến PGS. Vũ Cương đã hướng dẫn tôi thực hiện nghiên cứu của mình. Xin cùng bày tỏ lòng biết ơn chân thành tới các thầy cô giáo, người đã đem lại cho tôi những kiến thức bổ trợ, vô cùng có ích trong những năm học vừa qua. Cũng xin gửi lời cám ơn chân thành tới Ban Giám hiệu, Viện Đào Tạo Sau Đại Học, Đại Học Kinh Tế Quốc Dân đã tạo điều kiện cho tôi trong quá trình học tập. Cuối cùng tôi xin gửi lời cám ơn đến gia đình, bạn bè, những người đã luôn bên tôi, động viên và khuyến khích tôi trong quá trình thực hiện đề tài nghiên cứu của mình. Hà Nội, ngày tháng năm 2017 Tác giả Phạm Vân Thanh MỤC LỤC LỜI CAM ĐOAN LỜI CẢM ƠN MỤC LỤC DANH MỤC CÁC TỪ VIẾT TẮT DANH MỤC CÁC BẢNG DANH MỤC CÁC HÌNH VẼ, BIỂU ĐỒ TÓM TẮT LUẬN VĂN . i LỜI MỞ ĐẦU .1 CHƢƠNG 1 KHUNG LÝ THUYẾT VỀ ĐÁNH GIÁ TIẾN ĐỘ TRIỂN KHAI HỆ THỐNG HOẠCH ĐỊNH NGUỒN LỰC CHO DOANH NGHIỆP (ERP) .1 Giới thiệu tổng quát về một hệ thống ERP .1 Khái niệm, đặc điểm ERP .2 Vai trò của triển khai ERP trong công tác quản lý của doanh nghiệp .2 Quá trình triển khai hệ thống ERP trong doanh nghiệp .1 Quy trình triển khai hệ thống ERP .2 Tiêu chí và phương pháp đánh giá triển khai dự án ERP .3 Các điều kiện cần và đủ để có thể triển khai thành công ERP trong doanh nghiệp .3 Bài học kinh nghiệm từ một số dự án triển khai ERP ở Việt Nam .1 Triển khai hệ thống ERP của Công ty cổ phần sữa Việt Nam (Vinamilk) .2 Triển khai hệ thống ERP tại Công ty SAVIMEX .3 Bài học kinh nghiệm triển khai hệ thống ERP cho Tập đoàn Điện lực Việt Nam . 34 CHƢƠNG 2 ĐÁNH GIÁ QUÁ TRÌNH TRIỂN KHAI ERP VÀO CÔNG TÁC QUẢN LÝ CỦA TẬP ĐOÀN ĐIỆN LỰC VIỆT NAM TRONG GIAI ĐOẠN THÍ ĐIỂM.1 Giới thiệu chung về EVN và quy trình ERP triển khai ở EVN.1 Giới thiệu chung về EVN và sự cần thiết phải có một phương thức quản lý mới tại EVN .2 Quy trình triển khai dự án ERP của Tập đoàn điện lực Việt Nam (EVN) .2 Đánh giá quá trình triển khai hệ thống ERP vào EVN giai đoạn thí điểm.1 Đánh giá tiến độ triển khai các bước triển khai dự án ERP của EVN trong giai đoạn thí điểm . Đánh giá chất lượng các bước triển khai dự án ERP của EVN trong giai đoạn thí điểm.3 Đánh giá tác động giữa kỳ của triển khai hệ thống ERP hay đánh giá kết quả đạt được do hệ thống ERP đem lại .3 Đánh giá các điều kiện cần và đủ để triển khai thành công dự án ERP của EVN.1 Các điều kiện cần để triển khai hệ thống ERP của EVN.2 Đánh giá các điều kiện đủ để triển khai thành công ERP .4 Đánh giá chung về thực trạng triển khai ERP vào công tác quản lý của EVN trong giai đoạn thí điểm .1 Kết quả đạt được .2 Vấn đề tồn tại và nguyên nhân . 67 CHƢƠNG 3 GIẢI PHÁP ĐẨY MẠNH TRIỂN KHAI ERP CỦA TẬP ĐOÀN ĐIỆN LỰC VIỆT NAM TRONG GIAI ĐOẠN NHÂN RỘNG .1 Các phƣơng án đặt ra cho việc triển khai ERP ở giai đoạn nhân rộng của EVN .1 Đánh giá các phương án có thể xảy ra trong giai đoạn tiếp theo.2 Những vấn đề đặt ra trước khi thực hiện giai đoạn tiếp theo của dự án.3 Mục tiêu cần thực hiện cho giai đoạn hai của dự án .4 Lộ trình triển khai ERP giai đoạn nhân rộng .2 Một số giải pháp đề xuất nhằm nâng cao hiệu quả triển khai ERP cho giai đoạn tiếp theo theo phƣơng án đã lựa chọn.1 Giải pháp xử lý về cách tiếp cận triển khai dự án trong giai đoạn hai .2 Giải pháp về nguồn nhân lực của dự án .3 Giải pháp về hạ tầng công nghệ.4 Giải pháp về công tác lập kế hoạch, quản trị rủi ro của dự án .5 Giải pháp về cải thiện mức độ đáp ứng yêu cầu của hệ thống .3 Một số kiến nghị nhằm thúc đẩy việc triển khai dự án ERP đạt hiệu quả tốt nhất cho Tập đoàn điện lực Việt Nam .98 TÀI LIỆU THAM KHẢO .102 PHỤ LỤC1:MẪUBẢNGCÁC CÂUHỎIKHẢOSÁT .102 PHỤ LỤC2:BẢNGTỔNGHỢP KẾTQUẢ KHẢOSÁT .106 PHỤLỤC3:DANHSÁCHCÁNHÂNTHAMGIAKHẢOSÁT.109 PHỤ LỤC 4: TỔNG QUAN VỀ KẾ HOẠCH DỰ ÁN GIAI ĐOẠN TRIỂN KHAI THÍ ĐIỂM .112 DANH MỤC CÁC TỪ VIẾT TẮT STT Từ viết tắt Diễn giải 1 ERP Hệ thống hoạch định nguồn lực của doanh nghiệp 2 EVN Tập đoàn điện lực Việt Nam 3 QLDA Quản lý dự án 4 PYTHIS Công ty cổ phần công nghệ mới Kim tự tháp Việt Nam 5 EVNIT Trung tâm công nghệ thông tin của Tập đoàn điện lực Việt Nam 6 TNCN Tiếp nhận công nghệ 7 TNHH Trách nhiệm hữu hạn 8 MTV Một thành viên 9 PILOT Giai đoạn triển khai thí điểm 10 ROLL – OUT Giai đoạn triển khai diện rộng 11 CRP Tổ chức thực hiện trình diễn ứng dụng 12 UAT Kiểm tra chấp nhận hệ thống 13 QTTL Quy trình tương lai Hệ thống thông tin quản lý Tài chính – vật tư hàng hóa của 14 FMIS/MMIS Tập đoàn điện lực Việt Nam 15 MRP Hệ thống hoạch định nhu cầu nguyên vật liệu 16 Data center Trung tâm dữ liệu DANH MỤC CÁC BẢNG Bảng 1.1: Các bước thực hiện trong giai đoạn vận thành thực tế .2: Đánh giá việc triển khai ERP vào doanh nghiệp thành công theo Alexis Leon.1: Thời gian thực hiện các bước triển khai dự án FMIS/MMIS .2: Đánh giá mức độ đầy đủ và chính xác của dữ liệu chuyển đổi vào hệ thống ERP .3: Đánh giá những lợi ích cụ thể sau khi vận hành thực tế hệ thống ERP thí điểm 32 đơn vị.4: Tổng hợp đánh giá việc triển khai ERP vào quản lý của EVN .1: Lộ trình triển khai hệ thống ERP giai đoạn hai của dự án FMIS/MMIS .83 DANH MỤC CÁC HÌNH VẼ, BIỂU ĐỒ Hình 1.1: Quy trình triển khai dự án ERP .1: Quy trình triển khai PAIM cho EVN .2: So sánh thời gian triển khai thực tế các bước dự án FMIS/MMIS với kế hoạch.3: Đánh giá thời gian đào tạo hệ thống ERP cho người dùng chính .4: Đánh giá khả năng hỗ trợ công tác quản lý của hệ thống ERP đối với ban lãnh đạo khi vận hành thực tế .5: Đánh giá mức độ đáp ứng của hệ thống ERP .6: Đánh giá yếu tố nhân sự Ban quản lý dự án FMIS/MMIS .7: Đánh giá yếu tố nhân sự của đội TNCN qua các giai đoạn dự án .8: Đánh giá việc sử dụng hệ thống ERP trong xử lý nghiệp vụ.9: Đánh giá yếu tố nhân sự của nhà thầu PYTHIS .10: Đánh giá sự hợp lý thời gian triển khai hệ thống ERP .64 theo từng bước thực hiện.64 i TÓM TẮT LUẬN VĂN CHƢƠNG 1: KHUNG LÝ THUYẾT VỀ ĐÁNH GIÁ TIẾN ĐỘ TRIỂN KHAI HỆ THỐNG HOẠCH ĐỊNH NGUỒN LỰC CHO DOANH NGHIỆP (ERP) Hệ thống hoạch định nguồn lực doanh nghiệp - Enterprise Resource Planning (ERP) là một thuật ngữ được dùng liên quan đến các hoạt động của doanh nghiệp, được phần mềm máy tính hỗ trợ, để giúp cho doanh nghiệp quản lý các hoạt động quan trọng, then chốt, bao gồm: tài chính kế toán, quản lý mua hàng, quản lý bán hàng, quản lý tồn kho, hoạch định và quản lý sản xuất, giá thành, quản lý quan hệ với khách hàng, v.v… Mục tiêu tổng quát của hệ thống này là đảm bảo các nguồn lực thích hợp của doanh nghiệp như nhân lực, vật tư, máy móc và tài chính sẵn có với số lượng cần thiết khi sử dụng, thông qua các công cụ hoạch định và lập kế hoạch. Khi thực hiện ứng dụng ERP, mọi hoạt động của một doanh nghiệp đều được thực hiện trên một hệ thống duy nhất. Theo Alexis Leon (2000), một hệ thống ERP thường có những đặc điểm đặc trưng như sau:Tính tích hợp; Tính làm chủ công nghệ;Tính quy tắc;Tính tránh nhiệm rõ ràng; Tính liên kết. Vai trò của triển khai ERP trong công tác quản lý của doanh nghiệp: Giảm thiểu sai sót về dữ liệu; Tăng tốc độ luồng công việc; Dữ liệu đồng bộ, tập trung; Dễ dàng quản lý và kiểm soát. Quy trình triển khai hệ thống ERP: + Giai đoạn một: Lựa chọn giải pháp ERP + Giai đoạn hai: Lựa chọn nhà cung cấp giải pháp ERP + Giai đoạn ba: Lập kế hoạch dự án + Giai đoạn bốn: Thực hiện tư vấn giải pháp +Giai đoạn năm: Xây dựng hệ thống, triển khai và chuyển giao +Giai đoạn sáu: Đưa hệ thống vào vận hành thực tế + Giai đoạn bảy: Hỗ trợ và bảo trì hệ thống (hậu triển khai) ii Tiêu chí và phƣơng pháp đánh giá triển khai dự án ERP + Đánh giá tiến độ thực hiện của từng bước và tiến độ thực hiện chung của giai đoạn thí điểm + Chất lượng công việc của triển khai trong mỗi bước trong quy trình + Tác động giữa kỳ của triển khai hệ thống ERP hay đánh giá kết quả đạt được do hệ thống ERP đem lại cho doanh nghiệp Các điều kiện cần và đủ để có thể triển khai thành công ERP trong doanh nghiệp: + Điều kiện về cơ sở hạ tầng công nghệ thông tin + Điều kiện về nhân lực + Giải pháp ERP được lựa chọn của doanh nghiệp. + Nhà cung cấp giải pháp ERP + Chất lượng của kế hoạch triển khai dự án + Sự tham gia của ban lãnh đạo. CHƢƠNG 2: ĐÁNH GIÁ QUÁ TRÌNH TRIỂN KHAI ERP VÀO CÔNG TÁC QUẢN LÝ CỦA TẬP ĐOÀN ĐIỆN LỰC VIỆT NAM TRONG GIAI ĐOẠN THÍ ĐIỂM Tổng công ty Điện lực Việt Nam được thành lập theo Quyết định số 562/QĐ-TTg ngày 10/10/1994 của Thủ tướng Chính phủ trên cơ sở sắp xếp lại các đơn vị thuộc Bộ Năng lượng.
Tổng quan nghiên cứu
Trong bối cảnh hội nhập kinh tế toàn cầu và sự phát triển mạnh mẽ của công nghệ thông tin, việc ứng dụng hệ thống hoạch định nguồn lực doanh nghiệp (ERP) trở thành nhu cầu cấp thiết đối với các tập đoàn lớn tại Việt Nam. Tập đoàn Điện lực Việt Nam (EVN) đã triển khai dự án ERP với mục tiêu nâng cao hiệu quả quản lý tài chính và vật tư, đồng thời chuẩn hóa quy trình nghiệp vụ theo tiêu chuẩn quốc tế. Giai đoạn thí điểm của dự án được thực hiện từ năm 2012 đến 2015, với phạm vi triển khai tại 32 đơn vị trực thuộc EVN. Mặc dù dự án đã đạt được một số kết quả tích cực như đưa vào vận hành đúng kế hoạch tại một số đơn vị, xây dựng thành công hai trung tâm dữ liệu và chuẩn hóa dữ liệu nghiệp vụ, tiến độ triển khai tổng thể vẫn bị kéo dài thêm khoảng 10 tháng so với kế hoạch ban đầu.
Mục tiêu nghiên cứu của luận văn là đánh giá thực trạng tiến độ triển khai ERP trong giai đoạn thí điểm, phân tích các nguyên nhân tồn tại, từ đó đề xuất các giải pháp nhằm nâng cao hiệu quả triển khai trong giai đoạn nhân rộng với khoảng 300 đơn vị tiếp theo. Nghiên cứu tập trung vào các khía cạnh tiến độ dự án, chất lượng công việc từng bước, mức độ đáp ứng yêu cầu của hệ thống và các điều kiện cần thiết để triển khai thành công ERP trong doanh nghiệp quy mô lớn như EVN. Việc đánh giá này có ý nghĩa quan trọng trong việc đảm bảo thành công cho giai đoạn nhân rộng, đồng thời góp phần nâng cao năng lực quản lý tổng thể của EVN trong bối cảnh cạnh tranh ngày càng gay gắt.
Cơ sở lý thuyết và phương pháp nghiên cứu
Khung lý thuyết áp dụng
Luận văn dựa trên hai khung lý thuyết chính: lý thuyết về hệ thống hoạch định nguồn lực doanh nghiệp (ERP) và lý thuyết đánh giá tiến độ dự án giữa kỳ. Theo Alexis Leon (2000), ERP là hệ thống tích hợp các quy trình quản lý tài chính, sản xuất, mua hàng, bán hàng và quản lý quan hệ khách hàng trên một nền tảng công nghệ thông tin duy nhất, nhằm nâng cao hiệu quả hoạt động và quản lý nguồn lực toàn diện. Các đặc điểm nổi bật của ERP bao gồm tính tích hợp, tính làm chủ công nghệ, tính quy tắc, tính tránh nhiệm rõ ràng và tính liên kết giữa các phòng ban.
Về đánh giá tiến độ dự án, luận văn áp dụng lý thuyết đánh giá giữa kỳ, tập trung vào việc so sánh tiến độ thực tế với kế hoạch, đánh giá chất lượng công việc từng bước và tác động của dự án đến hoạt động doanh nghiệp. Tiêu chí đánh giá bao gồm mức độ sử dụng hệ thống ERP của nhà quản lý, độ đầy đủ và chính xác của dữ liệu chuyển đổi, cũng như các lợi ích thực tế nhận được từ hệ thống.
Các khái niệm chuyên ngành được sử dụng gồm: FMIS/MMIS (Hệ thống thông tin Tài chính và Vật tư Hàng hóa tích hợp), Oracle E Business Suite (giải pháp ERP được EVN lựa chọn), đội tiếp nhận công nghệ (EVNIT), và các giai đoạn triển khai ERP như thí điểm (Pilot) và nhân rộng (Roll-out).
Phương pháp nghiên cứu
Nghiên cứu sử dụng phương pháp kết hợp giữa desk review và khảo sát thực tế. Nguồn dữ liệu chính bao gồm báo cáo tình hình triển khai dự án ERP của EVN trong giai đoạn thí điểm (2012-2015), các tài liệu kỹ thuật, kế hoạch dự án, và kết quả khảo sát 50 người tham gia dự án gồm lãnh đạo, ban quản lý dự án, đội tiếp nhận công nghệ và nhân viên tại các đơn vị thuộc EVN.
Phân tích dữ liệu được thực hiện bằng phương pháp so sánh tiến độ thực tế với kế hoạch, đánh giá chất lượng công việc từng bước triển khai, và phân tích nguyên nhân tồn tại dựa trên phản hồi từ khảo sát. Timeline nghiên cứu tập trung vào giai đoạn thí điểm 32 đơn vị, đồng thời xem xét kế hoạch và điều kiện chuẩn bị cho giai đoạn nhân rộng 300 đơn vị tiếp theo.
Kết quả nghiên cứu và thảo luận
Những phát hiện chính
-
Tiến độ dự án bị kéo dài: Giai đoạn thí điểm kéo dài thêm khoảng 10 tháng so với kế hoạch ban đầu. Hai bước đầu tiên (xác định yêu cầu và thiết kế giải pháp) kéo dài 4 tháng do EVN ưu tiên xây dựng quy trình tổng thể, nhưng các bước tiếp theo bị rút ngắn hoặc thực hiện song song dẫn đến chất lượng và tiến độ bị ảnh hưởng, đặc biệt là bước chuyển giao và vận hành.
-
Chất lượng công việc từng bước chưa đồng đều: Bước xác định yêu cầu đạt chất lượng tốt nhất với bộ tài liệu quy trình nghiệp vụ tương lai được phê duyệt. Tuy nhiên, bước thiết kế giải pháp chỉ đạt mức tạm chấp nhận, bước đào tạo người dùng bị rút ngắn thời gian, gây khó khăn trong kiểm thử chấp nhận hệ thống (UAT). Việc vận hành chính thức gặp nhiều khó khăn do hệ thống chưa hoàn thiện và phải chạy song song với hệ thống cũ tại 27/32 đơn vị.
-
Mức độ đáp ứng yêu cầu của hệ thống còn hạn chế: Khoảng 93% người dùng đánh giá hệ thống chỉ đáp ứng một phần yêu cầu, chỉ 2% cho rằng hệ thống hoàn toàn đáp ứng. Hệ thống chưa lập được báo cáo lưu chuyển tiền tệ và báo cáo thuyết minh tài chính, các báo cáo quản lý theo tiêu chuẩn quốc tế chưa hoàn thiện, làm giảm hiệu quả quản lý tổng thể.
-
Nguyên nhân tồn tại chủ yếu liên quan đến nhân lực và hạ tầng công nghệ: Đội ngũ tiếp nhận công nghệ EVNIT còn hạn chế về năng lực và số lượng, phụ thuộc nhiều vào nhà thầu PYTHIS. Nhà thầu gặp khó khăn về tài chính, dẫn đến thiếu nhân sự có kinh nghiệm. Hạ tầng công nghệ chưa đồng bộ, trung tâm dữ liệu miền Nam không đảm bảo vận hành, thiếu máy chủ dự phòng, ảnh hưởng đến độ tin cậy và hiệu suất hệ thống.
Thảo luận kết quả
Nguyên nhân chính của việc kéo dài tiến độ và chất lượng dự án chưa đạt yêu cầu là do sự thiếu đồng bộ trong kế hoạch triển khai, đặc biệt là việc rút ngắn thời gian đào tạo và kiểm thử, cũng như sự yếu kém về nguồn nhân lực cả phía EVN và nhà thầu. So với các nghiên cứu về triển khai ERP tại các doanh nghiệp lớn khác, EVN gặp thách thức lớn do quy mô rộng, nghiệp vụ phức tạp và đặc thù ngành điện lực.
Việc phải vận hành song song hai hệ thống cũ và mới tại đa số đơn vị cho thấy hệ thống ERP chưa đạt độ tin cậy cao, ảnh hưởng đến hiệu quả công việc và sự hài lòng của người dùng. Các biểu đồ so sánh tiến độ thực tế và kế hoạch, cũng như bảng đánh giá mức độ đáp ứng của hệ thống, có thể minh họa rõ ràng các điểm chậm tiến độ và hạn chế về chất lượng.
Kết quả nghiên cứu nhấn mạnh tầm quan trọng của việc chuẩn bị kỹ lưỡng về nhân lực và hạ tầng công nghệ, cũng như cần có kế hoạch triển khai chi tiết, bám sát thực tế để đảm bảo thành công cho giai đoạn nhân rộng. Việc nâng cao năng lực đội ngũ tiếp nhận công nghệ và cải thiện hạ tầng CNTT là yếu tố then chốt để khắc phục các tồn tại hiện tại.
Đề xuất và khuyến nghị
-
Tái cấu trúc quy trình triển khai dự án: Cần áp dụng quy trình triển khai ERP phù hợp với đặc thù của EVN, đảm bảo tuần tự các bước, tránh làm song song hoặc rút ngắn thời gian đào tạo và kiểm thử. Mục tiêu là đảm bảo chất lượng từng bước, giảm thiểu sai sót và kéo dài tiến độ.
-
Nâng cao năng lực nhân lực: Tăng cường đào tạo, tuyển dụng và giữ chân nhân sự có kinh nghiệm cho đội tiếp nhận công nghệ EVNIT. Xây dựng chương trình đào tạo bài bản, liên tục cho người dùng chính và nhân viên vận hành hệ thống, đảm bảo họ có đủ kiến thức và kỹ năng sử dụng ERP hiệu quả.
-
Cải thiện hạ tầng công nghệ thông tin: Đầu tư nâng cấp trung tâm dữ liệu miền Nam, bổ sung máy chủ dự phòng để đảm bảo tính sẵn sàng và ổn định của hệ thống. Kiểm thử hiệu năng toàn diện trước khi triển khai diện rộng, đảm bảo hệ thống đáp ứng được khối lượng dữ liệu và người dùng lớn.
-
Lập kế hoạch và quản trị rủi ro chặt chẽ: Xây dựng kế hoạch chi tiết, có dự phòng thời gian cho các giai đoạn, đặc biệt là các bước phức tạp như chuyển giao và vận hành. Thiết lập cơ chế giám sát tiến độ và xử lý kịp thời các rủi ro phát sinh trong quá trình triển khai.
-
Tăng cường sự cam kết và phối hợp của lãnh đạo: Ban lãnh đạo EVN và các đơn vị trực thuộc cần cam kết mạnh mẽ, chỉ đạo sát sao và phối hợp chặt chẽ trong quá trình triển khai. Ban chức năng cần rà soát, ban hành quy định phù hợp với quy trình nghiệp vụ mới, đảm bảo sự đồng bộ và hiệu quả trong quản lý.
Đối tượng nên tham khảo luận văn
-
Ban lãnh đạo các tập đoàn, doanh nghiệp lớn: Giúp hiểu rõ các yếu tố ảnh hưởng đến thành công của dự án ERP, từ đó có chiến lược đầu tư và quản lý phù hợp nhằm nâng cao hiệu quả quản trị nguồn lực.
-
Nhà quản lý dự án CNTT và ERP: Cung cấp kiến thức về quy trình triển khai, tiêu chí đánh giá tiến độ và chất lượng dự án, giúp họ xây dựng kế hoạch và kiểm soát dự án hiệu quả hơn.
-
Đội ngũ tiếp nhận công nghệ và nhân viên vận hành hệ thống: Hỗ trợ nâng cao nhận thức về vai trò, trách nhiệm và kỹ năng cần thiết khi tham gia triển khai và vận hành ERP, từ đó tăng cường hiệu quả sử dụng hệ thống.
-
Các nhà nghiên cứu và sinh viên chuyên ngành quản trị công nghệ thông tin, quản lý dự án: Là tài liệu tham khảo thực tiễn về triển khai ERP trong doanh nghiệp quy mô lớn tại Việt Nam, cung cấp cơ sở lý thuyết và phân tích thực trạng chi tiết.
Câu hỏi thường gặp
-
Tại sao dự án ERP của EVN bị kéo dài tiến độ?
Nguyên nhân chính là do việc rút ngắn thời gian đào tạo và kiểm thử, sự thiếu đồng bộ trong kế hoạch triển khai, cùng với hạn chế về năng lực và số lượng nhân sự của đội tiếp nhận công nghệ và nhà thầu. -
Hệ thống ERP của EVN đã đáp ứng được những yêu cầu nào?
Hệ thống đã giúp chuẩn hóa quy trình nghiệp vụ, đồng bộ dữ liệu tập trung, đưa vào vận hành thành công tại 32 đơn vị thí điểm, xây dựng hai trung tâm dữ liệu và hỗ trợ quản lý tài chính, vật tư theo tiêu chuẩn quốc tế. -
Những khó khăn lớn nhất trong triển khai ERP tại EVN là gì?
Bao gồm hạn chế về nhân lực chuyên môn, hạ tầng công nghệ chưa đồng bộ, sự phức tạp của nghiệp vụ ngành điện lực, và việc phải vận hành song song hệ thống cũ và mới tại nhiều đơn vị. -
Giải pháp nào được đề xuất để nâng cao hiệu quả triển khai ERP?
Tái cấu trúc quy trình triển khai, nâng cao năng lực nhân lực, cải thiện hạ tầng CNTT, lập kế hoạch chi tiết và tăng cường cam kết lãnh đạo là những giải pháp trọng tâm. -
Làm thế nào để đảm bảo người dùng ERP làm việc hiệu quả?
Cần tổ chức các khóa đào tạo bài bản, liên tục, tạo điều kiện cho người dùng thực hành và làm quen với hệ thống, đồng thời có hỗ trợ kỹ thuật kịp thời để giải quyết các khó khăn trong quá trình sử dụng.
Kết luận
- Dự án ERP của EVN trong giai đoạn thí điểm đã đạt được nhiều kết quả tích cực nhưng tiến độ bị kéo dài khoảng 10 tháng do nhiều nguyên nhân nội tại và khách quan.
- Chất lượng công việc từng bước triển khai chưa đồng đều, đặc biệt là đào tạo và kiểm thử, ảnh hưởng đến hiệu quả vận hành hệ thống.
- Hệ thống ERP chưa hoàn toàn đáp ứng các yêu cầu quản lý tài chính và báo cáo theo tiêu chuẩn quốc tế, gây khó khăn cho người dùng và quản lý.
- Nguyên nhân chủ yếu liên quan đến hạn chế về nhân lực, hạ tầng công nghệ và kế hoạch triển khai chưa sát thực tế.
- Đề xuất các giải pháp trọng tâm gồm tái cấu trúc quy trình, nâng cao năng lực nhân lực, cải thiện hạ tầng CNTT, lập kế hoạch chi tiết và tăng cường cam kết lãnh đạo nhằm đảm bảo thành công cho giai đoạn nhân rộng tiếp theo.
Tiếp theo, EVN cần triển khai các giải pháp đề xuất trong thời gian sớm nhất để chuẩn bị cho giai đoạn nhân rộng với khoảng 300 đơn vị, đồng thời tiếp tục theo dõi, đánh giá và điều chỉnh dự án nhằm tối ưu hóa hiệu quả quản lý nguồn lực doanh nghiệp. Các nhà quản lý và chuyên gia ERP được khuyến khích tham khảo nghiên cứu này để áp dụng kinh nghiệm và bài học thực tiễn vào các dự án tương tự.
