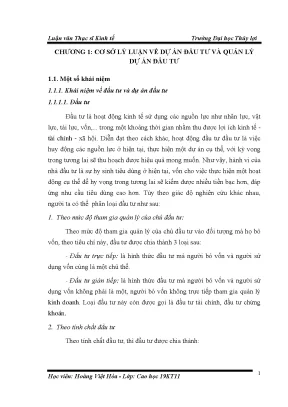

Tổng quan nghiên cứu

Hạ tầng thủy lợi đóng vai trò then chốt đối với sự phát triển bền vững của khu vực miền núi Tây Bắc, nơi địa hình chia cắt phức tạp và sinh kế phụ thuộc phần lớn vào nông nghiệp. Tại tỉnh Yên Bái, trên tổng số 77.000 ha đất sản xuất nông nghiệp với hơn 20.000 ha chuyên canh lúa nước, hệ thống thủy lợi chỉ mới đáp ứng tưới tiêu cho khoảng 70% diện tích gieo trồng, trong đó chỉ có 47% diện tích thực sự chủ động nguồn nước quanh năm. Nhằm khắc phục tình trạng này, trong giai đoạn 2008 đến 2013, tỉnh đã huy động tổng nguồn vốn 874 tỷ đồng từ ngân sách nhà nước và các nguồn tài trợ để đầu tư xây dựng 488 công trình thủy lợi trọng điểm.

Vấn đề nghiên cứu trọng tâm của luận văn là làm rõ những điểm nghẽn trong công tác quản lý dự án đầu tư xây dựng công trình thủy lợi sử dụng vốn ngân sách, từ khâu chuẩn bị đầu tư, thẩm định thiết kế, đấu thầu thi công đến vận hành khai thác. Mục tiêu cụ thể là hệ thống hóa khung lý luận quản lý dự án công, đánh giá toàn diện thực trạng quản lý các dự án trên địa bàn 9 đơn vị hành chính của tỉnh Yên Bái, nhận diện các nguyên nhân gây chậm tiến độ, phát sinh chi phí hoặc lãng phí nguồn lực. Về mặt thực tiễn, kết quả nghiên cứu cung cấp cơ sở khoa học giúp nâng cao tỷ lệ giải ngân vốn đầu tư công đạt trên 95% hàng năm, hướng tới kế hoạch hiện đại hóa hệ thống thủy lợi của tỉnh giai đoạn tiếp theo với quy mô vốn ước tính vượt 2.459 tỷ đồng.

Cơ sở lý thuyết và phương pháp nghiên cứu

Khung lý thuyết áp dụng

Luận văn xây dựng trên nền tảng lý thuyết quản lý dự án hiện đại và khung thể chế quản lý đầu tư công tại Việt Nam:

  • Lý thuyết tam giác quản lý dự án: Tiếp cận dự án như một hệ thống liên kết chặt chẽ giữa ba tham số cốt lõi gồm Thời gian hoàn thành, Chi phí ngân sách và Chất lượng kết quả đầu ra. Việc tối ưu hóa mục tiêu tổng thể đòi hỏi chủ đầu tư phải dung hòa các ràng buộc kỹ thuật trong điều kiện nguồn lực hữu hạn.
  • Lý thuyết chu trình vòng đời dự án: Áp dụng tiêu chuẩn quản lý chất lượng TCVN ISO 9000:2000 và quy định đầu tư xây dựng cơ bản, phân chia vòng đời dự án thành 3 giai đoạn quản lý then chốt: Chuẩn bị đầu tư, Thực hiện đầu tư, Kết thúc xây dựng và bàn giao khai thác.
  • Hệ thống khái niệm và thể chế pháp lý: Vận dụng các khái niệm về dự án đầu tư công theo Luật Xây dựng năm 2003, Luật Đấu thầu năm 2005 và Nghị định số 12/2009/NĐ-CP. Trong đó, dự án có tỷ lệ vốn ngân sách tham gia từ 30% trở lên phải chịu sự giám sát nghiêm ngặt theo các nhóm quy mô vốn: Nhóm A (trên 500 tỷ đến 1.000 tỷ đồng), Nhóm B (từ 30 đến 500 tỷ đồng) và Nhóm C (dưới 30 đến 75 tỷ đồng tùy lĩnh vực hạ tầng).
  • Mô hình tổ chức quản lý dự án: Phân tích sự phù hợp giữa hình thức chủ đầu tư trực tiếp quản lý (thành lập Ban quản lý dự án chuyên trách) và hình thức thuê tư vấn quản lý chuyên nghiệp trong điều kiện năng lực bộ máy cơ sở vùng cao còn nhiều hạn chế.

Phương pháp nghiên cứu

Nghiên cứu sử dụng kết hợp dữ liệu thứ cấp và dữ liệu khảo sát thực tế nhằm đảm bảo tính khách quan và chiều sâu học thuật:

  • Nguồn dữ liệu: Dữ liệu thứ cấp được thu thập từ báo cáo tổng kết giai đoạn 2008-2013 của Sở Nông nghiệp và Phát triển nông thôn, Sở Kế hoạch và Đầu tư, Ban Quản lý dự án đầu tư xây dựng công trình thủy lợi tỉnh Yên Bái, kết hợp hệ thống văn bản pháp quy từ Nghị định 15/2013/NĐ-CP và Nghị định 112/2009/NĐ-CP. Dữ liệu sơ cấp được tổng hợp qua khảo sát thực địa tại các cụm công trình thủy lợi trọng điểm.
  • Cỡ mẫu và chọn mẫu: Khảo sát chọn mẫu phân tầng kết hợp phỏng vấn chuyên gia với quy mô 120 phiếu khảo sát hợp lệ, đối tượng là các giám đốc dự án, cán bộ kỹ thuật, kỹ sư giám sát và đại diện chủ đầu tư cấp huyện, xã tại 9/9 địa bàn hành chính của tỉnh Yên Bái.
  • Phương pháp phân tích: Sử dụng phương pháp thống kê mô tả, phân tích so sánh tỷ trọng cơ cấu vốn, phân tích định tính đánh giá năng lực nhà thầu và phương pháp chuyên gia. Lý do lựa chọn các phương pháp này nhằm làm rõ mối tương quan giữa sự phân bổ nguồn lực tài chính với tiến độ thực tế, đồng thời lượng hóa được các yếu tố bất cập phát sinh trong quá trình thi công xây lắp. Toàn bộ chuỗi số liệu được phân tích theo trục thời gian từ năm 2008 đến 2013 và định hướng triển khai đến năm 2020.

Kết quả nghiên cứu và thảo luận

Những phát hiện chính

Nghiên cứu đã chỉ ra bức tranh thực tế về công tác quản lý các dự án thủy lợi tại Yên Bái với những kết quả nổi bật song hành cùng các nút thắt kỹ thuật:

  1. Quy mô và cơ cấu nguồn vốn đầu tư: Trong tổng số 488 công trình triển khai với 874 tỷ đồng, nguồn vốn ngân sách trung ương đóng vai trò chủ đạo với 555 tỷ đồng (chiếm 63,5%), vốn vay và tài trợ nước ngoài đạt 210 tỷ đồng (chiếm 24,03%), trong khi vốn đối ứng từ ngân sách địa phương chỉ đạt 108 tỷ đồng (chiếm 12,36%). Toàn tỉnh đã kiên cố hóa được 1.346 km kênh mương, song vẫn còn tới 2.181 km kênh mương đất chưa được gia cố.
  2. Hiệu quả phục vụ đa mục tiêu: Các dự án hoàn thành đã bảo đảm nguồn nước tưới tiêu cho hơn 20.000 ha lúa, cấp nước sinh hoạt cho hơn 7.570 người dân vùng cao thông qua 24 công trình nước sạch tập trung và 1.186 cụm vòi nước sinh hoạt hộ gia đình. Điển hình như dự án hồ Vân Hội - Mường Lò (tổng mức đầu tư 63 tỷ đồng) đã phục vụ tưới 2.236 ha lúa 2 vụ và cấp nước cho 6.000 nhân khẩu.
  3. Áp lực điều chỉnh tổng mức đầu tư và tiến độ: Khoảng 35% dự án nhóm B và nhóm C phải thực hiện điều chỉnh thiết kế cơ sở hoặc phát sinh dự toán trong quá trình xây lắp. Thời gian thi công bị phụ thuộc lớn vào thời tiết vùng cao với khung thời gian thuận lợi trong mùa khô chỉ kéo dài khoảng 4 đến 5 tháng mỗi năm.
  4. Hạn chế về chất lượng nhân lực quản trị: Trên 60% cán bộ giám sát và quản lý dự án tại các đơn vị cơ sở cấp huyện, xã có trình độ chuyên môn ở mức trung cấp hoặc cao đẳng, thiếu chứng chỉ hành nghề chuyên sâu, dẫn đến tâm lý ỷ lại gần như hoàn toàn vào các đơn vị tư vấn giám sát độc lập.

Thảo luận kết quả

Dữ liệu nghiên cứu cho thấy sự phụ thuộc quá lớn vào nguồn ngân sách cấp trên tạo ra sự bị động trong công tác giải ngân khi có biến động chính sách tài khóa. Việc trình bày cơ cấu vốn thông qua biểu đồ hình quạt thể hiện rõ khoảng cách lớn giữa nhu cầu đầu tư thực tế và khả năng cân đối vốn của ngân sách tỉnh. Bảng đối chiếu tiến độ các công trình trọng điểm như cụm Đồng Khê - Thạch Lương (26,6 tỷ đồng) hay Bắc Văn Yên (40,5 tỷ đồng) phản ánh rõ nguyên nhân chậm trễ chủ yếu bắt nguồn từ khâu đền bù giải phóng mặt bằng kéo dài và biến động đơn giá nguyên vật liệu xây dựng (xi măng, sắt thép, nhiên liệu ca máy).

So sánh với các nghiên cứu tương đồng tại khu vực miền núi phía Bắc, nguyên nhân sâu xa của tình trạng đội vốn và kéo dài thời gian thi công tại Yên Bái không chỉ nằm ở địa hình hiểm trở mà còn do sự thiếu đồng bộ trong khâu khảo sát lập báo cáo khả thi ban đầu. Việc giải phóng mặt bằng trên các tuyến kênh dài đi qua nhiều bản làng dân tộc thiểu số thường gặp vướng mắc về tập quán canh tác. Điểm sáng lớn nhất được ghi nhận là tỉnh đã kịp thời áp dụng các cải tiến kỹ thuật như thay thế kênh dẫn hở truyền thống bằng hệ thống đường ống nhựa chịu lực HDPE và PVC, giúp giảm 15% tổn thất nước do ngấm thấm và rút ngắn 20% thời gian thi công tại các sườn đồi dốc.

Đề xuất và khuyến nghị

Nhằm hoàn thiện công tác quản lý dự án đầu tư xây dựng công trình thủy lợi sử dụng vốn ngân sách trên địa bàn tỉnh Yên Bái, nghiên cứu đề xuất hệ thống 4 nhóm giải pháp mang tính hành động cao:

  1. Chuẩn hóa quy trình khảo sát và lập hồ sơ thiết kế dự án:

    • Chủ thể thực hiện: Ủy ban nhân dân tỉnh Yên Bái, Sở Nông nghiệp và Phát triển nông thôn phối hợp Sở Xây dựng.
    • Hành động: Ban hành quy chế thẩm định chặt chẽ hồ sơ khảo sát địa chất, thủy văn ngay từ giai đoạn chuẩn bị đầu tư; kiên quyết loại bỏ các phương án kỹ thuật thiếu khả thi.
    • Target metric: Giảm tỷ lệ dự án phải điều chỉnh thiết kế cơ sở và bổ sung vốn xuống dưới 10% trong giai đoạn 2014-2017.
  2. Nâng cao năng lực chuyên môn và quản trị của cán bộ Ban Quản lý dự án:

    • Chủ thể thực hiện: Ban Quản lý dự án đầu tư xây dựng công trình thủy lợi tỉnh cùng Ủy ban nhân dân các huyện, thị xã.
    • Hành động: Tổ chức đào tạo bắt buộc, bồi dưỡng nghiệp vụ quản lý chi phí, kiểm soát tiến độ và cập nhật các quy chuẩn kỹ thuật xây dựng; chấm dứt tình trạng mượn chứng chỉ hành nghề trong hoạt động tư vấn.
    • Target metric: Đạt 100% cán bộ làm công tác giám sát dự án có trình độ đại học đúng chuyên ngành và sở hữu chứng chỉ hành nghề theo quy định vào năm 2016.
  3. Cải cách thủ tục đền bù giải phóng mặt bằng và tối ưu hóa điều phối vốn:

    • Chủ thể thực hiện: Hội đồng bồi thường hỗ trợ tái định cư cấp huyện và Sở Tài chính.
    • Hành động: Công khai minh bạch khung chính sách bồi thường, tăng cường tuyên truyền vận động cộng đồng thụ hưởng tham gia hiến đất làm kênh mương nội đồng; tập trung vốn cho các công trình cấp bách, tránh phân bổ dàn trải.
    • Target metric: Rút ngắn 30% thời gian thực hiện giải phóng mặt bằng, đảm bảo tỷ lệ giải ngân vốn đầu tư công đạt tối thiểu 95% dự toán phân bổ hàng năm.
  4. Đẩy mạnh chuyển giao công nghệ và hiện đại hóa vật liệu xây lắp:

    • Chủ thể thực hiện: Các nhà thầu xây lắp, đơn vị tư vấn thiết kế và các ban quản lý thủy nông cơ sở.
    • Hành động: Mở rộng giải pháp dẫn nước bằng đường ống áp lực cao HDPE/PVC thay thế kênh mương bê tông hở tại các vùng địa hình chia cắt phức tạp; ứng dụng công nghệ giám sát từ xa trong quản lý vận hành.
    • Target metric: Nâng tỷ lệ diện tích đất canh tác lúa được tưới chủ động từ 47% lên trên 85% vào năm 2020.

Đối tượng nên tham khảo luận văn

Nội dung luận văn mang tính thực tiễn cao, đóng vai trò là tài liệu tham khảo giá trị cho 4 nhóm đối tượng cụ thể:

  1. Cán bộ quản lý tại các Ban Quản lý dự án hạ tầng nông nghiệp: Cung cấp quy trình kiểm soát toàn diện ba yếu tố chất lượng, tiến độ và chi phí trong điều kiện đặc thù của địa hình miền núi dốc, giúp tối ưu hóa việc quản trị rủi ro phát sinh ngoài hiện trường.
  2. Cơ quan quản lý nhà nước cấp tỉnh và huyện (Sở Kế hoạch & Đầu tư, Sở NN&PTNT): Cung cấp cơ sở khoa học để hoạch định danh mục đầu tư công trung hạn, phân bổ hiệu quả nguồn vốn ngân sách vượt 2.459 tỷ đồng cho các dự án thủy lợi giai đoạn đến năm 2020.
  3. Các doanh nghiệp xây lắp và đơn vị tư vấn thiết kế công trình thủy lợi: Giúp các nhà thầu nhận diện rõ các tiêu chuẩn kỹ thuật, kinh nghiệm xử lý biện pháp thi công trong mùa khô và cách thức phối hợp với chính quyền địa phương trong công tác giải tỏa mặt bằng.
  4. Học viên cao học, giảng viên và nhà nghiên cứu kinh tế phát triển: Cung cấp nguồn tư liệu học thuật thực chứng về quản lý dự án công, phương pháp tiếp cận đánh giá hiệu quả kinh tế - xã hội của hạ tầng tưới tiêu tại khu vực Trung du và Miền núi phía Bắc.

Câu hỏi thường gặp

Hệ thống thủy lợi tại tỉnh Yên Bái hiện đáp ứng được bao nhiêu phần trăm nhu cầu tưới tiêu thực tế?
Theo kết quả khảo sát thực tế, toàn tỉnh có 77.000 ha đất sản xuất nông nghiệp với 20.000 ha đất lúa, nhưng hệ thống công trình mới đáp ứng được khoảng 70% diện tích cần tưới. Đặc biệt, chỉ có 47% diện tích thực sự chủ động hoàn toàn về nguồn nước quanh năm, số còn lại vẫn phụ thuộc vào điều kiện tự nhiên.

Quy mô nguồn vốn đầu tư xây dựng các dự án thủy lợi của Yên Bái trong giai đoạn nghiên cứu là bao nhiêu?
Trong giai đoạn 2008 đến 2013, toàn tỉnh đã triển khai 488 công trình thủy lợi với tổng vốn đầu tư đạt 874 tỷ đồng. Trong đó, nguồn vốn ngân sách trung ương đóng vai trò chủ đạo với 555 tỷ đồng (chiếm 63,5%), vốn địa phương là 108 tỷ đồng (12,36%) và nguồn vốn tài trợ nước ngoài đạt 210 tỷ đồng (24,03%).

Những nguyên nhân cốt lõi nào dẫn tới việc chậm tiến độ và đội vốn tại các dự án thủy lợi miền núi?
Ba nguyên nhân chính gồm: công tác đền bù giải phóng mặt bằng kéo dài do tuyến kênh dài đi qua nhiều khu dân cư; khung thời gian thi công thuận lợi bị khống chế nghiêm ngặt trong 4 đến 5 tháng mùa khô; và việc khảo sát địa chất ban đầu chưa sâu sát dẫn đến khoảng 35% dự án phải điều chỉnh thiết kế cơ sở.

Sáng kiến kỹ thuật nào đã mang lại hiệu quả cao trong công tác quản lý thi công thủy lợi tại địa phương?
Tỉnh đã đẩy mạnh giải pháp thi công đường ống dẫn nước bằng vật liệu nhựa PVC và HDPE chịu lực thay thế cho việc đúc kênh dẫn hở bằng bê tông truyền thống. Giải pháp này giúp giảm thiểu diện tích đất phải thu hồi, ngăn ngừa thất thoát nước ngấm qua nền đất và rút ngắn khoảng 20% thời gian thi công ngoài hiện trường.

Kế hoạch đầu tư phát triển công trình thủy lợi của tỉnh Yên Bái đến năm 2020 đặt ra mục tiêu gì?
Theo định hướng của tỉnh, giai đoạn tiếp theo sẽ tập trung nguồn lực xây mới và thay thế 311 công trình, đồng thời nâng cấp sửa chữa 1.182 công trình thủy nông hiện hữu. Tổng nhu cầu vốn đầu tư ước tính trên 2.459 tỷ đồng nhằm nâng tỷ lệ diện tích tưới tiêu chủ động trên địa bàn toàn tỉnh đạt trên 85%.

Kết luận

  • Hệ thống hóa toàn diện cơ sở lý luận về quản trị dự án đầu tư xây dựng sử dụng vốn ngân sách nhà nước, xác lập mối quan hệ hữu cơ giữa ba mục tiêu chất lượng, tiến độ và chi phí trong khuôn khổ pháp lý hiện hành.
  • Phản ánh trung thực thực trạng đầu tư 488 công trình thủy lợi với quy mô 874 tỷ đồng tại Yên Bái, khẳng định đóng góp to lớn của hạ tầng tưới tiêu đối với an ninh lương thực và ổn định xã hội của đồng bào các dân tộc vùng cao.
  • Làm rõ các hạn chế cốt lõi về trình độ đội ngũ cán bộ giám sát cơ sở (với trên 60% có trình độ dưới đại học), tình trạng chậm bàn giao mặt bằng và biến động dự toán thiết kế trong quá trình xây lắp.
  • Đề xuất hệ thống 4 nhóm giải pháp có tính khả thi cao, gắn liền lộ trình thực hiện giai đoạn 2014-2016 nhằm tối ưu hóa việc phân bổ và giải ngân nguồn vốn đầu tư công dự kiến trên 2.459 tỷ đồng đến năm 2020.
  • Luận văn là tài liệu tham khảo khoa học hữu ích cho các nhà quản lý, chủ đầu tư và các kỹ sư xây dựng đang trực tiếp thực hiện công tác quản lý dự án thủy lợi tại khu vực miền núi phía Bắc. Bạn có thể sử dụng các kết quả và mô hình đề xuất trong nghiên cứu này để áp dụng vào việc chuẩn hóa quy trình quản lý dự án tại đơn vị mình.
