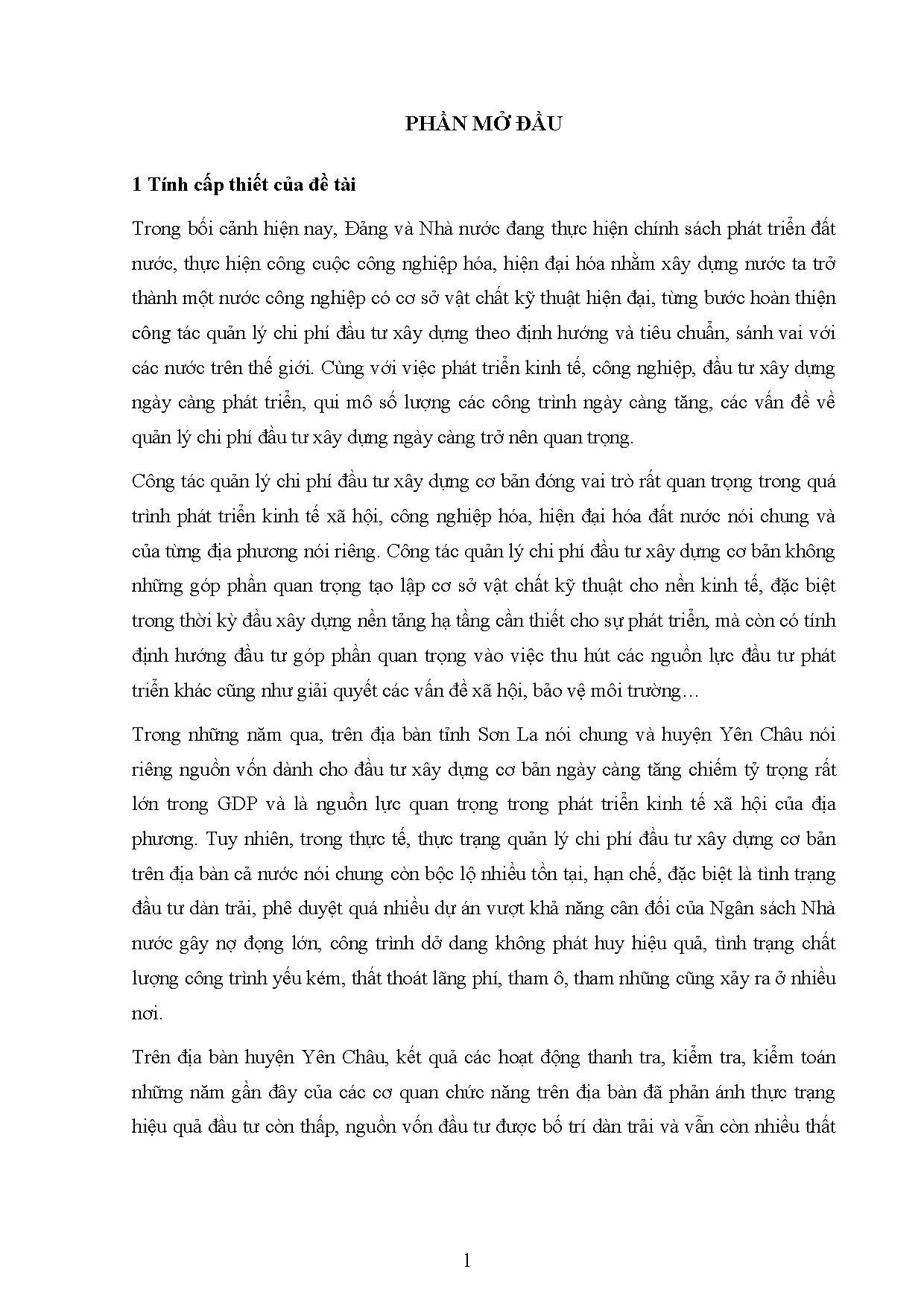

Tổng quan nghiên cứu

Đầu tư công và xây dựng cơ sở hạ tầng kỹ thuật chiếm tỷ trọng từ 30% đến 40% trong cơ cấu vốn đầu tư toàn xã hội tại các tỉnh miền núi, đóng vai trò nền tảng quyết định tốc độ tăng trưởng kinh tế địa phương. Tuy nhiên, hoạt động quản lý vốn đầu tư xây dựng cơ bản trên thực tế còn bộc lộ nhiều điểm nghẽn nghiêm trọng, đặc biệt là tình trạng phê duyệt dàn trải, vượt khả năng cân đối ngân sách nhà nước và phát sinh thất thoát lãng phí.

Tại huyện Yên Châu, tỉnh Sơn La, các đợt kiểm tra và thanh tra tài chính đã ghi nhận nhiều tồn tại trong hiệu quả giải ngân nguồn vốn công. Tình trạng dự án kéo dài, chậm tiến độ từ 1 tháng đến hơn 1 năm diễn ra tương đối phổ biến, gây ứ đọng nguồn lực phát triển kinh tế xã hội. Vấn đề cốt lõi đặt ra là làm thế nào để lập dự toán và tổng mức đầu tư phù hợp với thực tế thị trường, đồng thời kiểm soát chi phí thi công và thanh quyết toán chặt chẽ nhằm tránh thất thoát ngân sách.

Nghiên cứu tập trung giải quyết mục tiêu đánh giá toàn diện thực trạng quản lý chi phí đầu tư xây dựng tại Ban Quản lý dự án Đầu tư xây dựng huyện Yên Châu, nhận diện các nguyên nhân cốt lõi gây biến động chi phí, từ đó xây dựng hệ thống giải pháp hoàn thiện các khâu quản trị tài chính dự án.

Phạm vi nghiên cứu về không gian được thực hiện tại địa bàn huyện Yên Châu, tỉnh Sơn La, gắn liền với toàn bộ các công trình giao thông, thủy lợi, dân dụng do Ban Quản lý dự án làm chủ đầu tư. Phạm vi thời gian nghiên cứu tập trung vào giai đoạn 2015 - 2018 và định hướng hoàn thiện quản lý chi phí đến năm 2020 cùng các giai đoạn tiếp theo. Kết quả nghiên cứu có ý nghĩa thực tiễn quan trọng, hướng tới mục tiêu giảm thiểu tỷ lệ sai sót thiết kế xuống dưới 5%, cắt giảm 10% đến 15% chi phí phát sinh bất hợp lý và nâng cao hiệu quả phân bổ nguồn vốn ngân sách nhà nước tại địa phương.

Cơ sở lý thuyết và phương pháp nghiên cứu

Khung lý thuyết áp dụng

Nghiên cứu ứng dụng Lý thuyết Quản trị Chi phí Toàn diện (Total Cost Management) kết hợp với Lý thuyết Vòng đời Dự án Xây dựng (Project Life Cycle Theory). Theo đó, chi phí xây dựng được quản lý và hình thành theo 3 giai đoạn kế tiếp nhau với độ chính xác tăng dần: giai đoạn chuẩn bị dự án được định hình qua chỉ tiêu Tổng mức đầu tư; giai đoạn thực hiện dự án được chuẩn hóa qua Dự toán xây dựng công trình; và giai đoạn kết thúc xây dựng đưa công trình vào khai thác được xác lập qua Giá trị Quyết toán vốn đầu tư.

Nghiên cứu vận dụng hệ thống văn bản pháp lý chuyên ngành, trọng tâm là Luật Xây dựng và Nghị định số 32/2015/NĐ-CP của Chính phủ về quản lý chi phí đầu tư xây dựng, cùng Thông tư số 16/2016/TT-BXD hướng dẫn về hình thức tổ chức quản lý dự án. Bốn khái niệm học thuật then chốt được chuẩn hóa bao gồm:

  1. Tổng mức đầu tư: Toàn bộ chi phí dự tính bao gồm chi phí xây dựng, chi phí thiết bị, chi phí bồi thường giải phóng mặt bằng, chi phí quản lý dự án, chi phí tư vấn đầu tư, chi phí khác và chi phí dự phòng.
  2. Dự toán xây dựng công trình: Khoản chi phí cần thiết xác định ở giai đoạn thực hiện dự án căn cứ trên thiết kế kỹ thuật, bản vẽ thi công, định mức và đơn giá, đóng vai trò xác lập giá gói thầu và ký kết hợp đồng.
  3. Định mức kinh tế - kỹ thuật: Mức hao phí cần thiết về vật liệu, nhân công và máy thi công để hoàn thành một đơn vị khối lượng công tác xây lắp ở mức trung bình tiên tiến.
  4. Đơn giá xây dựng công trình: Chỉ tiêu kinh tế tổng hợp xác định chi phí trực tiếp và gián tiếp cho từng hạng mục công tác xây dựng cụ thể.

Phương pháp nghiên cứu

Nguồn dữ liệu của đề tài được trích xuất từ hệ thống hồ sơ khảo sát, hồ sơ thiết kế bản vẽ thi công, bảng tổng dự toán, biên bản nghiệm thu và báo cáo tài chính của toàn bộ 279 lượt dự án được triển khai tại Ban Quản lý dự án Đầu tư xây dựng huyện Yên Châu trong 4 năm liên tục từ 2015 đến 2018 (gồm 54 dự án năm 2015, 66 dự án năm 2016, 78 dự án năm 2017 và 81 dự án năm 2018).

Cỡ mẫu và phương pháp chọn mẫu: Đề tài áp dụng phương pháp chọn mẫu toàn bộ (census sampling) đối với toàn bộ các dự án đầu tư công thuộc quyền quản lý của Ban Quản lý dự án trong giai đoạn nghiên cứu. Lý do lựa chọn phương pháp này là nhằm đảm bảo tính đại diện tuyệt đối, tránh sai số chọn mẫu ngẫu nhiên và bao quát được mọi phân khúc công trình từ hạ tầng giao thông liên xã, thủy lợi miền núi đến trụ sở cơ quan.

Phương pháp phân tích: Nghiên cứu kết hợp phương pháp thống kê mô tả, phương pháp phân tích so sánh đối chiếu đa chiều, phương pháp chuyên gia và tổng hợp kinh nghiệm thực tiễn. Lý do lựa chọn sự kết hợp này là để vừa lượng hóa chính xác tỷ lệ các lỗi sai sót kỹ thuật trong lập dự toán qua số liệu thống kê, vừa đánh giá sâu sắc các yếu tố quản trị vô hình như năng lực phối hợp giữa chủ đầu tư, tư vấn thiết kế và nhà thầu xây lắp.

Kết quả nghiên cứu và thảo luận

Những phát hiện chính

Phân tích định lượng từ hệ thống hồ sơ dự án tại Ban Quản lý dự án Đầu tư xây dựng huyện Yên Châu giai đoạn 2015 - 2018 cho thấy 4 phát hiện quan trọng:

Thứ nhất, tỷ lệ dự án mắc sai sót trong công tác khảo sát, lập thiết kế và dự toán chiếm tỷ trọng rất cao. Điển hình là tình trạng thiếu thiết kế chi tiết luôn dẫn đầu về tỷ lệ sai sót: chiếm 18,52% (10 dự án) vào năm 2015, tăng vọt lên mức đỉnh điểm 27,27% (18 dự án) vào năm 2016, duy trì ở mức 17,95% (14 dự án) vào năm 2017 và 12,35% (10 dự án) vào năm 2018.

Thứ hai, việc xác định đơn giá trong dự toán có sự sai lệch lớn so với mặt bằng giá thực tế của thị trường địa phương. Tỷ lệ dự án có đơn giá dự toán không phù hợp chiếm 14,81% năm 2015, tăng lên 22,73% (15 dự án) năm 2016, đạt 10,26% năm 2017 và giảm xuống 4,94% năm 2018. Nguyên nhân là do công tác điều tra giá vật liệu thiếu sâu sát và thời gian từ lúc lập dự toán đến khi khởi công kéo dài khiến giá thị trường biến động mạnh.

Thứ ba, trong giai đoạn thi công, các công trình chịu áp lực lớn từ các yếu tố rủi ro. Tỷ lệ dự án gặp vướng mắc do điều kiện khách quan (thời tiết mưa lũ vùng cao, địa chất phức tạp) luôn chiếm tỷ lệ cao nhất trong các nhóm sự cố, dao động từ 19,23% đến 22,39% qua các năm. Đồng thời, tình trạng nhà thầu nhận cùng lúc quá nhiều công trình vượt quá năng lực máy móc và nhân sự cũng chiếm tỷ lệ từ 13,43% đến 14,10% số dự án bị gián đoạn.

Thứ tư, nguồn gốc của các tồn tại được xác định rõ ràng qua phân tích nguyên nhân: 60% sai sót xuất phát từ năng lực hạn chế của nhà thầu thi công xây lắp, 30% do hạn chế trong năng lực kiểm soát của Ban Quản lý dự án, và 10% do các nguyên nhân khách quan khác. Trong công tác đấu thầu, các gói thầu xây lắp dù thông báo rộng rãi nhưng chỉ thu hút từ 5 đến 7 nhà thầu tham gia mua hồ sơ, làm suy giảm tính cạnh tranh và tiềm ẩn nguy cơ thông thầu.

Thảo luận kết quả

Thực trạng sai lệch chi phí tại huyện Yên Châu bắt nguồn từ khâu khảo sát địa chất và địa hình ban đầu chưa triệt để, dẫn đến việc phải điều chỉnh hồ sơ thiết kế kỹ thuật nhiều lần trong lúc thi công. Khi bản vẽ thiết kế không khớp với hiện trường, các bên phải tổ chức lập biên bản xử lý phát sinh khối lượng, gây kéo dài thời gian thi công từ 1 tháng đến 1 năm. Năng lực chuyên môn của một bộ phận cán bộ thẩm định dự toán chưa đồng đều, việc áp dụng hệ số phụ phí và định mức vận chuyển vật liệu tại vùng sâu vùng xa chưa linh hoạt theo chỉ số giá của Sở Xây dựng.

Dữ liệu quản trị chi phí trong nghiên cứu có thể được trực quan hóa rất hiệu quả thông qua mô hình biểu đồ đường cong hình chữ S (S-curve). Bằng việc thiết lập đường cong chi phí kế hoạch tích lũy theo thời gian và đối chiếu liên tục với đường cong chi phí thực tế giải ngân, Ban Quản lý dự án có thể nhận diện ngay các điểm lệch dòng tiền, từ đó phát hiện sớm nguy cơ vượt tổng mức đầu tư. Bên cạnh đó, việc trình bày dữ liệu sai sót qua biểu đồ phân tích Pareto cho thấy nhóm sai sót về thiếu thiết kế chi tiết và đơn giá không phù hợp chiếm tới hơn 50% tổng các lỗi kỹ thuật.

So sánh với các nghiên cứu về quản lý đầu tư công tại các tỉnh miền núi phía Bắc, kết quả nghiên cứu tại huyện Yên Châu phản ánh tính quy luật chung của khu vực vùng cao: hạ tầng giao thông chia cắt, trượt giá vật liệu vận chuyển lớn và thiếu vắng các nhà thầu quy mô lớn có đủ năng lực tài chính. Điều này khẳng định sự cấp thiết phải chuẩn hóa quy trình kiểm soát chi phí 4 bước khép kín và tái cơ cấu khâu thẩm định nội bộ.

Đề xuất và khuyến nghị

Nhằm hoàn thiện công tác quản lý chi phí đầu tư xây dựng tại Ban Quản lý dự án huyện Yên Châu trong giai đoạn mới, 4 nhóm giải pháp hành động cụ thể được đề xuất:

Thứ nhất, chuẩn hóa quy trình 4 bước lập, thẩm tra, thẩm định và phê duyệt hồ sơ thiết kế - dự toán. Ban Quản lý dự án Đầu tư xây dựng huyện Yên Châu chủ trì phối hợp với các đơn vị tư vấn rà soát 100% nhiệm vụ khảo sát địa chất trước khi thiết kế bản vẽ thi công. Mục tiêu cụ thể là cắt giảm tỷ lệ dự án thiếu thiết kế chi tiết từ mức 12,35% xuống dưới 3% trong vòng 12 tháng áp dụng.

Thứ hai, mở rộng tính cạnh tranh và minh bạch hóa công tác đấu thầu xây lắp. Ủy ban nhân dân huyện Yên Châu chỉ đạo chuyển đổi 100% các gói thầu sang hình thức đấu thầu qua Hệ thống mạng Đấu thầu Quốc gia, tăng số lượng nhà thầu tham gia trung bình từ 5 - 7 nhà thầu lên tối thiểu 10 - 12 nhà thầu cho mỗi gói thầu. Giải pháp này hướng tới mục tiêu tiết kiệm tối thiểu 5% đến 8% giá trị trúng thầu so với giá gói thầu được duyệt ngay trong quý 1 năm kế hoạch.

Thứ ba, thiết lập cơ chế kiểm soát nghiêm ngặt đối với công tác tạm ứng và xử lý khối lượng phát sinh. Phòng Kế toán - Hành chính phối hợp với Phòng Kỹ thuật thực hiện giải ngân tạm ứng ban đầu đúng khung quy định (10% đối với hợp đồng trên 50 tỷ đồng, 15% cho hợp đồng từ 10 đến 50 tỷ đồng, và 20% cho hợp đồng dưới 10 tỷ đồng). Kiên quyết thu hồi 100% vốn tạm ứng đối với các nhà thầu quá thời hạn 6 tháng không triển khai khối lượng tại hiện trường. Đối với các khối lượng phát sinh vượt trên 20%, bắt buộc phải thẩm định lại dự toán điều chỉnh trước khi nghiệm thu thanh toán.

Thứ tư, đẩy mạnh ứng dụng phần mềm quản lý tiến độ tích hợp mô hình đường cong chữ S. Ban Quản lý dự án trang bị công cụ số hóa để giám sát sai lệch chi phí theo tuần và tháng, đảm bảo 100% dự án hoàn thành được lập hồ sơ quyết toán vốn đầu tư đúng thời hạn quy định (không quá 6 tháng đối với dự án nhóm C kể từ ngày bàn giao đưa vào sử dụng).

Đối tượng nên tham khảo luận văn

Nội dung và kết quả nghiên cứu của luận văn mang lại giá trị ứng dụng cao cho 4 nhóm đối tượng cụ thể:

  1. Ban Giám đốc và cán bộ chuyên môn tại các Ban Quản lý dự án cấp huyện, tỉnh: Luận văn cung cấp bộ tài liệu tham chiếu thực tiễn về quy trình 4 bước kiểm soát dự toán, các biểu mẫu nghiệm thu khối lượng phát sinh và phương thức xử lý tranh chấp hợp đồng xây dựng, giúp hạn chế tối đa rủi ro pháp lý và thất thoát vốn.
  2. Lãnh đạo các cơ quan quản lý nhà nước (Ủy ban nhân dân cấp huyện, Sở Xây dựng, Phòng Tài chính - Kế hoạch): Nghiên cứu cung cấp bức tranh dữ liệu xác thực về các điểm nghẽn trong phân bổ vốn và năng lực nhà thầu, làm cơ sở hoạch định chiến lược đầu tư công trung hạn giai đoạn 2021 - 2025 hiệu quả và minh bạch hơn.
  3. Các doanh nghiệp xây dựng và nhà thầu tư vấn khảo sát, thiết kế: Tài liệu giúp các nhà thầu nắm vững các yêu cầu khắt khe về hồ sơ thanh quyết toán, quy chuẩn bóc tách khối lượng và cách thức lập đơn giá dự thầu bám sát thị trường nhằm nâng cao tỷ lệ trúng thầu.
  4. Giảng viên, học viên cao học và nghiên cứu sinh chuyên ngành Quản lý kinh tế và Kinh tế xây dựng: Luận văn là một case study điển hình về quản lý tài chính dự án công tại địa bàn miền núi đặc thù, cung cấp nguồn số liệu thứ cấp đáng tin cậy phục vụ nghiên cứu và giảng dạy chuyên sâu.

Câu hỏi thường gặp

Theo quy định pháp luật hiện hành, cơ cấu Tổng mức đầu tư xây dựng công trình bao gồm những thành phần chi phí nào? Căn cứ Điều 3 Nghị định số 32/2015/NĐ-CP, tổng mức đầu tư gồm 7 khoản mục: chi phí bồi thường giải phóng mặt bằng và tái định cư, chi phí xây dựng, chi phí thiết bị, chi phí quản lý dự án, chi phí tư vấn đầu tư xây dựng, chi phí khác và chi phí dự phòng cho phát sinh khối lượng cùng yếu tố trượt giá.

Vì sao sai sót về thiếu thiết kế chi tiết lại chiếm tỷ lệ cao nhất trong các dự án tại huyện Yên Châu giai đoạn 2015 - 2018? Tỷ lệ thiếu thiết kế chi tiết từng đạt đỉnh 27,27% vào năm 2016 do công tác khảo sát địa hình ban đầu chưa sâu sát, đơn vị tư vấn thiết kế áp dụng mẫu thiết kế điển hình mà không tính toán kỹ địa chất thực tế vùng núi hiểm trở, buộc phải bổ sung bản vẽ khi triển khai thi công.

Quy định về tỷ lệ tạm ứng và thu hồi vốn tạm ứng đối với hợp đồng thi công xây dựng công trình được thực hiện như thế nào? Mức tạm ứng tối thiểu được quy định theo giá trị hợp đồng: 20% đối với hợp đồng dưới 10 tỷ đồng, 15% từ 10 đến 50 tỷ đồng, và 10% trên 50 tỷ đồng (mức tối đa không quá 50%). Việc thu hồi tạm ứng bắt đầu từ lần thanh toán đầu tiên và hoàn tất khi thanh toán đạt 80% giá trị hợp đồng.

Quy trình xử lý đối với các khối lượng xây lắp phát sinh ngoài hợp đồng tại hiện trường được triển khai ra sao? Nếu phát sinh do dự toán tính thiếu và khối lượng nhỏ hơn 20% hợp đồng, phòng kỹ thuật lập biên bản hiện trường để thanh toán. Nếu khối lượng vượt trên 20% hoặc do thay đổi thiết kế, các bên phải lập dự toán điều chỉnh, trình Sở Xây dựng thẩm định lại trước khi thanh toán.

Làm thế nào để các Ban Quản lý dự án kiểm soát hiệu quả nguy cơ vượt tổng mức đầu tư trong quá trình thực hiện? Chủ đầu tư cần ứng dụng biểu đồ đường cong chữ S để theo dõi chi phí kế hoạch so với thực tế, thực hiện quản lý dự phòng phí chặt chẽ, kiểm soát chặt các thay đổi thiết kế và cập nhật kịp thời biến động giá vật liệu theo công bố định kỳ của Sở Xây dựng.

Kết luận

  • Luận văn đã hệ thống hóa toàn diện cơ sở lý luận về quản lý chi phí đầu tư xây dựng công trình sử dụng nguồn vốn ngân sách nhà nước qua 3 giai đoạn của vòng đời dự án.
  • Nghiên cứu đã đánh giá trung thực bức tranh thực trạng quản lý chi phí tại Ban Quản lý dự án huyện Yên Châu qua 279 lượt dự án giai đoạn 2015 - 2018.
  • Nhận diện chính xác các nguyên nhân cốt lõi gây chậm trễ tiến độ, trong đó 60% bắt nguồn từ năng lực nhà thầu và 30% từ công tác quản lý của chủ đầu tư.
  • Đề xuất hệ thống 4 nhóm giải pháp đồng bộ từ chuẩn hóa quy trình thẩm định 4 bước, minh bạch hóa đấu thầu mạng, siết chặt tạm ứng đến ứng dụng mô hình đường cong chữ S.
  • Xây dựng mô hình kiểm soát chi phí thực tiễn, có khả năng chuyển giao và áp dụng rộng rãi cho các ban quản lý dự án cấp huyện trên toàn quốc.

Đóng góp quan trọng nhất của công trình là cung cấp lời giải khoa học cho bài toán chống thất thoát, lãng phí vốn đầu tư công tại các địa bàn miền núi khó khăn. Trong lộ trình trung hạn, việc số hóa quy trình thẩm định và đấu thầu cần được triển khai ngay lập tức để tối ưu hóa nguồn lực ngân sách. Hãy tham khảo và áp dụng toàn diện các giải pháp trong luận văn nhằm nâng cao hiệu quả quản trị dự án xây dựng ngay hôm nay!
