Tổng quan nghiên cứu

Đầu tư xây dựng cơ bản từ nguồn ngân sách nhà nước là động lực then chốt nhằm hoàn thiện hệ thống kết cấu hạ tầng kinh tế - xã hội, bảo đảm quốc phòng - an ninh và nâng cao chất lượng cuộc sống người dân. Theo thống kê tài chính công, hàng năm ngân sách nhà nước dành khoảng 30% tổng chi ngân sách để phục vụ công tác đầu tư phát triển và xây dựng cơ bản. Tại huyện Giao Thủy, một huyện đồng bằng ven biển thuộc tỉnh Nam Định, hoạt động đầu tư công đã tạo nên bước chuyển mình mạnh mẽ, đưa địa phương trở thành huyện thứ 50 trên toàn quốc đạt chuẩn nông thôn mới vào năm 2017.

Tuy nhiên, thực tiễn quản lý vốn đầu tư xây dựng cơ bản tại cấp huyện vẫn đối mặt với nhiều khó khăn, hạn chế. Tình trạng bố trí vốn dàn trải, tiến độ thi công kéo dài, thủ tục nghiệm thu quyết toán chậm trễ và nguy cơ phát sinh nợ đọng xây dựng cơ bản đã ảnh hưởng không nhỏ đến hiệu quả chi tiêu công. Thất thoát và lãng phí có nguy cơ xảy ra ở hầu hết các khâu, từ lập chủ trương đầu tư, khảo sát thiết kế, thẩm định dự toán cho đến đấu thầu, thi công và giám sát công trình.

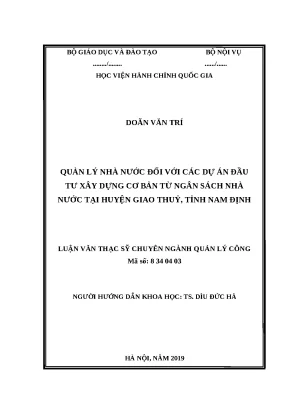

Luận văn thạc sĩ chuyên ngành Quản lý công của học viên Doãn Văn Trí, dưới sự hướng dẫn khoa học của TS. Dìu Đức Hà tại Học viện Hành chính Quốc gia, tập trung giải quyết bài toán cấp thiết này. Mục tiêu nghiên cứu là khảo sát, phân tích toàn diện thực trạng quản lý nhà nước đối với các dự án đầu tư xây dựng cơ bản từ ngân sách nhà nước tại huyện Giao Thủy giai đoạn 2013-2018. Trên cơ sở nhận diện các thành tựu và nút thắt, đề tài xác lập cơ sở khoa học để đề xuất hệ thống giải pháp đồng bộ có tầm nhìn đến năm 2025, góp phần nâng cao hiệu lực quản lý nhà nước, tối ưu hóa nguồn lực tài chính địa phương và thúc đẩy tăng trưởng kinh tế bền vững.

Cơ sở lý thuyết và phương pháp nghiên cứu

Khung lý thuyết áp dụng

Nghiên cứu được xây dựng trên nền tảng kết hợp giữa Lý thuyết Quản lý công hiện đại và Lý thuyết Tài chính công về phân bổ hàng hóa công cộng. Hoạt động quản lý nhà nước đối với dự án đầu tư xây dựng cơ bản cấp huyện được tiếp cận như một chu trình quản trị khép kín, bao gồm các chức năng hoạch định, tổ chức bộ máy, điều phối thực thi và kiểm tra, giám sát.

Khung lý thuyết của luận văn tập trung làm rõ các khái niệm cốt lõi theo tinh thần Luật Đầu tư năm 2014, Luật Xây dựng năm 2014, Luật Đấu thầu năm 2013 và Nghị định 59/2015/NĐ-CP:

  • Dự án đầu tư xây dựng cơ bản từ ngân sách nhà nước: Hoạt động bỏ vốn từ quỹ ngân sách công nhằm hình thành tài sản cố định công cộng không có khả năng thu hồi vốn trực tiếp, phục vụ lợi ích dân sinh và phát triển hạ tầng.
  • Quản lý nhà nước về đầu tư xây dựng cấp huyện: Sự tác động có tổ chức bằng quyền lực pháp lý của cơ quan hành chính địa phương nhằm điều chỉnh toàn bộ quá trình lập kế hoạch, thẩm định, cấp phép, tổ chức đấu thầu, thi công và quyết toán công trình.
  • Quy chuẩn phân cấp quản lý dự án: Phân định rõ thẩm quyền quản lý đối với công trình lập Báo cáo kinh tế - kỹ thuật có tổng mức đầu tư dưới 15 tỷ đồng, dự án cải tạo sửa chữa quy mô nhỏ dưới 5 tỷ đồng do huyện làm chủ đầu tư và công trình dưới 2 tỷ đồng do Ủy ban nhân dân cấp xã trực tiếp thực hiện.

Mô hình quản lý dự án công xuyên suốt luận văn tuân thủ quy trình 3 giai đoạn: Giai đoạn chuẩn bị dự án, Giai đoạn thực hiện dự án và Giai đoạn kết thúc đưa công trình vào khai thác sử dụng.

Phương pháp nghiên cứu

Nghiên cứu sử dụng phương pháp luận duy vật biện chứng và duy vật lịch sử, kết hợp phương pháp nghiên cứu định tính và định lượng chuyên sâu:

  • Nguồn dữ liệu và cỡ mẫu: Luận văn tiến hành khảo sát thực tế và lấy ý kiến từ 85 cán bộ, công chức, chuyên viên trực tiếp tham gia quản lý đầu tư công tại huyện Giao Thủy (bao gồm lãnh đạo UBND huyện, cán bộ Phòng Tài chính - Kế hoạch, Phòng Kinh tế và Hạ tầng, Ban Quản lý dự án đầu tư xây dựng huyện và lãnh đạo UBND 22 xã, thị trấn). Đồng thời, dữ liệu thứ cấp được tổng hợp từ hơn 30 dự án hạ tầng giao thông, thủy lợi, giáo dục, y tế được triển khai trên địa bàn huyện trong giai đoạn 2013-2018.
  • Phương pháp chọn mẫu: Tác giả áp dụng phương pháp chọn mẫu phi xác suất có chủ đích kết hợp chọn mẫu phân tầng theo nhóm cơ quan quản lý và địa bàn công tác, bảo đảm đại diện đầy đủ các bên tham gia chu trình dự án.
  • Phương pháp phân tích và lý do lựa chọn: Sử dụng phương pháp thống kê mô tả, phân tích tổng hợp, so sánh đối chiếu và hệ thống hóa tài liệu. Phương pháp này giúp đo lường chính xác các chỉ tiêu thực hiện dự toán chi ngân sách, đánh giá tỷ lệ công trình hoàn thành đúng tiến độ và bóc tách các sai lệch giữa quy hoạch ban đầu với thực tế thi công.
  • Timeline nghiên cứu: Quá trình thu thập và xử lý số liệu được thực hiện liên tục trong 12 tháng, tập trung đánh giá chuỗi số liệu từ năm 2013 đến năm 2018 và hoàn thành bảo vệ luận văn vào năm 2019.

Kết quả nghiên cứu và thảo luận

Những phát hiện chính

Quá trình khảo sát và phân tích dữ liệu thực tế tại huyện Giao Thủy giai đoạn 2013-2018 đã chỉ ra 3 phát hiện quan trọng:

Thứ nhất, việc thực hiện phân bổ vốn và đầu tư hạ tầng đã đạt được bước tiến vượt bậc, tạo nền tảng giúp 100% số xã trên địa bàn huyện về đích nông thôn mới. Hệ thống đường giao thông trục xã, liên xã được cứng hóa và nâng cấp với hàng trăm kilomet đường nhựa và bê tông. Tuy nhiên, hiệu quả sử dụng nguồn vốn còn thiếu tính bền vững khi có khoảng 35% dự án hạ tầng nông thôn phải tiến hành điều chỉnh tổng mức đầu tư hoặc gia hạn thời gian hoàn thành do công tác khảo sát, lập thiết kế bản vẽ thi công ban đầu chưa sát thực tế.

Thứ hai, công tác thẩm định và phê duyệt chủ trương đầu tư tại cấp cơ sở vẫn còn bộc lộ hiện tượng thiếu đồng bộ với kế hoạch đầu tư công trung hạn. Tỷ lệ giải ngân vốn hàng năm chịu tác động lớn bởi tiến độ phân bổ từ cấp trên, trong đó các nguồn vốn trái phiếu chính phủ thường được giao vào tháng 3 và vốn chương trình mục tiêu quốc gia đến cuối tháng 6 mới phân bổ về huyện. Độ trễ thời gian này khiến hơn 20% dự án trọng điểm bị dồn áp lực thi công và giải ngân vào những tháng cuối năm.

Thứ ba, năng lực chuyên môn của đội ngũ cán bộ tham gia quản lý dự án tại cấp xã còn nhiều hạn chế. Trong giai đoạn 2013-2018, hầu hết các dự án quy mô dưới 2 tỷ đồng do UBND xã làm chủ đầu tư đều không có đủ cán bộ kỹ thuật chuyên trách, dẫn đến tình trạng hơn 80% chủ đầu tư cấp xã phải ủy thác hoặc phó mặc hoàn toàn cho các đơn vị tư vấn quản lý dự án thông qua hợp đồng dịch vụ, tiềm ẩn nhiều sai sót trong giám sát chất lượng và xác nhận khối lượng nghiệm thu.

Thảo luận kết quả

Thực trạng quản lý dự án đầu tư xây dựng tại huyện Giao Thủy phản ánh những vấn đề mang tính quy luật của quản trị công cấp cơ sở. Nguyên nhân chủ quan xuất phát từ sự phối hợp chưa chặt chẽ giữa các phòng, ban chuyên môn, thủ tục hành chính nội bộ còn rườm rà và công tác thanh tra, kiểm tra chưa mang tính phòng ngừa từ sớm. Nguyên nhân khách quan gắn liền với đặc thù địa hình ven biển, thường xuyên chịu ảnh hưởng của bão lũ, cùng với những biến động về đơn giá vật liệu xây dựng và sự thay đổi trong hệ thống văn bản pháp luật điều chỉnh từ trung ương.

Dữ liệu nghiên cứu cho thấy thực tế này có thể được mô hình hóa hiệu quả qua Biểu đồ tiến độ giải ngân theo 4 quý trong năm và Bảng cân đối giữa tổng mức đầu tư phê duyệt với giá trị quyết toán thực tế của các công trình hạ tầng. Các biểu đồ trực quan sẽ làm nổi bật sự chênh lệch giữa kế hoạch vốn giao đầu năm và giá trị thanh toán dồn vào quý 4, đồng thời minh họa rõ nét tỷ trọng vốn phát sinh ở khâu đền bù giải phóng mặt bằng.

So sánh với kinh nghiệm quản lý tại huyện Tiền Hải (tỉnh Thái Bình) – một địa phương có điều kiện tự nhiên và kinh tế ven biển tương đồng, việc huyện Tiền Hải áp dụng triệt để hình thức đấu thầu rộng rãi qua mạng và siết chặt kiểm soát thanh toán qua Kho bạc Nhà nước đã giúp giảm tỷ lệ nợ đọng xây dựng cơ bản xuống dưới mức 5% tổng nguồn chi. Đây là bài học thực tiễn giá trị để Giao Thủy tái cơ cấu quy trình quản lý dự án.

Đề xuất và khuyến nghị

Dựa trên kết quả phân tích thực trạng, luận văn xác lập 4 nhóm giải pháp chiến lược nhằm hoàn thiện quản lý nhà nước đối với các dự án xây dựng cơ bản từ ngân sách tại huyện Giao Thủy đến năm 2025:

  • Chuẩn hóa quy trình hướng dẫn và thực thi văn bản quy phạm pháp luật: Ban hành sổ tay quy trình chuẩn về quản lý đầu tư xây dựng cơ bản áp dụng thống nhất từ cấp huyện đến cấp xã; thiết lập cơ chế ủy quyền quản lý dự án rõ ràng, minh bạch. Target metric: 100% dự án công có tổng mức đầu tư dưới 15 tỷ đồng được thẩm định và phê duyệt đúng thời hạn quy định. Timeline: Thực hiện thường xuyên từ năm 2020 đến năm 2025. Chủ thể thực hiện: UBND huyện Giao Thủy chủ trì, phối hợp với Phòng Kinh tế và Hạ tầng, Phòng Tư pháp.

  • Nâng cao chất lượng lập quy hoạch và kế hoạch vốn đầu tư trung hạn: Rà soát, tích hợp quy hoạch không gian xây dựng nông thôn mới với chiến lược phát triển kinh tế biển của huyện; kiên quyết loại bỏ các dự án không xác định rõ nguồn vốn đối ứng. Target metric: Giảm tối thiểu 90% các trường hợp phải điều chỉnh tổng mức đầu tư sau phê duyệt và triệt tiêu 100% nợ đọng xây dựng cơ bản mới. Timeline: Hoàn thành trong giai đoạn 2021-2025. Chủ thể thực hiện: Phòng Tài chính - Kế hoạch chủ trì.

  • Kiện toàn tổ chức bộ máy và nâng cao năng lực Ban Quản lý dự án huyện: Tăng cường biên chế cán bộ có chứng chỉ hành nghề quản lý dự án hạng II, hạng III; tổ chức các khóa bồi dưỡng chuyên môn định kỳ cho cán bộ địa chính - xây dựng cấp xã. Target metric: Đạt 100% cán bộ chủ chốt của Ban Quản lý dự án huyện và tối thiểu 50 lượt cán bộ cấp xã được bồi dưỡng chuyên sâu về nghiệp vụ đấu thầu và giám sát thi công. Timeline: Triển khai hàng năm đến năm 2025. Chủ thể thực hiện: Phòng Nội vụ phối hợp với Ban Quản lý dự án đầu tư xây dựng huyện.

  • Tăng cường công tác thanh tra, kiểm tra, kiểm soát chi và phát huy giám sát cộng đồng: Phối hợp chặt chẽ với Kho bạc Nhà nước Giao Thủy trong kiểm soát thanh toán theo tiến độ khối lượng thực tế; phát huy vai trò của Ban Giám sát đầu tư của cộng đồng và Mặt trận Tổ quốc. Target metric: 100% các công trình xây dựng hoàn thành được kiểm toán, quyết toán vốn trong vòng 6 tháng kể từ ngày nghiệm thu bàn giao. Timeline: Giai đoạn 2020-2025. Chủ thể thực hiện: Thanh tra huyện, Kho bạc Nhà nước Giao Thủy, Ủy ban MTTQ huyện.

Đối tượng nên tham khảo luận văn

Nội dung và kết quả nghiên cứu của luận văn mang lại giá trị thực tiễn và học thuật cao cho 4 nhóm đối tượng chính:

  • Cán bộ lãnh đạo và công chức tại các cơ quan quản lý nhà nước cấp huyện, thị xã: Cung cấp khung phương pháp luận và cẩm nang thực hành để tối ưu hóa quy trình thẩm định dự án, lập kế hoạch đầu tư công trung hạn và kiểm soát nguồn chi ngân sách địa phương. Use case: Ứng dụng trong việc xây dựng quy chế phân cấp ủy quyền quyết định đầu tư tại UBND huyện.

  • Ban Quản lý dự án đầu tư xây dựng khu vực và cấp cơ sở: Giúp các giám đốc quản lý dự án và kỹ sư chuyên trách nhận diện sớm các rủi ro trong quản lý hợp đồng, kiểm soát khối lượng thi công và hoàn thiện hồ sơ nghiệm thu thanh quyết toán. Use case: Vận dụng làm tài liệu tham chiếu để xây dựng quy trình giám sát chất lượng công trình giao thông nông thôn và đê kè ven biển.

  • Giảng viên, học viên cao học và nghiên cứu sinh ngành Quản lý công, Kinh tế phát triển: Là nguồn tài liệu học thuật giá trị với hệ thống cơ sở lý luận chặt chẽ, số liệu thực tiễn minh bạch và phương pháp phân tích ca điển hình tại một huyện nông thôn mới. Use case: Sử dụng làm tài liệu tham khảo cho các đề tài nghiên cứu về quản trị công và cải cách tài chính công ở cấp cơ sở.

  • Doanh nghiệp nhà thầu thi công và các đơn vị tư vấn xây dựng: Giúp các đơn vị hiểu rõ trình tự pháp lý, yêu cầu kỹ thuật và cơ chế thanh quyết toán vốn nhà nước, từ đó nâng cao tính minh bạch và sự phối hợp hiệu quả trong quá trình triển khai dự án. Use case: Áp dụng vào việc lập hồ sơ dự thầu và quản lý tiến độ công trình công theo đúng chuẩn mực quy định.

Câu hỏi thường gặp

  • Luận văn tập trung giải quyết những hạn chế cốt lõi nào trong quản lý vốn xây dựng cơ bản tại huyện Giao Thủy? Luận văn đi sâu phân tích và khắc phục tình trạng phân bổ vốn dàn trải, thi công kéo dài, nguy cơ nợ đọng xây dựng cơ bản và sự thiếu đồng bộ trong phối hợp quản lý. Minh chứng thực tế giai đoạn 2013-2018 cho thấy việc thiếu gắn kết giữa kế hoạch vốn trung hạn và quyết định chủ trương đầu tư đã gây lãng phí nguồn lực công.

  • Thẩm quyền quản lý các dự án có tổng mức đầu tư dưới 15 tỷ đồng tại cấp huyện được phân định như thế nào? Theo Nghị định 59/2015/NĐ-CP và Luật Xây dựng năm 2014, các công trình có mức đầu tư dưới 15 tỷ đồng chỉ cần lập Báo cáo kinh tế - kỹ thuật. Cơ quan chuyên môn cấp huyện chủ trì thẩm định, trong đó các dự án dưới 5 tỷ đồng có thể do chủ đầu tư trực tiếp quản lý và dự án dưới 2 tỷ đồng được giao trực tiếp cho UBND xã thực hiện.

  • Nguyên nhân chính dẫn đến sự chậm trễ trong tiến độ giải ngân vốn đầu tư xây dựng tại địa phương là gì? Nguyên nhân chủ yếu do độ trễ trong phân bổ vốn từ các chương trình mục tiêu quốc gia (thường giao vào cuối tháng 6 hàng năm), kết hợp với vướng mắc trong công tác đền bù giải phóng mặt bằng và sự chậm trễ trong việc lập hồ sơ quyết toán của các nhà thầu thi công sau khi hoàn thành công trình.

  • Giám sát đầu tư của cộng đồng đóng vai trò gì trong việc ngăn chặn thất thoát vốn ngân sách? Giám sát cộng đồng do Mặt trận Tổ quốc và người dân địa phương thực hiện đóng vai trò kiểm soát trực tiếp tại hiện trường. Mô hình này giúp phát hiện kịp thời các sai lệch về chủng loại vật tư, giám sát an toàn lao động và ngăn chặn tình trạng khai khống khối lượng thi công ở các dự án hạ tầng liên thôn, liên xã.

  • Bài học kinh nghiệm nổi bật từ huyện Tiền Hải (Thái Bình) có thể áp dụng cho huyện Giao Thủy là gì? Huyện Tiền Hải đã thành công nhờ việc tăng cường tỷ lệ đấu thầu qua mạng nhằm bảo đảm tính cạnh tranh, đồng thời gắn trách nhiệm cá nhân của người đứng đầu chủ đầu tư với tiến độ giải ngân vốn. Giao Thủy có thể áp dụng mô hình này để nâng cao tính minh bạch và tiết kiệm chi phí xây lắp từ 5% đến 10%.

Kết luận

  • Luận văn đã hệ thống hóa hoàn chỉnh khung lý thuyết và cơ sở pháp lý về quản lý nhà nước đối với các dự án đầu tư xây dựng cơ bản từ nguồn ngân sách nhà nước tại cấp huyện.
  • Nghiên cứu phản ánh khách quan bức tranh thực trạng tại huyện Giao Thủy giai đoạn 2013-2018, ghi nhận thành tựu xây dựng nông thôn mới năm 2017 song cũng chỉ rõ các điểm nghẽn về nợ đọng và thẩm định dự án.
  • Tác giả đã phân tích sâu sắc các nhân tố khách quan và chủ quan, đặc biệt là sự thiếu hụt năng lực chuyên trách tại cấp xã và độ trễ phân bổ nguồn vốn trung ương.
  • Đề xuất 4 nhóm giải pháp đột phá gắn liền với các chỉ số mục tiêu cụ thể, định hình lộ trình phát triển hạ tầng huyện Giao Thủy bền vững đến năm 2025.
  • Đóng góp nguồn tư liệu khoa học chuẩn xác, mang tính ứng dụng thực tiễn cao cho công tác hoạch định chính sách đầu tư công tại các địa phương đồng bằng sông Hồng.

Về lộ trình tiếp theo, chính quyền địa phương cần khẩn trương rà soát lại toàn bộ danh mục dự án đầu tư công trung hạn giai đoạn 2021-2025, hoàn thiện quy chế phối hợp liên ngành và chuẩn hóa năng lực đội ngũ cán bộ quản lý dự án. Hãy tham khảo và áp dụng ngay các giải pháp thực tiễn từ luận văn để nâng cao hiệu lực quản lý nhà nước và tối ưu hóa từng đồng vốn ngân sách phục vụ nhân dân.
