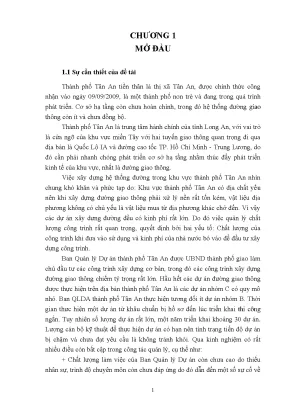

CHƯƠNG 1 MỞ ĐẦU 1.1 Sự cần thiết của đề tài Thành phố Tân An tiền thân là thị xã Tân An, được chính thức công nhận vào ngày 09/09/2009, là một thành phố non trẻ và đang trong quá trình phát triển. Cơ sở hạ tầng còn chưa hoàn chỉnh, trong đó hệ thống đường giao thông còn ít và chưa đồng bộ. Thành phố Tân An là trung tâm hành chính của tỉnh Long An, với vai trò là cửa ngõ của khu vực miền Tây với hai tuyến giao thông quan trọng đi qua địa bàn là Quốc Lộ IA và đường cao tốc TP. Hồ Chí Minh - Trung Lương, do đó cần phải nhanh chóng phát triển cơ sở hạ tầng nhằm thúc đẩy phát triển kinh tế của khu vực, nhất là đường giao thông. Việc xây dựng hệ thống đường trong khu vực thành phố Tân An nhìn chung khó khăn và phức tạp do: Khu vực thành phố Tân An có địa chất yếu nên khi xây dựng đường giao thông phải xử lý nền rất tốn kém, vật liệu địa phương không có chủ yếu là vật liệu mua từ địa phương khác chở đến. Vì vậy các dự án xây dựng đường đều có kinh phí rất lớn. Do đó việc quản lý chất lượng công trình rất quan trọng, quyết định bởi hai yếu tố: Chất lượng của công trình khi đưa vào sử dụng và kinh phí của nhà nước bỏ vào để đầu tư xây dựng công trình. Ban Quản lý Dự án thành phố Tân An được UBND thành phố giao làm chủ đầu tư các công trình xây dựng cơ bản, trong đó các công trình xây dựng đường giao thông chiếm tỷ trọng rất lớn. Hầu hết các dự án đường giao thông được thực hiện trên địa bàn thành phố Tân An là các dự án nhóm C có quy mô nhỏ. Ban QLDA thành phố Tân An thực hiện tương đối ít dự án nhóm B. Thời gian thực hiện một dự án từ khâu chuẩn bị hồ sơ đến lúc triển khai thi công ngắn. Tuy nhiên số lượng dự án rất lớn, một năm triển khai khoảng 30 dự án. Lượng cán bộ kỹ thuật để thực hiện dự án có hạn nên tình trạng tiến độ dự án bị chậm và chưa đạt yêu cầu là không tránh khỏi. Qua kinh nghiệm có rất nhiều điều còn bất cập trong công tác quản lý, cụ thể như: + Chất lượng làm việc của Ban Quản lý Dự án còn chưa cao do thiếu nhân sự, trình độ chuyên môn còn chưa đáp ứng do đó dẫn đến một số sự cố về 1 chất lượng như: Bổ sung, thay đổi thiết kế, khối lượng phát sinh lớn, công trình mới nghiệm thu đưa vào sử dụng đã bị hư hỏng. Các công trình đa số chậm tiến độ do vướng ở khâu giải phóng mặt bằng. Đa số phát sinh khối lượng do công tác khảo sát chưa kỹ. + Hồ sơ thiết kế còn sơ sài, công tác khảo sát chưa kỹ dẫn đến phát sinh khối lượng trong quá trình thi công, làm lãng phí ngân sách. + Công tác đền bù giải tỏa còn nhiều bất cập, giá đền bù chưa sát với giá thị trường dẫn đến tình trạng khiếu nại, khiếu kiện về đơn giá đề bù kéo dài làm ảnh hưởng đến tiến độ thi công của công trình. + Công tác đấu thầu có nhiền hạn chế, chủ yếu là xét về giá cho nên một số nhà thầu cố tình giảm giá để trúng thầu sau đó thi công cẩu thả, kéo dài thời gian thi công từ đó ảnh hưởng đến chất lượng và tiến độ của công trình. + Hiện tại quy trình quản lý dự án còn nhiều bất cập cần phải xem xét. Từ những vấn đề trên, nhận thấy cần phải nâng cao chất lượng quản lý dự án để nâng cao chất lượng công trình, tiết kiệm ngân sách nhà nước. Tuy nhiên hiện nay chưa có tài liệu nghiên cứu để quản lý dự án ở thành phố Tân An. Chính vì vậy đề tài “Nghiên cứu giải pháp nâng cao chất lượng hiệu quả quản lý dự án đường ô tô của Ban QLDA thành phố Tân An” là đề tài khoa học cấp thiết.2 Mục tiêu nghiên cứu của đề tài Trên cơ sở nghiên cứu lý luận và thực tế triển khai thực hiện một số dự án XDĐÔTÔ trên địa bàn thành phố Tân An, phân tích đánh giá các dự án đã và đang thực hiện cùng với những tồn tại vướng mắc và những khó khăn trong quá trình quản lý dự án các công trình này, để từ đó nghiên cứu đề xuất được các giải pháp nâng cao chất lượng hiệu quả các dự án xây dựng đường ô tô cho khu vực thành phố Tân An.3 Phương pháp nghiên cứu Kết hợp lý thuyết xây dựng đường ô tô, quản lý dự án, quy chế dầu tư xây dựng cơ bản, quy chế đấu thầu, để làm căn cứ nghiên cứu. Điều tra các điều kiện hiện trạng của thành phố Tân An, quá trình thực hiện dự án: các sự cố xảy ra, các thành quả đạt được. Từ đó rút ra các bài học kinh nghiệm. 2 Trên cơ sở đó đề xuất các các giải pháp Nâng cao chất lượng hiệu quả quản lý dự án đường thành phố Tân An.4 Nội dung nghiên cứu - Nghiên cứu đồng bộ các vấn đề về hiện trạng, vai trò của các chủ thể tham gia xây dựng công trình, cơ chế chính sách, quy trình quy phạm, văn bản pháp lý, các vấn đề có liên quan ảnh hưởng đến chất lượng công trình. - Đưa ra các giải pháp hợp lý, hiệu quả về quản lý chất lượng công trình giao thông trên địa bàn thành phố Tân An. 3 CHƯƠNG 2 LÝ THUYẾT VỀ QUẢN LÝ DỰ ÁN. LÝ THUYẾT VỀ QUẢN LÝ CHẤT LƯỢNG CÔNG TRÌNH XÂY DỰNG.1 Khái niệm và đặc điểm dự án đầu tư, dự án xây dựng công trình đường ô tô. Dự án đầu tư, theo Quy chế quản lý đầu tư và xây dựng được Chính phủ ban hành kèm theo Nghị định số 52/1999/NĐ-CP ngày 08/07/1999, là một tập hợp những đề xuất có liên quan đến việc bỏ vốn để tạo mới, mở rộng hay cải tạo những cơ sở vật chất nhất định nhằm đạt được sự tăng trưởng về số lượng hoặc duy trì, cải tiến, nâng cao chất lượng của sản phẩm hoặc dịch vụ trong khoảng thời gian xác định (chỉ bao gồm hoạt động đầu tư trực tiếp). Theo Nghị định số 16/2005/NĐ-CP ngày 07/02/2005 và Nghị định số 12/2009/NĐ-CP ngày 10/02/2009 của Chính phủ thì dự án đầu tư xây dựng công trình là tập hợp các đề xuất có liên quan đến việc bỏ vốn để xây dựng mới, mở rộng hoặc cải tạo những công trình xây dựng nhằm mục đích phát triển, duy trì, nâng cao chất lượng hoặc sản phẩm, dịch vụ trong một thời gian nhất định. Dự án đầu tư xây dựng công trình bao gồm thiết minh và phần thiết kế cơ sở (Báo cáo nghiên cứu khả thi). Dự án xây dựng công trình đường ô tô (XDĐÔTÔ) hàm chứa bản chất lưỡng tính: một dự án XDĐÔTÔ là tập hợp các hồ sơ và bản vẽ thiết kế, trong đó bao gồm các tài liệu pháp lý, quy hoạch tổng thể, kiến trúc, công nghệ tổ chức thi công, v. được giải quyết với công trình xây dựng; mặc khác, đây là môi trường hoạt động phù hợp với những mục đích đã được đặt ra, nghĩa là một quá trình xây dựng các dự án XDĐÔTÔ có định hướng với các công trình mới hoặc cải tạo đối với các công trình hiện hữu đang sử dụng. Tóm lại, dự án XDĐÔTÔ được hiểu như một phạm vi hoạt động sáng tạo hoặc thay đổi cả những chức năng hoạt động của công trình, công nghệ kỹ thuật, môi trường. cũng như sự hình thành toàn vẹn từ quan điểm thống nhất của mục tiêu, địa điểm và thời gian thực hiện. Loại dự án XDĐÔTÔ được xác định bởi quy mô, thời gian thực hiện, chất lượng, mục tiêu, sự hạn chế tài nguyên. và quản lý dự án XDĐÔTÔ đòi 4 hỏi phải có tổ chức có năng lực, các thành viên thông thạo công việc, biết phối hợp hoạt động với nhau một cách có hiệu quả. Dự án XDĐÔTÔ bao gồm các phần tử được tạo nên trong quá trình thực hiện cũng như đảm bảo hoàn thành các công việc của dự án như tài chính, nhân lực, nguyên vật liệu, đất xây dựng, hợp đồng. Những dự án được xem là thành công khi tổng các chi phí không vượt quá tổng dự toán hoặc tổng mức đầu tư và thời gian thực hiện xây dựng không vượt tương ứng với thời gian trong kế hoạch. Dự án XDĐÔTÔ thường có những đặc điểm sau: - Có mục đích được xác định: Một dự án được xác định theo các mục đích của nó, dự án hoàn thành khi các mục tiêu cụ thể đã đạt được. - Có các loại hình hoạt động khác nhau: Các dự án thường được mô tả bằng các hình thức hoạt động khác nhau được thực hiện ở các giai đoạn khác nhau của chu kỳ dự án. Trong giai đoạn ban đầu có thể chủ yếu sẽ là các hoạt động nghiên cứu điều tra và thiết kế. Sau giai đoạn này việc xây lắp và đưa công trình vào khai thác sử dụng sẽ là hoạt động chính. - Các hoạt động tiếp sau: Không chỉ tiến hành các hoạt động khác nhau tại những thời điểm khác nhau mà điều chắc chắn là các hoạt động đó phải theo trình tự logic phụ thuộc vào thể loại của dự án. - Thời gian hoạt động: Vì các dự án XDĐÔTÔ liên quan đến thay đổi và phát triển nên các dự án XDĐÔTÔ thường có tuổi thọ rõ ràng. Một dự án XDĐÔTÔ bắt đầu từ một khái niệm, tu duy, một nhu cầu và một đề nghị và thường kết thúc khi đưa dự án vào khai thác sử dụng. - Sử dụng nhân lực và các nguồn lực khác: Các dự án XDĐÔTÔ đòi hỏi phải có nguồn lực. Chủ yếu nguồn lực đó là con người (nhân công), thiết bị, nguyên vật liệu, tài chính (sử dụng các nguồn vốn: NSNN, vốn vay ODA, ADB .) và thời gian. Điều lý tưởng cho một dự án là có kế hoạch được đánh giá lạc quan về tiềm năng sử dụng nguồn lực và ít gặp những yếu tố rủi ro (trừ những nguyên nhân bất khả kháng như lũ lụt, động đất, thiên tai.) - Đánh giá dự án XDĐÔTÔ: Việc đánh giá một dự án XDĐÔTÔ hoàn thành là thước đo sự thành công của dự án khi mà các mục tiêu ban đầu đặt ra đạt kết quả như mong đợi.2 Khái niệm và nội dung quản lý dự án xây dựng công trình giao thông: 2.1 Khái niệm 5 Theo nghĩa rộng quản lý dự án xây dựng đường ô tô bao gồm: - Định ra mục tiêu của dự án. - Xác định các phương tiện cần huy động như: nguyên liệu, nhân lực, thông tin .
Tổng quan nghiên cứu
Thành phố Tân An, tỉnh Long An, được công nhận là đô thị loại 3 vào năm 2009 và đang trong quá trình phát triển nhanh chóng với vai trò trung tâm hành chính và cửa ngõ khu vực miền Tây. Hệ thống giao thông, đặc biệt là đường ô tô, đóng vai trò then chốt trong việc thúc đẩy phát triển kinh tế - xã hội của thành phố. Tuy nhiên, cơ sở hạ tầng giao thông hiện còn nhiều hạn chế, với địa chất yếu, vật liệu xây dựng chủ yếu phải vận chuyển từ nơi khác, dẫn đến chi phí đầu tư lớn và nhiều khó khăn trong quản lý dự án. Ban Quản lý Dự án (QLDA) thành phố Tân An chịu trách nhiệm quản lý các dự án xây dựng cơ bản, trong đó dự án đường ô tô chiếm khoảng 60% tổng vốn đầu tư. Mỗi năm, Ban QLDA triển khai khoảng 30 dự án nhóm C với quy mô nhỏ, nhưng do hạn chế về nhân sự và trình độ chuyên môn, nhiều dự án gặp phải tình trạng chậm tiến độ, phát sinh khối lượng lớn và chất lượng công trình chưa đảm bảo.
Mục tiêu nghiên cứu là phân tích thực trạng quản lý dự án xây dựng đường ô tô tại Tân An, đánh giá các tồn tại, khó khăn và đề xuất giải pháp nâng cao hiệu quả quản lý, đảm bảo chất lượng công trình và tiết kiệm ngân sách nhà nước. Nghiên cứu tập trung vào các dự án thực hiện trong giai đoạn từ năm 2002 đến nay, với phạm vi địa lý là thành phố Tân An. Kết quả nghiên cứu có ý nghĩa quan trọng trong việc cải thiện công tác quản lý dự án xây dựng giao thông đô thị, góp phần phát triển bền vững hạ tầng giao thông và nâng cao chất lượng cuộc sống người dân.
Cơ sở lý thuyết và phương pháp nghiên cứu
Khung lý thuyết áp dụng
Luận văn dựa trên các lý thuyết và mô hình quản lý dự án xây dựng công trình giao thông, bao gồm:
-
Lý thuyết quản lý dự án đầu tư xây dựng công trình: Theo Nghị định số 16/2005/NĐ-CP và Nghị định số 52/1999/NĐ-CP, dự án đầu tư xây dựng công trình là tập hợp các hoạt động có mục tiêu rõ ràng, sử dụng nguồn lực tài chính, nhân lực, vật liệu trong thời gian xác định nhằm tạo ra hoặc cải tạo công trình. Quản lý dự án bao gồm lập kế hoạch, tổ chức, điều phối, kiểm soát các hoạt động để đảm bảo dự án hoàn thành đúng tiến độ, trong phạm vi ngân sách và đạt chất lượng yêu cầu.
-
Lý thuyết quản lý chất lượng công trình xây dựng: Quản lý chất lượng công trình bao gồm các hoạt động khảo sát, thiết kế, thi công, giám sát, nghiệm thu và bảo hành công trình theo các tiêu chuẩn kỹ thuật và quy chuẩn xây dựng hiện hành. Việc quản lý chất lượng đòi hỏi sự phối hợp chặt chẽ giữa các bên liên quan và tuân thủ nghiêm ngặt các quy trình kỹ thuật.
-
Khái niệm và đặc điểm dự án xây dựng đường ô tô: Dự án xây dựng đường ô tô có đặc điểm phức tạp, đòi hỏi quản lý tổng thể về quy mô, thời gian, chi phí, chất lượng, nguồn nhân lực và rủi ro. Các dự án này thường có tuổi thọ rõ ràng, yêu cầu kỹ thuật cao và phải tuân thủ các tiêu chuẩn ngành như TCVN 4054-98, 22 TCN 211-93.
Các khái niệm chính được sử dụng gồm: dự án đầu tư xây dựng, quản lý dự án, quản lý chất lượng công trình, quy trình đấu thầu, giám sát thi công, nghiệm thu công trình.
Phương pháp nghiên cứu
Nghiên cứu sử dụng phương pháp kết hợp giữa lý thuyết và thực tiễn:
-
Thu thập dữ liệu: Sử dụng nguồn dữ liệu thứ cấp từ các văn bản pháp luật, quy chuẩn kỹ thuật, báo cáo dự án, hồ sơ quản lý dự án của Ban QLDA thành phố Tân An. Đồng thời tiến hành điều tra, khảo sát thực trạng quản lý dự án, thu thập số liệu về tiến độ, chi phí, chất lượng các dự án xây dựng đường ô tô điển hình.
-
Phân tích định lượng và định tính: Phân tích số liệu về tiến độ thi công, chi phí đầu tư, tỷ lệ phát sinh khối lượng, chất lượng công trình. Đánh giá các yếu tố ảnh hưởng đến hiệu quả quản lý dự án như năng lực nhân sự, quy trình quản lý, công tác đấu thầu, giải phóng mặt bằng.
-
Phân tích so sánh: So sánh thực trạng quản lý dự án tại Tân An với các quy định pháp luật và các mô hình quản lý dự án hiệu quả trong ngành xây dựng giao thông.
-
Thời gian nghiên cứu: Tập trung vào các dự án xây dựng đường ô tô được triển khai từ năm 2002 đến nay, đặc biệt là các dự án nhóm C do Ban QLDA thành phố Tân An quản lý.
-
Cỡ mẫu và chọn mẫu: Phân tích chi tiết 5 dự án đường ô tô điển hình tại Tân An, lựa chọn dự án dựa trên tiêu chí quy mô, tính đại diện và mức độ ảnh hưởng đến hạ tầng giao thông thành phố.
Phương pháp nghiên cứu đảm bảo tính khoa học, khách quan và khả năng áp dụng thực tiễn cao.
Kết quả nghiên cứu và thảo luận
Những phát hiện chính
-
Tình trạng nhân sự và năng lực quản lý còn hạn chế: Ban QLDA Tân An có tổng số 13 cán bộ, trong đó bộ phận kỹ thuật chỉ có 6 người kiêm nhiệm nhiều dự án (mỗi cán bộ theo dõi 10-12 dự án/năm). Trình độ chuyên môn chưa đồng đều, dẫn đến việc quản lý kỹ thuật, giám sát thi công chưa hiệu quả, gây ra các sự cố về chất lượng và tiến độ.
-
Tiến độ dự án thường bị chậm do giải phóng mặt bằng và năng lực nhà thầu: Ví dụ dự án đường Số 9 - phường 4 có thời gian thi công kéo dài từ 1 năm theo hợp đồng lên đến hơn 3 năm (từ 23/08/2006 đến 18/09/2009). Nguyên nhân chính là vướng mắc trong giải phóng mặt bằng, chậm trễ di dời hạ tầng kỹ thuật và nhà thầu thi công thiếu năng lực tài chính, kéo dài thời gian thi công.
-
Phát sinh khối lượng và thay đổi thiết kế trong quá trình thi công: Do áp lực về vốn và khảo sát chưa kỹ, nhiều dự án phải điều chỉnh thiết kế, bổ sung hệ thống thoát nước, thay đổi vật liệu thi công. Ví dụ, dự án đường Số 9 - phường 4 phải thay đổi mặt đường từ bê tông nhựa nóng sang láng nhựa, bổ sung hệ thống cống thoát nước để khắc phục tình trạng đọng nước gây hư hỏng mặt đường.
-
Công tác đấu thầu còn nhiều hạn chế: Chủ đầu tư thường chỉ xét về giá, bỏ qua đánh giá năng lực nhà thầu, dẫn đến việc lựa chọn nhà thầu không đủ năng lực, thi công kém chất lượng, kéo dài tiến độ và phát sinh chi phí. Việc này ảnh hưởng trực tiếp đến hiệu quả và chất lượng dự án.
Thảo luận kết quả
Nguyên nhân chính của các tồn tại trên bắt nguồn từ hạn chế về nguồn nhân lực chuyên môn và quy trình quản lý dự án chưa hoàn chỉnh. Việc thiếu cán bộ kỹ thuật chuyên trách khiến công tác giám sát, kiểm tra chất lượng và tiến độ dự án không được thực hiện đầy đủ, dẫn đến phát sinh khối lượng và sai sót kỹ thuật. So với các nghiên cứu trong ngành xây dựng giao thông, tình trạng này phổ biến ở các địa phương có nguồn lực hạn chế.
Việc chậm tiến độ do giải phóng mặt bằng và năng lực nhà thầu cũng là vấn đề chung, nhưng tại Tân An, chưa có chính sách bồi thường hợp lý và cơ chế xử lý khiếu kiện hiệu quả, làm kéo dài thời gian thi công. Các dự án phân kỳ đầu tư do hạn chế vốn cũng làm giảm hiệu quả sử dụng nguồn lực, gây lãng phí ngân sách.
Dữ liệu có thể được trình bày qua biểu đồ tiến độ thi công so với kế hoạch, bảng so sánh chi phí dự toán và chi phí thực tế, cũng như biểu đồ phân bổ nhân lực kỹ thuật theo dự án để minh họa rõ hơn các vấn đề về quản lý.
Đề xuất và khuyến nghị
-
Tăng cường năng lực nhân sự Ban Quản lý Dự án
- Tuyển dụng thêm cán bộ kỹ thuật có trình độ chuyên môn phù hợp, giảm tải công việc cho từng cán bộ.
- Tổ chức đào tạo, bồi dưỡng nâng cao năng lực quản lý dự án và kỹ thuật xây dựng cho cán bộ hiện có.
- Thời gian thực hiện: 12 tháng; Chủ thể: UBND thành phố, Ban QLDA.
-
Hoàn thiện quy trình quản lý dự án và giám sát thi công
- Xây dựng quy trình chuẩn về quản lý tiến độ, chất lượng, chi phí dự án, đặc biệt là công tác khảo sát, thiết kế và nghiệm thu.
- Áp dụng hệ thống quản lý chất lượng theo tiêu chuẩn ngành, tăng cường giám sát độc lập.
- Thời gian thực hiện: 6-9 tháng; Chủ thể: Ban QLDA phối hợp với các đơn vị tư vấn.
-
Cải thiện công tác đấu thầu và lựa chọn nhà thầu
- Đánh giá toàn diện năng lực nhà thầu, không chỉ dựa trên giá thầu mà còn về kinh nghiệm, năng lực tài chính và chất lượng thi công.
- Áp dụng hình thức đấu thầu rộng rãi, minh bạch, công khai theo quy định pháp luật.
- Thời gian thực hiện: liên tục; Chủ thể: Ban QLDA, Sở Kế hoạch và Đầu tư.
-
Xây dựng chính sách bồi thường, giải phóng mặt bằng hợp lý
- Rà soát, điều chỉnh đơn giá bồi thường sát với giá thị trường, đảm bảo quyền lợi người dân.
- Tăng cường công tác tuyên truyền, vận động, giải quyết khiếu nại kịp thời để không làm ảnh hưởng tiến độ thi công.
- Thời gian thực hiện: 6 tháng; Chủ thể: UBND thành phố, Ban QLDA, các phòng ban liên quan.
-
Ứng dụng công nghệ thông tin trong quản lý dự án
- Sử dụng phần mềm quản lý dự án để theo dõi tiến độ, chi phí, chất lượng và báo cáo kịp thời.
- Thời gian thực hiện: 12 tháng; Chủ thể: Ban QLDA phối hợp với đơn vị công nghệ.
Đối tượng nên tham khảo luận văn
-
Cán bộ quản lý dự án xây dựng giao thông
- Lợi ích: Nắm bắt các vấn đề thực tiễn và giải pháp nâng cao hiệu quả quản lý dự án đường ô tô.
- Use case: Áp dụng cải tiến quy trình quản lý, giám sát thi công.
-
Chủ đầu tư và Ban Quản lý Dự án các địa phương
- Lợi ích: Tham khảo mô hình tổ chức, phân công nhiệm vụ và kinh nghiệm xử lý các tồn tại trong quản lý dự án.
- Use case: Xây dựng bộ máy quản lý dự án phù hợp với nguồn lực địa phương.
-
Nhà thầu xây dựng và tư vấn giám sát
- Lợi ích: Hiểu rõ yêu cầu kỹ thuật, quy trình quản lý chất lượng và các tiêu chuẩn áp dụng trong dự án đường ô tô.
- Use case: Nâng cao năng lực thi công, giám sát và phối hợp với chủ đầu tư.
-
Các nhà nghiên cứu và sinh viên ngành xây dựng, quản lý dự án
- Lợi ích: Cung cấp tài liệu tham khảo về lý thuyết và thực tiễn quản lý dự án xây dựng công trình giao thông tại Việt Nam.
- Use case: Phát triển đề tài nghiên cứu, luận văn tốt nghiệp.
Câu hỏi thường gặp
-
Quản lý dự án xây dựng đường ô tô gồm những nội dung chính nào?
Quản lý dự án bao gồm quản lý tổng thể, quy mô, thời gian, chi phí, chất lượng, nguồn nhân lực, giao thông liên lạc, rủi ro và mua sắm. Mỗi nội dung tác động qua lại và cần phối hợp chặt chẽ để đảm bảo dự án thành công. -
Tại sao tiến độ dự án đường ô tô thường bị chậm?
Nguyên nhân phổ biến là do vướng mắc giải phóng mặt bằng, năng lực nhà thầu yếu, thay đổi thiết kế trong quá trình thi công và các yếu tố khách quan như thiên tai. Ví dụ tại Tân An, nhiều dự án kéo dài do khiếu kiện bồi thường và nhà thầu thiếu năng lực tài chính. -
Làm thế nào để nâng cao chất lượng công trình xây dựng đường ô tô?
Cần tăng cường giám sát thi công, áp dụng hệ thống quản lý chất lượng, đào tạo nhân sự kỹ thuật, lựa chọn nhà thầu có năng lực và tuân thủ nghiêm ngặt các tiêu chuẩn kỹ thuật. Việc khảo sát và thiết kế kỹ càng cũng rất quan trọng. -
Các hình thức lựa chọn nhà thầu phổ biến hiện nay là gì?
Bao gồm đấu thầu rộng rãi, đấu thầu hạn chế, chỉ định thầu, mua sắm trực tiếp và chào hàng cạnh tranh. Mỗi hình thức có quy định cụ thể về điều kiện áp dụng và quy trình thực hiện nhằm đảm bảo minh bạch và hiệu quả. -
Vai trò của Ban Quản lý Dự án trong quá trình thực hiện dự án là gì?
Ban QLDA chịu trách nhiệm tổ chức, điều phối, giám sát toàn bộ quá trình từ chuẩn bị đầu tư, thi công đến nghiệm thu, quyết toán dự án. Ban cũng là đầu mối liên hệ giữa chủ đầu tư, nhà thầu và các bên liên quan, đảm bảo dự án hoàn thành đúng yêu cầu.
Kết luận
- Thành phố Tân An đang đối mặt với nhiều thách thức trong quản lý dự án xây dựng đường ô tô, đặc biệt là về nhân lực, tiến độ và chất lượng công trình.
- Các dự án nhóm C chiếm tỷ trọng lớn, nhưng nguồn lực kỹ thuật hạn chế dẫn đến nhiều tồn tại như chậm tiến độ, phát sinh khối lượng và sai sót kỹ thuật.
- Công tác đấu thầu và giải phóng mặt bằng còn nhiều bất cập, ảnh hưởng trực tiếp đến hiệu quả đầu tư và chất lượng công trình.
- Đề xuất các giải pháp nâng cao năng lực nhân sự, hoàn thiện quy trình quản lý, cải thiện công tác đấu thầu và bồi thường giải phóng mặt bằng là cần thiết và cấp bách.
- Nghiên cứu mở ra hướng đi cho việc áp dụng công nghệ quản lý dự án và nâng cao hiệu quả đầu tư xây dựng giao thông đô thị tại Tân An và các địa phương tương tự.
Next steps: Triển khai các giải pháp đề xuất trong vòng 12 tháng, đồng thời theo dõi, đánh giá hiệu quả để điều chỉnh kịp thời. Mời các cơ quan quản lý, chủ đầu tư và nhà thầu phối hợp thực hiện.
Call to action: Các đơn vị liên quan cần ưu tiên nguồn lực và chính sách hỗ trợ để nâng cao chất lượng quản lý dự án, góp phần phát triển hạ tầng giao thông bền vững cho thành phố Tân An.
