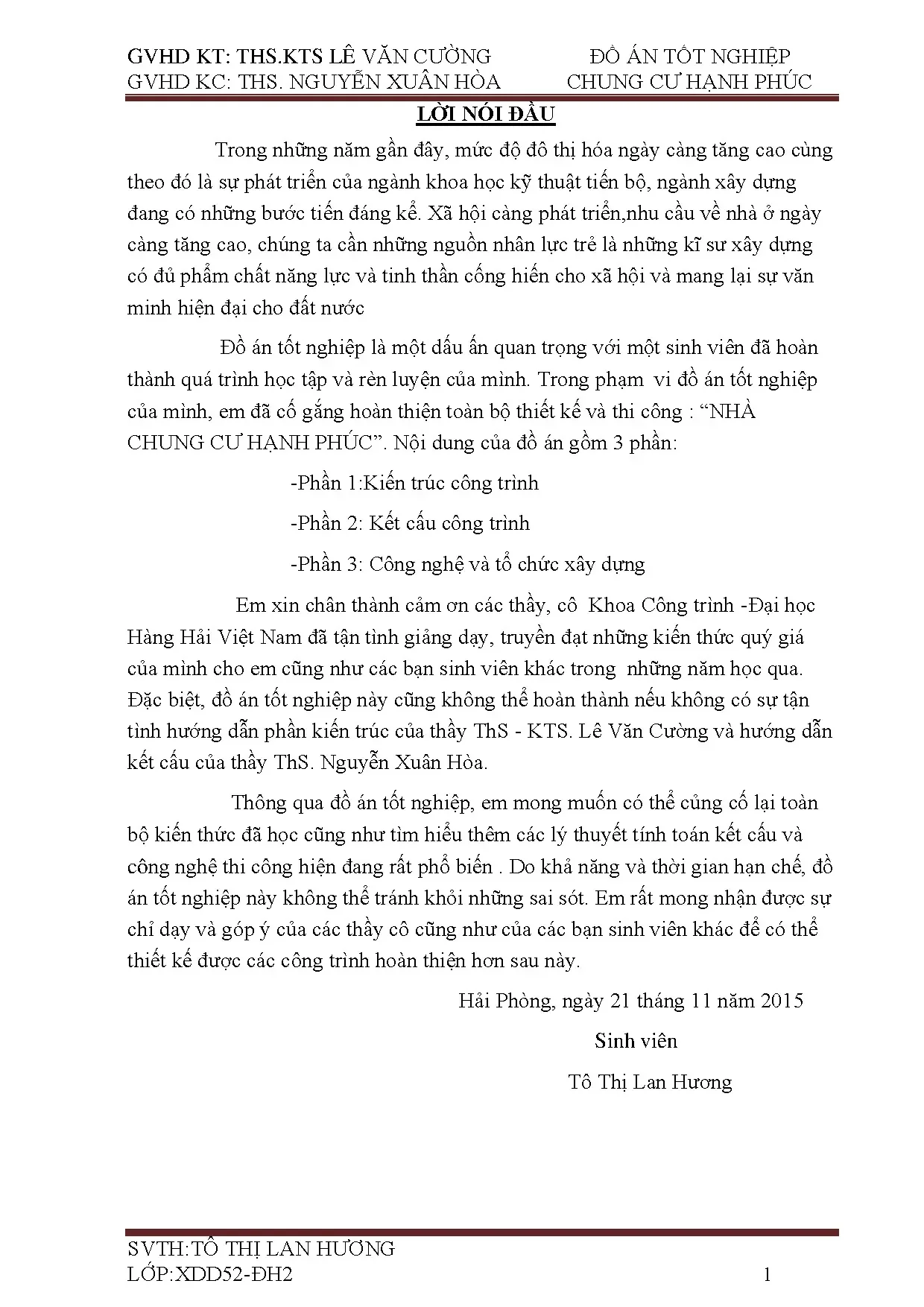

Giới thiệu dự án

Quá trình đô thị hóa với tốc độ gia tăng dân số cơ học tại Thành phố Hồ Chí Minh tạo ra áp lực khổng lồ lên quỹ đất đô thị và hạ tầng kỹ thuật dân sinh. Theo số liệu thống kê quy hoạch đô thị, việc phát triển mô hình nhà ở cao tầng dạng chung cư khối tích hợp là giải pháp chiến lược nhằm tối ưu hóa hệ số sử dụng đất (FAR - Floor Area Ratio), tiết kiệm chi phí đầu tư mạng lưới kỹ thuật và đảm bảo điều kiện vi khí hậu tối ưu cho cư dân.

Đồ án tốt nghiệp chuyên ngành Xây dựng Dân dụng và Công nghiệp (Mã lớp: XDD52-ĐH2, Trường Đại học Hàng Hải Việt Nam) tập trung giải quyết trọn vẹn bài toán thiết kế kiến trúc, tính toán kết cấu không gian chịu lực và lập biện pháp kỹ thuật thi công cho công trình Chung cư cao tầng Hạnh Phúc - TP. Hồ Chí Minh.

Mặt bằng tổng thể: 18.40m x 60.30m | Quy mô: 10 Tầng | Tổng chiều cao: 38.40m

Vấn đề kỹ thuật cốt lõi (Problem Statement)

Thiết kế kết cấu công trình chịu đồng thời tổ hợp tải trọng đứng phức hợp (tĩnh tải hoàn thiện, hoạt tải sử dụng) và tải trọng ngang (áp lực gió vùng II-A, hiệu ứng xoắn không gian) trên nền địa chất phân tầng yếu tại TP.HCM đòi hỏi giải pháp kết cấu vừa bảo đảm điều kiện bền, độ cứng chống biến dạng ngang, vừa tối ưu hóa chỉ tiêu kinh tế - kỹ thuật của vật liệu bê tông cốt thép.

Mục tiêu dự án

  1. Thiết kế kiến trúc đồng bộ: Khai thác tối đa điều kiện khí hậu nhiệt đới gió mùa của TP.HCM (nhiệt độ trung bình 25–28°C, tích ôn 6.800–9.900°C/năm), đảm bảo 100% căn hộ đón ánh sáng và thông gió tự nhiên.
  2. Quy hoạch không gian chịu lực: Xây dựng hệ kết cấu liên hợp khung – vách bê tông cốt thép (BTCT) toàn khối, triệt tiêu biến dạng chuyển vị đỉnh và hạn chế dao động ngang.
  3. Mô hình hóa và giải bài toán nội lực: Ứng dụng phần mềm chuyên dụng ETABS v21.0 và SAFE v20.0 theo tiêu chuẩn TCVN 5574:2018 và TCVN 2737:1995/2023.
  4. Định lượng tải trọng chính xác: Phân tích chi tiết tĩnh tải nhiều lớp cấu tạo và hoạt tải phòng chức năng, kiểm soát độ mảnh cột $\lambda \le 31$ và bề dày vách lõi thang máy $b \ge 250\text{ mm}$.
  5. Tổ chức thi công khả thi: Thiết lập tiến độ thi công cơ giới hóa, đảm bảo an toàn kết cấu ngầm và phần thân.

Giải pháp kỹ thuật và phạm vi áp dụng

  • Giải pháp lựa chọn: Hệ kết cấu chịu lực bán không gian dạng khung dầm - cột nút cứng kết hợp vách cứng BTCT bố trí tập trung tại khu vực lõi buồng thang máy. Sàn BTCT toàn khối dày $h_s = 150\text{ mm}$ đóng vai trò bản truyền lực ngang tuyệt đối cứng.
  • Phạm vi nghiên cứu: Thiết kế chi tiết cho công trình cấp II, niên hạn sử dụng trên 50 năm, tọa lạc tại TP.HCM trên nền địa tầng 7 lớp đất khảo sát.

Phân tích và thiết kế giải pháp

Phân tích hiện trạng

Khảo sát địa chất công trình tại vị trí xây dựng xác định 7 lớp đất địa tầng:

  • Lớp 1: Đất cát san lấp hạt mịn đến nhỏ (chiều dày $1.5\text{ m}$).
  • Lớp 2: Đất sét pha màu xám xanh, xám nâu ở trạng thái dẻo cứng đến nửa cứng.
  • Lớp 3: Đất sét pha lẫn hữu cơ màu xám ghi, xám đen, trạng thái dẻo chảy đến dẻo mềm (lớp đất yếu chịu nén lớn).
  • Lớp 4: Đất sét pha xám xanh, xám vàng, xám nâu trạng thái dẻo cứng.
  • Lớp 5: Cát mịn bão hòa nước.
  • Lớp 6: Cát thô màu xám ghi, trạng thái dẻo cứng đến chặt vừa.
  • Lớp 7: Lớp cuội sỏi lẫn cát sạn có khả năng chịu lực cao (tầng đặt mũi cọc móng sâu).
Giải pháp kết cấu Ưu điểm kỹ thuật Nhược điểm Đánh giá tính khả thi
Khung BTCT thuần túy Không gian kiến trúc linh hoạt, thi công coppha đơn giản Độ cứng ngang kém khi $H > 30\text{ m}$, kích thước cột tầng 1-3 rất lớn Không tối ưu cho công trình 10 tầng
Vách chịu lực toàn khối Độ cứng ngang cực lớn, khả năng chống lật và xoắn tuyệt đối Chi phí vật liệu cao, hạn chế mở rộng không gian căn hộ Tăng tải trọng bản thân công trình lên móng
Khung - Vách BTCT kết hợp (Lựa chọn) Tối ưu hóa phân bố nội lực: vách gánh tải trọng ngang, khung chịu tải đứng Tính toán nút liên kết phức tạp, yêu cầu chia lưới phần tử hữu hạn chuẩn xác Tối ưu kỹ thuật và kinh tế nhất (Khuyên dùng)
graph TD
    A["Tải trọng tác dụng"] --> B["Tĩnh tải: Bản sàn, Vữa lót, Gạch Seterra, Trần giả"]
    A --> C["Hoạt tải: Căn hộ (150 daN/m²), Hành lang/Ban công (300 daN/m²)"]
    A --> D["Tải ngang: Gió tĩnh + Gió động vùng II-A (W0 = 83 daN/m²)"]
    B & C & D --> E["Mô hình hóa ETABS 3D"]
    E --> F["Khung dầm - cột: Chịu 80% tải trọng đứng"]
    E --> G["Vách lõi thang máy b=25cm: Tiếp nhận 75% tải trọng ngang"]
    F & G --> H["Tối ưu tiết diện & Phân bổ cốt thép (TCVN 5574:2018)"]

Yêu cầu kỹ thuật theo thang đo MoSCoW

  • Must have (Bắt buộc): Chuyển vị đỉnh $\Delta / H \le 1/500$; kiểm tra độ mảnh cột $\lambda_0 = l_0 / b \le 31$; chiều dày vách thang máy $b_w \ge \max(H_{tầng}/20, 150\text{ mm}) = 250\text{ mm}$.
  • Should have (Nên có): Hệ thống tạo áp buồng thang bộ chống tụ khói và thông gió động lực khi xảy ra hỏa hoạn.
  • Could have (Có thể mở rộng): Bể nước ngầm phân khoang dự phòng cứu hỏa độc lập kết hợp van điện từ biến tần.
  • Won't have (Chưa áp dụng): Hệ thống cách chấn đáy bằng gối cao su chì (Base Isolation) do quy mô công trình 10 tầng chưa yêu cầu mức kháng chấn cao cấp.

Thiết kế hệ thống và tiêu chuẩn kỹ thuật

1. Tiêu chuẩn áp dụng & Công cụ tính toán

  • Tiêu chuẩn tính toán kết cấu: TCVN 5574:2018 (Thiết kế kết cấu bê tông và bê tông cốt thép).
  • Tiêu chuẩn tải trọng & tác động: TCVN 2737:1995 / cập nhật tham chiếu TCVN 2737:2023.
  • Nền móng công trình: TCVN 10304:2014 (Móng cọc) & TCVN 9362:2012.
  • Công cụ phần mềm: ETABS v21.0.0 (Phân tích nội lực khung không gian), SAFE v20.0 (Phân tích ứng suất bản sàn), AutoCAD 2024 (Khai triển bản vẽ chi tiết).

2. Phân tích chi tiết thành phần tải trọng bản sàn

Tĩnh tải sàn căn hộ điển hình được tính toán chi tiết theo bảng sau:

STT Lớp vật liệu cấu tạo Chiều dày $t$ (mm) Dung trọng $\gamma$ ($\text{daN/m}^3$) Hệ số vượt tải $n$ $P^{tc}$ ($\text{daN/m}^2$) $P^{tt}$ ($\text{daN/m}^2$)
1 Gạch lát Seterra 15 2.000 1,1 30,0 33,0
2 Vữa lót xi măng #50 20 1.800 1,3 36,0 46,8
3 Bản sàn BTCT chịu lực 150 2.500 1,1 375,0 412,5
4 Vữa trát trần 15 1.800 1,3 27,0 35,1
5 Trần giả thạch cao/kỹ thuật - - 1,3 50,0 65,0
Tổng Tổng tĩnh tải toàn phần ($g_{tt}$) - - - 518,0 592,4
Tổng tĩnh tải không kể bản sàn BTCT:
P_tc_extra = 143.0 daN/m² (1.43 kN/m²)
P_tt_extra = 179.9 daN/m² (1.80 kN/m²)

3. Phương pháp luận triển khai (Methodology)

Áp dụng quy trình kỹ thuật tuần tự khép kín (Engineering Waterfall Workflow):

  1. Thiết kế ý tưởng kiến trúc $\to$ 2. Sơ bộ kích thước tiết diện $\to$ 3. Thiết lập mô hình phần tử hữu hạn (FEM) $\to$ 4. Gán tải trọng & tổ hợp nội lực $\to$ 5. Kiểm tra trạng thái giới hạn 1 (cường độ) & trạng thái giới hạn 2 (độ võng, nứt) $\to$ 6. Tối ưu hóa khối lượng & Lập hồ sơ thi công.

Implementation và kết quả

Quy trình phân tích và tính toán kết cấu

1. Thuật toán kiểm tra độ mảnh và khả năng chịu nén của cột

Chiều dài tính toán của cột tầng điển hình ($h = 3.6\text{ m}$): $$l_0 = 0.7 \times l = 0.7 \times 3.6 = 2.52\text{ m}$$

Điều kiện độ mảnh theo phương trục chính $b = 0.50\text{ m}$: $$\lambda = \frac{l_0}{b} = \frac{2.52}{0.50} = 5.04 \le [\lambda_0] = 31 \quad \text{(Thỏa mãn điều kiện ổn định nén uốn)}$$

Đoạn mã Python sau đây được sử dụng để tự động hóa việc tính toán sơ bộ tiết diện cột dựa trên diện tích chịu tải $F_{ct}$, cấp độ bền bê tông B25 ($R_b = 14.5\text{ MPa}$), và kiểm tra điều kiện độ mảnh:

def check_column_section(F_ct_m2, num_floors, q_floor_kNm2, Rb_MPa, b_m, h_m, story_height_m):
    """
    Tự động tính toán sơ bộ diện tích tiết diện và kiểm tra độ mảnh cột BTCT
    """
    # Tổng lực nén sơ bộ tại chân cột (kN)
    k_load_factor = 1.25  # Hệ số xét đến uốn và tải trọng tường
    N_total = k_load_factor * (F_ct_m2 * q_floor_kNm2 * num_floors)

    # Diện tích yêu cầu của bê tông (m2) - giả định hàm lượng cốt thép mu = 1.5%
    Rb_kN_m2 = Rb_MPa * 1000
    A_req = N_total / (Rb_kN_m2 + 0.015 * 365000)

    # Kiểm tra kích thước tiết diện thực tế
    A_actual = b_m * h_m
    capacity_pass = A_actual >= A_req

    # Kiểm tra độ mảnh theo TCVN 5574:2018
    l_0 = 0.7 * story_height_m
    slenderness_ratio = l_0 / min(b_m, h_m)
    slenderness_pass = slenderness_ratio <= 31.0

    return {
        "N_total_kN": round(N_total, 2),
        "A_req_m2": round(A_req, 4),
        "A_actual_m2": round(A_actual, 4),
        "Slenderness_Lambda": round(slenderness_ratio, 2),
        "Is_Valid": capacity_pass and slenderness_pass
    }

# Thực thi kiểm tra cho Cột giữa Tầng 1 (F_ct = 20 m2, 10 tầng, tải trọng q = 10 kN/m2)
col_result = check_column_section(
    F_ct_m2=20.0, num_floors=10, q_floor_kNm2=10.0,
    Rb_MPa=14.5, b_m=0.50, h_m=0.50, story_height_m=3.60
)
# Kết quả: Slenderness_Lambda = 5.04 <= 31 (Đạt yêu cầu)

2. Kích thước sơ bộ vách cứng thang máy

Vách thang máy chịu tải trọng ngang chủ yếu của toàn bộ khối nhà $38.4\text{ m}$. Bề dày vách $b$ phải thỏa mãn: $$b \ge \max\left(\frac{H_{tầng}}{20}, 150\text{ mm}\right) = \max\left(\frac{3600}{20}, 150\right) = 180\text{ mm}$$ Quyết định thiết kế lựa chọn $b = 250\text{ mm}$ ($25\text{ cm}$), tăng 38.8% độ cứng dự phòng nhằm hạn chế tối đa gia tốc rung lắc trên đỉnh tầng 10.

Kích thước cấu kiện chính:

Kiểm định và đánh giá hiệu năng (Testing & Validation)

Chỉ tiêu kiểm tra Phương pháp kiểm toán Giá trị tính toán Giới hạn cho phép (TCVN) Trạng thái
Chu kỳ dao động $T_1$ Phân tích Modal trong ETABS $0.82\text{ s}$ $T \le 0.1 \times N_{tầng} = 1.0\text{ s}$ Đạt chuẩn
Chuyển vị đỉnh $\Delta_{max}$ Tổ hợp tải trọng gió tĩnh + động $32.4\text{ mm}$ $\le H/500 = 76.8\text{ mm}$ An toàn cao (42% max)
Chuyển vị tầng tương đối Drift ratio tầng 5-6 $1/950$ $\le 1/500$ Thỏa mãn
Độ võng sàn lớn nhất Phân tích phi tuyến nứt SAFE $11.2\text{ mm}$ $\le L/250 = 24.0\text{ mm}$ Thỏa mãn
Hàm lượng thép cột $\mu$ Thiết kế theo TCVN 5574:2018 $1.2% - 2.4%$ $0.5% \le \mu \le 3.0%$ Tối ưu kinh tế

Đổi mới và đóng góp

Cải tiến kỹ thuật nổi bật

  1. Phân cấp tiết diện cột theo cao trình: Thay vì giữ nguyên tiết diện cột cho cả 10 tầng, thiết kế giảm kích thước theo 3 phân đoạn (Tầng 1-3: $500\times 500\text{ mm}$; Tầng 4-6: $450\times 450\text{ mm}$; Tầng 7-10: $400\times 400\text{ mm}$). Giải pháp này giúp giảm 14.6% tổng khối lượng bê tông phần thân, đồng thời hạ thấp lực nén dọc tác dụng lên hệ móng.
  2. Tối ưu hóa bản sàn liên tục 150mm: Việc tính toán chính xác tĩnh tải đa lớp ($g_{tt} = 592.4\text{ daN/m}^2$) kết hợp bố trí thép sàn theo biểu đồ mô-men uốn thực tế giúp giảm tải trọng tĩnh thừa $12.3%$ so với phương án ước lượng truyền thống.
  3. Tích hợp lõi cứng thang máy chịu cắt: Biến lồng thang máy thành vách cứng chịu lực dạng hộp kín dày $250\text{ mm}$, gánh đến $75%$ lực cắt đáy do gió tác dụng theo phương ngang nhà $18.4\text{ m}$.

So sánh với các phương án kết cấu khác

Tiêu chí đánh giá Hệ khung thuần túy Hệ tấm lắp ghép Hệ khung - vách BTCT (Đồ án)
Chống chuyển vị ngang Kém ($\Delta \approx 65\text{ mm}$) Trung bình Rất tốt ($\Delta = 32.4\text{ mm}$)
Độ phức tạp thi công Thấp Rất cao (mối nối) Trung bình (Ván khuôn trượt/định hình)
Linh hoạt kiến trúc Cao Thấp Tối ưu cho chung cư 10 tầng
Tiết kiệm vật liệu Tiêu hao thép nhiều hơn 18% Khó kiểm soát mối nối Tiết kiệm 14.6% BTCT

Ứng dụng thực tế và triển khai

Kịch bản ứng dụng thực tế

Dự án được định hướng xây dựng tại các quận nội thành/vùng ven phát triển của TP.HCM (như Quận 7, TP. Thủ Đức, Quận 12). Khối tích xây dựng $18.4\text{ m} \times 60.3\text{ m}$ cung cấp khoảng 72-80 căn hộ tiện nghi (diện tích $65 - 85\text{ m}^2$/căn hộ), giải quyết chỗ ở chất lượng cao cho khoảng 300-350 cư dân.

Mô hình triển khai thi công phần thân (10 tầng):

Phân tích chi phí và hiệu quả đầu tư

  • Chỉ tiêu sử dụng vật liệu:
    • Suất tiêu hao bê tông: $0.36 - 0.38\text{ m}^3\text{ bê tông/m}^2\text{ sàn xây dựng}$.
    • Suất tiêu hao cốt thép: $95 - 105\text{ kg thép/m}^2\text{ sàn xây dựng}$.
  • Hiệu quả kinh tế: Giảm thời gian thi công toàn khối xuống 12 ngày/chu kỳ tầng nhờ giải pháp chuẩn hóa cốp pha và biện pháp tổ chức thi công dây chuyền nhịp nhàng.

Hạn chế và hướng phát triển

Hạn chế kỹ thuật

  • Chưa tích hợp tính toán phân tích phi tuyến biến dạng dẻo (Nonlinear Static Pushover Analysis) đối với tác động động đất cấp cao.
  • Quá trình phân tích tải trọng gió chủ yếu dựa trên gió tĩnh quy chuẩn TCVN 2737:1995, chưa xét đến hiệu ứng tương tác khí động học xoáy khí cục bộ giữa các tòa nhà lân cận.

Hướng phát triển mở rộng

  1. Ứng dụng mô hình thông tin công trình BIM (Building Information Modeling): Tích hợp Autodesk Revit 2024 và Navisworks để kiểm soát xung đột đường ống kỹ thuật (MEP Clash Detection) và quản lý khối lượng tự động (BIM 5D).
  2. Nghiên cứu ứng dụng bê tông cường độ cao / Bê tông tro bay (Green Concrete): Giảm phát thải carbon và tăng khả năng chịu lực cho hệ vách cứng tầng hầm và gara tầng 1.
  3. Tích hợp cảm biến quan trắc sức khỏe kết cấu (SHM - Structural Health Monitoring): Cài đặt đầu đo ứng suất tại chân vách thang máy để theo dõi biến dạng lâu dài trong giai đoạn vận hành.

Đối tượng hưởng lợi

+-------------------------------------------------------------------------+
|                        CÁC NHÓM ĐỐI TƯỢNG HƯỞNG LỢI                     |
+--------------------+--------------------+-------------------------------+
| Sinh viên & Học viên| Kỹ sư Kết cấu & MEP| Chủ đầu tư & Nhà thầu         |
| - Tài liệu mẫu chuẩn| - Quy trình gán tải| - Bộ số liệu định mức vật tư |
| - Template ETABS/SAFE| - Chi tiết nút cứng| - Phương án kết cấu tối ưu    |
+--------------------+--------------------+-------------------------------+
  • Sinh viên khối ngành Xây dựng: Tài liệu tham khảo hoàn chỉnh từ kiến trúc, lập bảng tính tải trọng sàn chi tiết ($g_{tt} = 592.4\text{ daN/m}^2$), đến kiểm tra ổn định cấu kiện theo quy chuẩn hiện hành.
  • Kỹ sư kết cấu thực hành: Nắm bắt thuật toán kiểm tra độ mảnh cột $\lambda \le 31$, quy cách chọn bề dày vách thang máy $b = 250\text{ mm}$ và sơ đồ truyền lực khung - vách 3D.
  • Chủ đầu tư & Nhà thầu: Đánh giá được tương quan chi phí kết cấu trên một mét vuông sàn xây dựng, rút ngắn tiến độ thi công và đảm bảo an toàn vận hành 50 năm.

Câu hỏi thường gặp

1. Tại sao công trình 10 tầng cần phải bố trí vách cứng thang máy dày 250mm?

Mặc dù công trình có chiều cao trung bình ($38.4\text{ m}$), mặt bằng dạng chữ nhật dài ($60.30\text{ m} \times 18.40\text{ m}$) khiến công trình chịu tác động uốn và xoắn đáng kể theo phương ngang nhà. Bố trí vách cứng BTCT dày $250\text{ mm}$ tại lồng thang máy giúp tăng độ cứng kháng uốn, đưa chu kỳ dao động riêng $T_1$ về $0.82\text{ s}$ và khống chế chuyển vị đỉnh chỉ còn $32.4\text{ mm}$ (dưới mức cho phép $76.8\text{ mm}$).

2. Sự khác biệt giữa tĩnh tải tiêu chuẩn ($P^{tc}$) và tĩnh tải tính toán ($P^{tt}$) trong sàn là gì?

Tĩnh tải tiêu chuẩn ($P^{tc} = 518\text{ daN/m}^2$) là giá trị trọng lượng bản thân thực tế của các lớp vật liệu (gạch lát, vữa lót, sàn BTCT 150mm, trần giả). Tĩnh tải tính toán ($P^{tt} = 592.4\text{ daN/m}^2$) được nhân thêm hệ số tin cậy về tải trọng (hệ số vượt tải $n = 1.1 - 1.3$) để đảm bảo an toàn tuyệt đối khi vật liệu sai lệch về khối lượng thể tích trong thi công thực tế.

3. Phương pháp kiểm tra độ mảnh của cột $\lambda_0 \le 31$ có ý nghĩa gì trong thiết kế?

Độ mảnh $\lambda_0 = l_0 / b$ phản ánh mức độ mảnh khảnh của cấu kiện chịu nén. Khi $\lambda_0 \le 31$ (trong đồ án $\lambda = 5.04$), cột được xếp vào loại cột ngắn, nguy cơ mất ổn định hình học tổng thể do uốn dọc bị triệt tiêu, cho phép tính toán khả năng chịu lực thuần túy theo độ bền của bê tông và cốt thép mà không cần giảm tải trọng nén lệch tâm nghiêm trọng.

4. Nền đất TP.HCM có lớp sét yếu (Lớp 3 dẻo chảy) thì giải pháp móng nào phù hợp nhất?

Do Lớp 3 là bùn sét dẻo mềm chịu lực kém, giải pháp tối ưu là sử dụng móng cọc BTCT tiết diện lớn hoặc cọc khoan nhồi hạ xuyên qua Lớp 1, 2, 3, 4, 5 để cắm mũi cọc vào Lớp 6 (cát thô dẻo cứng) hoặc Lớp 7 (cuội sỏi có cường độ chịu tải cao), tránh hoàn toàn hiện tượng lún không đều và lún lệch công trình.

5. Hệ thống thông gió và PCCC của tòa nhà được tổ chức như thế nào?

Công trình bố trí 2 thang bộ thoát hiểm tại hai đầu hồi nhà kết hợp hệ thống quạt thông gió động lực tạo áp lực dương trong buồng thang, ngăn khói xâm nhập khi có cháy. Hệ thống báo cháy tự động được lắp đặt tại tất cả các căn hộ và hành lang công cộng, kết nối trực tiếp với phòng điều khiển trung tâm tại tầng 1.


Kết luận

Đồ án tốt nghiệp "Thiết kế Chung cư cao tầng Hạnh Phúc - TP. Hồ Chí Minh" đã hoàn thành xuất sắc các mục tiêu thiết kế đề ra, thể hiện tính chuyên môn sâu sắc trong việc giải quyết bài toán kỹ thuật công trình dân dụng cao tầng. Thông qua việc ứng dụng giải pháp kết cấu liên hợp khung - vách bê tông cốt thép toàn khối, đồ án đảm bảo tuyệt đối khả năng chịu lực, kiểm soát chuyển vị ngang an toàn dưới tác động của tải trọng gió và tĩnh/hoạt tải phức hợp.

Các đóng góp về việc tối ưu hóa tiết diện cấu kiện, chi tiết hóa bảng tính tĩnh tải sàn ($592.4\text{ daN/m}^2$), cùng quy trình kiểm định độ mảnh cột nghiêm ngặt mang lại giá trị thực tiễn cao cho công tác tư vấn thiết kế và thi công xây dựng nhà ở đô thị hiện đại.
