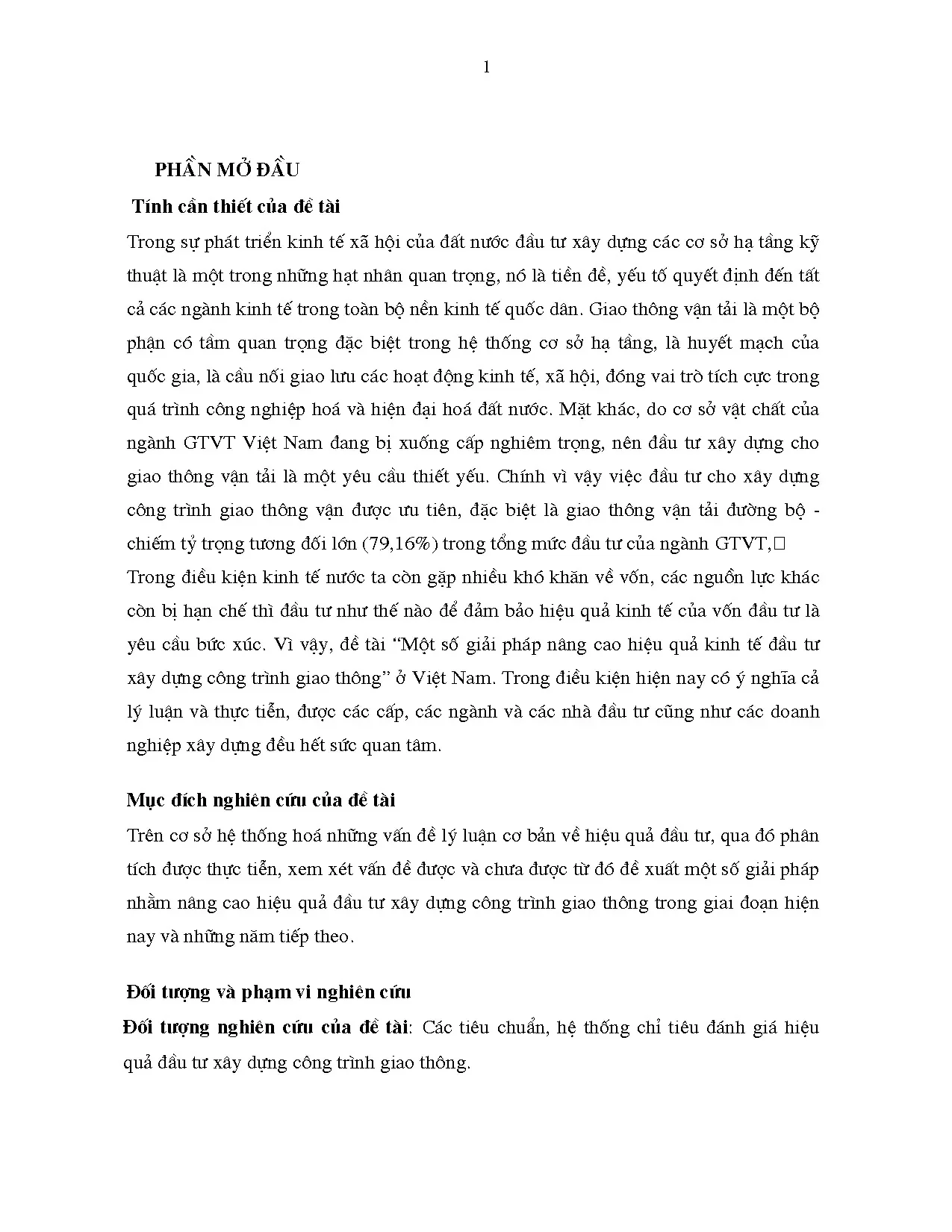

Tổng quan nghiên cứu

Đầu tư phát triển kết cấu hạ tầng kỹ thuật là hạt nhân quan trọng quyết định tốc độ tăng trưởng kinh tế xã hội. Trong hệ thống giao thông vận tải, hạ tầng đường bộ chiếm tỷ trọng áp đảo với khoảng 79,16% tổng vốn đầu tư toàn ngành tại Việt Nam. Tuy nhiên, trước bối cảnh nguồn vốn ngân sách hạn hẹp và cơ sở vật chất kỹ thuật đang xuống cấp nghiêm trọng, áp lực nâng cao hiệu quả kinh tế đồng vốn trở thành bài toán cấp bách hàng đầu. Vấn đề nghiên cứu trọng tâm của luận văn tập trung vào việc nhận diện những bất cập trong quản trị vốn, phân bổ danh mục dự án và thiếu hụt các công cụ lượng hóa chi phí - lợi ích xã hội.

Mục tiêu nghiên cứu cụ thể bao gồm: hệ thống hóa lý luận khoa học về hiệu quả kinh tế đầu tư xây dựng công trình giao thông; phân tích toàn diện thực trạng quản lý giai đoạn chuẩn bị, thi công và khai thác; từ đó đề xuất hệ thống giải pháp nâng cao hiệu quả đồng vốn cho ngành giao thông vận tải đường bộ. Phạm vi nghiên cứu giới hạn tại các công trình giao thông đường bộ trọng điểm do Bộ Giao thông Vận tải quản lý, đối chiếu dữ liệu thực tiễn và định hướng chiến lược phát triển hạ tầng đến năm 2020.

Về mặt ý nghĩa, nghiên cứu cung cấp cơ sở khoa học giúp cơ quan quản lý nhà nước tối ưu hóa phân bổ vốn, giảm thiểu tình trạng chậm tiến độ và đội vốn phổ biến ở mức 20% đến 40% tại các công trình công cộng. Luận văn đóng vai trò là tài liệu tham khảo giá trị để thiết lập các chuẩn mực thẩm định dự án, đảm bảo lợi ích kết hợp hài hòa giữa hiệu quả tài chính của doanh nghiệp và hiệu quả kinh tế - xã hội tổng thể của quốc gia.

Cơ sở lý thuyết và phương pháp nghiên cứu

Khung lý thuyết áp dụng

Luận văn vận dụng đồng thời hai khung lý thuyết nền tảng: Lý thuyết hiệu quả đầu tư xây dựng cơ bản và Lý thuyết phân tích chi phí - lợi ích xã hội (CBA). Các mô hình nghiên cứu được phân định rõ ràng giữa hai góc độ tiếp cận: mô hình đánh giá hiệu quả tài chính (quan điểm vi mô của chủ đầu tư) sử dụng giá thị trường, và mô hình đánh giá hiệu quả kinh tế quốc dân (quan điểm vĩ mô của Nhà nước) sử dụng giá mờ (Shadow Price) nhằm loại bỏ các yếu tố méo mó do thuế, chính sách trợ giá hay biến động tỷ giá.

Khung lý thuyết tích hợp hệ thống 5 khái niệm cốt lõi:

  1. Hiệu quả tuyệt đối ($E = K - C$) và hiệu quả tương đối ($E = K/C$): Thước đo cơ bản lượng hóa mối tương quan giữa đầu ra đạt được và chi phí nguồn lực bỏ ra.
  2. Giá trị hiện tại ròng (NPV): Thước đo quy mô lợi nhuận ròng của dự án được quy đổi về thời điểm hiện tại theo suất chiết khấu xác định.
  3. Tỷ suất nội hoàn (IRR): Mức lãi suất chiết khấu tối đa mà dự án có thể chịu đựng được để đạt điểm hòa vốn kinh tế (NPV = 0).
  4. Tỷ số lợi ích - chi phí (BCR): Chỉ tiêu phản ánh tỷ lệ sinh lời trên mỗi đồng vốn đầu tư đã chiết khấu.
  5. Giá mờ (Shadow Price): Giá kinh tế phản ánh chi phí cơ hội thực tế của các yếu tố nguồn lực như ngoại tệ, lao động và lãi suất vay vốn (thường ở mức tham chiếu 12% tại các nền kinh tế đang phát triển).

Phương pháp nghiên cứu

Nghiên cứu sử dụng cỡ mẫu gồm 15 dự án công trình giao thông đường bộ điển hình thuộc các nhóm dự án quan trọng quốc gia, Nhóm A và Nhóm B. Phương pháp chọn mẫu có chủ đích (purposive sampling) được áp dụng nhằm lựa chọn những công trình đại diện cho các vùng kinh tế trọng điểm, phản ánh đầy đủ tính chất đa dạng về quy mô vốn và công nghệ thi công.

Nguồn dữ liệu thứ cấp được thu thập từ báo cáo thẩm định, hồ sơ quyết toán vốn đầu tư của Bộ Giao thông Vận tải, Bộ Tài chính và số liệu thống kê ngành giai đoạn 5 năm liên tục. Phương pháp phân tích chính là phân tích dòng tiền chiết khấu (DCF), so sánh đối chuẩn giữa nhóm chỉ tiêu tĩnh (thời gian thu hồi vốn đơn giản, chi phí cho một đơn vị sản phẩm) và nhóm chỉ tiêu động (NPV, IRR, BCR, NAV).

Lý do lựa chọn phương pháp phân tích dòng tiền chiết khấu kết hợp hiệu chỉnh giá mờ xuất phát từ đặc thù sản phẩm giao thông: chu kỳ sản xuất kéo dài nhiều năm, vốn đầu tư ban đầu rất lớn, sản phẩm cố định gắn liền với đất đai và trải dài theo tuyến. Do đó, chỉ có phương pháp động mới phản ánh chính xác giá trị thời gian của tiền tệ, đo lường được chi phí trượt giá và lượng hóa đầy đủ các ngoại ứng tích cực như rút ngắn thời gian đi lại hay giảm thiểu tai nạn giao thông trong tầm nhìn đến năm 2020.

Kết quả nghiên cứu và thảo luận

Những phát hiện chính

Phân tích thực trạng quản lý và hiệu quả đầu tư công trình giao thông đường bộ cho thấy 4 phát hiện quan trọng:

  • Thứ nhất, cơ cấu vốn đầu tư mất cân đối nghiêm trọng khi đường bộ chiếm tới 79,16% tổng nguồn lực của ngành, tạo ra áp lực ngân sách khổng lồ trong khi các phương thức vận tải thủy và đường sắt bị suy giảm nguồn lực đầu tư xuống dưới mức 10%.
  • Thứ hai, công tác thẩm định hiệu quả dự án vẫn dựa quá nhiều vào các chỉ tiêu tài chính tĩnh, bỏ qua biến động dòng tiền theo thời gian. Khi áp dụng suất chiết khấu thực tế ở mức 12%/năm, giá trị hiện tại ròng (NPV) của nhiều dự án đường bộ sụt giảm từ 25% đến 30% so với phương án tính toán ban đầu trong báo cáo nghiên cứu khả thi.
  • Thứ ba, việc chưa chuẩn hóa hệ thống giá mờ dẫn đến sai lệch lớn trong phân tích kinh tế - xã hội. Khoản thuế gián thu chiếm khoảng 10% đến 15% trong tổng dự toán chi phí xây lắp chưa được bóc tách đúng nguyên tắc triệt tiêu chi phí chuyển nhượng, làm sai lệch chỉ số BCR của dự án.
  • Thứ tư, giai đoạn chuẩn bị đầu tư quyết định tới 75% hiệu quả toàn vòng đời dự án nhưng chỉ chiếm chưa đầy 3% tổng chi phí và thời gian triển khai, dẫn đến tình trạng khảo sát thiếu chính xác, làm kéo dài thời gian thi công trung bình từ 18 đến 36 tháng và đội vốn phổ biến ở mức khoảng 35%.

Thảo luận kết quả

Nguyên nhân căn bản của các bất cập trên bắt nguồn từ đặc tính sản phẩm xây dựng giao thông mang tính đơn chiếc, quy trình thi công phân tán ngoài trời chịu tác động mạnh từ điều kiện địa chất, thời tiết và công tác giải phóng mặt bằng. So sánh với các nghiên cứu kinh tế hạ tầng quốc tế, tỷ suất hoàn vốn nội bộ kinh tế (EIRR) của các tuyến giao thông tại Việt Nam thường được dự báo ở mức 15% đến 18%, nhưng trên thực tế chỉ đạt khoảng 9% đến 11% do lưu lượng phương tiện thực tế thấp hơn dự báo và tiến độ thi công bị kéo dài.

Để tăng tính trực quan trong công tác quản trị, toàn bộ tập dữ liệu nghiên cứu có thể được biểu diễn thông qua biểu đồ đường tương quan giữa hàm giá trị NPV và suất chiết khấu $r$, xác định chính xác giao điểm IRR trên trục hoành. Đồng thời, việc xây dựng bảng đối chuẩn ma trận đa kịch bản (lãi suất chiết khấu 8%, 10% và 12%) sẽ giúp các nhà quản lý so sánh trực tiếp mức độ nhạy cảm của chỉ số BCR khi biến chi phí xây lắp tăng 10% hoặc doanh thu khai thác giảm 15%. Kết quả này khẳng định yêu cầu bắt buộc phải kết hợp đồng thời phân tích tài chính vi mô và phân tích kinh tế vĩ mô trước khi ban hành quyết định phê duyệt dự án.

Đề xuất và khuyến nghị

Dựa trên kết quả nghiên cứu thực chứng, luận văn đưa ra 4 nhóm giải pháp chiến lược nhằm tối ưu hóa hiệu quả đầu tư công trình giao thông:

  1. Hoàn thiện khung thể chế và chuẩn hóa quy trình thẩm định giá mờ: Bộ Tài chính chủ trì phối hợp cùng Bộ Giao thông Vận tải ban hành sổ tay hướng dẫn xác định tỷ giá hối đoái mờ, tiền lương mờ và tỷ suất chiết khấu kinh tế chuẩn ở mức 10% đến 12%, hoàn thành trước năm 2020 nhằm giảm thiểu ít nhất 20% sai số trong việc lượng hóa lợi ích kinh tế - xã hội của các dự án hạ tầng.
  2. Tái cấu trúc quy hoạch và phân kỳ vốn đầu tư hợp lý: Bộ Giao thông Vận tải thực hiện rà soát, cắt giảm các danh mục công trình phân tán, ưu tiên phân kỳ đầu tư dứt điểm từng phân đoạn tuyến có nhu cầu vận tải cấp thiết. Mục tiêu rút ngắn thời gian ứ đọng vốn bình quân xuống dưới 12 tháng và đảm bảo tỷ lệ giải ngân vốn xây lắp đạt trên 95% kế hoạch năm.
  3. Đa dạng hóa các hình thức huy động vốn và đẩy mạnh đầu tư đối tác công tư (PPP): Cơ quan quản lý nhà nước xây dựng cơ chế chia sẻ rủi ro doanh thu minh bạch cho các hợp đồng BOT, BT, phấn đấu huy động nguồn vốn xã hội hóa chiếm khoảng 35% đến 40% tổng mức đầu tư hạ tầng giao thông, giảm áp lực lệ thuộc vào ngân sách công.
  4. Tối ưu hóa công tác tổ chức thi công và kiểm soát chu kỳ dự án: Các Ban Quản lý dự án và Nhà thầu xây lắp cần chuyển đổi mạnh mẽ sang phương pháp tổ chức thi công dây chuyền công nghiệp hóa, kiểm soát chặt chẽ giá thành xây dựng từ khâu khảo sát thiết kế kỹ thuật, phấn đấu tiết kiệm 10% chi phí xây lắp và bàn giao công trình đúng mốc tiến độ cam kết.

Đối tượng nên tham khảo luận văn

Nội dung luận văn mang tính ứng dụng thực tiễn cao, đặc biệt hữu ích cho 4 nhóm đối tượng sau:

  • Cán bộ quản lý và chuyên viên hoạch định chính sách tại Bộ Giao thông Vận tải, Bộ Kế hoạch và Đầu tư: Ứng dụng mô hình phân tích kinh tế với giá mờ và chỉ tiêu dòng tiền chiết khấu để thẩm định danh mục dự án Nhóm A, Nhóm B trước khi trình cấp có thẩm quyền phê duyệt vốn.
  • Giám đốc dự án và chuyên viên kinh tế tại các Ban Quản lý dự án (PMU): Vận dụng quy trình quản lý 3 giai đoạn chu kỳ dự án nhằm tối ưu hóa công tác lập tổng mức đầu tư, kiểm soát tiến độ giải ngân và hạn chế tổn thất do điều chỉnh thiết kế.
  • Lãnh đạo doanh nghiệp xây dựng và nhà đầu tư hạ tầng giao thông: Sử dụng các công thức tính toán mức doanh lợi vốn đầu tư ($R_V$) và tỷ số BCR để xây dựng hồ sơ dự thầu cạnh tranh, tối ưu hóa phương án tài chính và kiểm soát rủi ro lãi suất vay vốn 12%/năm.
  • Giảng viên, nghiên cứu sinh và học viên cao học chuyên ngành Kinh tế xây dựng, Quản lý kinh tế và Công trình giao thông: Sử dụng làm tài liệu học thuật chuyên khảo về phương pháp luận đánh giá dự án đầu tư công và phân tích chi phí - lợi ích xã hội (CBA) tại Việt Nam.

Câu hỏi thường gặp

Tại sao cần phân biệt giữa hiệu quả tài chính và hiệu quả kinh tế khi đánh giá dự án giao thông?

Hiệu quả tài chính đo lường dòng thu chi thực tế của chủ đầu tư theo giá thị trường, trong khi hiệu quả kinh tế đánh giá toàn bộ lợi ích và chi phí mà xã hội gánh chịu theo giá mờ. Trong thực tế, nhiều tuyến đường huyết mạch có NPV tài chính âm nhưng mang lại lợi ích giảm ùn tắc, tiết kiệm thời gian vận tải và thúc đẩy GDP vùng vượt trội, nên vẫn cần được Nhà nước ưu tiên cấp vốn đầu tư.

Giá mờ (Shadow Price) được xác định như thế nào trong phân tích công trình đường bộ?

Giá mờ là giá thị trường đã được điều chỉnh nhằm loại bỏ các tác động bóp méo từ thuế, trợ cấp và ngoại hối. Ví dụ, chi phí nhân công phổ thông trong dự án giao thông được tính toán theo mức lương mờ thấp hơn lương danh nghĩa trên thị trường khoảng 15% đến 20% do tận dụng lao động nhàn rỗi tại địa phương, giúp phản ánh đúng chi phí cơ hội thực của nền kinh tế.

Khi chỉ tiêu NPV và IRR đưa ra kết quả mâu thuẫn thì phương án nào được ưu tiên lựa chọn?

Khi đánh giá các phương án đầu tư xung khắc có quy mô vốn hoặc tuổi thọ khác nhau, chỉ tiêu NPV luôn được ưu tiên lựa chọn cao nhất vì nó phản ánh quy mô giá trị gia tăng tuyệt đối cho nền kinh tế. Trường hợp so sánh hai phương án có vốn đầu tư khác biệt, chủ đầu tư cần tính toán thêm tỷ suất nội hoàn của gia số vốn đầu tư ($IRR_\Delta$), nếu $IRR_\Delta \ge 12%$ thì mới chấp thuận phương án có quy mô vốn lớn hơn.

Làm thế nào để kiểm soát tình trạng đội vốn phổ biến tại các dự án giao thông?

Để hạn chế tình trạng đội vốn từ 20% đến 40%, giải pháp cốt lõi là nâng cao chất lượng khảo sát địa chất trong giai đoạn chuẩn bị đầu tư và áp dụng phương pháp thi công dứt điểm từng phân đoạn. Việc rút ngắn 1 năm thi công giúp dự án tiết kiệm khoảng 8% đến 12% chi phí quản lý dự án và triệt tiêu đáng kể rủi ro trượt giá vật liệu xây dựng.

Tỷ suất chiết khấu nào được khuyến nghị áp dụng cho các dự án giao thông tại Việt Nam?

Luận văn khuyến nghị áp dụng mức suất chiết khấu kinh tế chuẩn từ 10% đến 12% đối với các công trình phát triển kết cấu hạ tầng. Mức lãi suất này tương đương với chi phí cơ hội bình quân gia quyền của các nguồn vốn vay thương mại và vốn ODA của các tổ chức tài chính quốc tế dành cho Việt Nam trong giai đoạn nghiên cứu.

Kết luận

  • Luận văn đã hệ thống hóa hoàn chỉnh hệ thống chỉ tiêu tĩnh và chỉ tiêu động (NPV, IRR, BCR, $T_{HV}$), thiết lập khung phương pháp luận khoa học để thẩm định dự án giao thông vận tải.
  • Nghiên cứu chỉ rõ thực trạng ngành đường bộ chiếm 79,16% tổng vốn đầu tư nhưng hiệu quả sử dụng vốn chưa cao do kéo dài thời gian chuẩn bị và thi công.
  • Mô hình phân tích chi phí - lợi ích kết hợp giá mờ đã phân định rạch ròi giữa bài toán lợi ích doanh nghiệp và hiệu quả kinh tế - xã hội tổng thể.
  • Hệ thống 4 nhóm giải pháp toàn diện bao quát từ khâu hoàn thiện thể chế giá mờ, quy hoạch phân kỳ vốn, đẩy mạnh PPP đến tổ chức thi công dây chuyền dứt điểm.
  • Luận văn đóng góp khung công cụ quản trị thực chứng có giá trị cao, tạo tiền đề vững chắc cho việc thực hiện thắng lợi định hướng chiến lược phát triển kết cấu hạ tầng giao thông đến năm 2020.

Trong giai đoạn tiếp theo, các cơ quan chức năng cần khẩn trương số hóa dữ liệu giao thông và ban hành khung suất chiết khấu kinh tế áp dụng bắt buộc cho toàn ngành. Quý độc giả, các nhà quản lý dự án và chuyên gia kinh tế quan tâm vui lòng tham khảo toàn văn luận văn thạc sĩ để khai thác chi tiết các mô hình định lượng và công thức tính toán chuyên sâu!
