Luận văn định hướng và giải pháp hoàn thiện công tác kiểm toán chi phí ban quản lý dự án trong kiểm toán các dự án đầu tư xây dựng cơ bản của kiểm toán nhà nước

Luận văn phân tích định hướng và giải pháp hoàn thiện kiểm toán chi phí ban quản lý dự án trong đầu tư xây dựng cơ bản của Kiểm toán Nhà nước.

Người đăng

Ẩn danh
72
4
0

Phí lưu trữ

30 Point

Tóm tắt

I. Giới thiệu về kiểm toán chi phí ban quản lý dự án

Kiểm toán chi phí ban quản lý dự án là một phần quan trọng trong quá trình đầu tư xây dựng cơ bản. Nó giúp đảm bảo rằng các nguồn lực tài chính được sử dụng hiệu quả và minh bạch. Kiểm toán không chỉ là việc kiểm tra số liệu mà còn là một công cụ để đánh giá hiệu suất và tính hợp lý của các quyết định tài chính. Theo một nghiên cứu, việc thực hiện kiểm toán chi phí có thể giảm thiểu rủi ro tài chính và nâng cao hiệu quả đầu tư. Các chỉ số kiểm toán cần được xác định rõ ràng để đảm bảo tính chính xác và đáng tin cậy của thông tin tài chính. Việc này không chỉ giúp các nhà đầu tư có cái nhìn tổng quan về tình hình tài chính mà còn tạo điều kiện cho việc ra quyết định đúng đắn.

1.1. Tầm quan trọng của kiểm toán chi phí

Tầm quan trọng của kiểm toán chi phí không thể phủ nhận trong bối cảnh đầu tư xây dựng cơ bản. Nó không chỉ giúp phát hiện các sai sót trong báo cáo tài chính mà còn cung cấp thông tin cần thiết để cải thiện quy trình quản lý. Theo một báo cáo, các dự án có thực hiện kiểm toán thường có tỷ lệ thành công cao hơn. Kiểm toán cũng giúp tăng cường tính minh bạch và trách nhiệm trong quản lý tài chính. Việc này tạo ra niềm tin cho các nhà đầu tư và các bên liên quan. Hơn nữa, kiểm toán chi phí còn giúp phát hiện các lỗ hổng trong quy trình quản lý, từ đó đưa ra các giải pháp kịp thời để khắc phục.

II. Các phương pháp kiểm toán chi phí hiện tại

Các phương pháp kiểm toán chi phí hiện tại bao gồm kiểm toán nội bộ và kiểm toán độc lập. Kiểm toán nội bộ thường được thực hiện bởi các nhân viên trong tổ chức, trong khi kiểm toán độc lập được thực hiện bởi các bên thứ ba. Mỗi phương pháp có những ưu điểm và nhược điểm riêng. Kiểm toán nội bộ giúp tổ chức nắm bắt nhanh chóng các vấn đề phát sinh, trong khi kiểm toán độc lập mang lại cái nhìn khách quan hơn. Việc lựa chọn phương pháp phù hợp phụ thuộc vào quy mô và tính chất của dự án. Theo một nghiên cứu, việc kết hợp cả hai phương pháp có thể mang lại hiệu quả cao nhất trong việc phát hiện và xử lý các vấn đề tài chính.

2.1. Kiểm toán nội bộ

Kiểm toán nội bộ là một công cụ quan trọng trong việc quản lý chi phí. Nó giúp tổ chức phát hiện sớm các sai sót và cải thiện quy trình làm việc. Kiểm toán nội bộ thường tập trung vào việc đánh giá quy trình và hệ thống kiểm soát nội bộ. Theo một báo cáo, các tổ chức thực hiện kiểm toán nội bộ thường có khả năng phát hiện các vấn đề tài chính sớm hơn. Điều này không chỉ giúp tiết kiệm chi phí mà còn nâng cao hiệu quả hoạt động. Hơn nữa, kiểm toán nội bộ còn giúp tăng cường tính minh bạch và trách nhiệm trong quản lý tài chính.

III. Giải pháp hoàn thiện kiểm toán chi phí

Để hoàn thiện kiểm toán chi phí, cần áp dụng một số giải pháp cụ thể. Đầu tiên, cần nâng cao năng lực của đội ngũ kiểm toán viên thông qua đào tạo và cập nhật kiến thức mới. Thứ hai, cần xây dựng hệ thống thông tin quản lý chi phí hiệu quả, giúp thu thập và phân tích dữ liệu một cách nhanh chóng. Cuối cùng, cần tăng cường sự phối hợp giữa các bộ phận trong tổ chức để đảm bảo thông tin được chia sẻ đầy đủ và kịp thời. Theo một nghiên cứu, việc áp dụng các giải pháp này có thể giúp nâng cao chất lượng kiểm toán chi phí và giảm thiểu rủi ro tài chính.

3.1. Nâng cao năng lực đội ngũ kiểm toán viên

Nâng cao năng lực của đội ngũ kiểm toán viên là một yếu tố quan trọng trong việc hoàn thiện kiểm toán chi phí. Đào tạo thường xuyên giúp kiểm toán viên cập nhật kiến thức và kỹ năng mới. Theo một khảo sát, các tổ chức có đội ngũ kiểm toán viên được đào tạo bài bản thường có kết quả kiểm toán tốt hơn. Việc này không chỉ giúp phát hiện các sai sót mà còn nâng cao hiệu quả quản lý tài chính. Hơn nữa, việc đầu tư vào đào tạo cũng thể hiện cam kết của tổ chức đối với việc nâng cao chất lượng kiểm toán.

01/03/2025

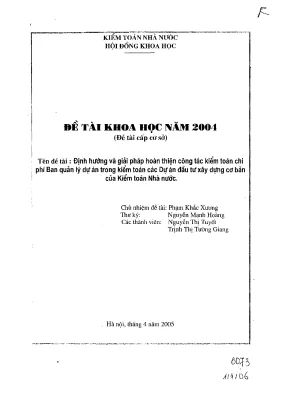

Luận văn định hướng và giải pháp hoàn thiện công tác kiểm toán chi phí ban quản lý dự án trong kiểm toán các dự án đầu tư xây dựng cơ bản của kiểm toán nhà nước

Trích đoạn nội dung tài liệu

CHƯƠNG I: CƠ SỞ LÝ LUẬN CUA CÔNG TÁC KIỂM TOÁN CHỊ PHÍ BAN QLDA TRONG KIỂM TOÁN CÁC DỰ ÁN ĐẦU TƯ XÂY ĐỰNG CƠ BẢN 1. KHÁI NIỆM, ĐẶC ĐIỂM, VIỆC PHÂN LOẠI VÀ CÁC HÌNH THỨC QUẢN LÝ DỰ ÁN ĐẦU TƯ XDCB VÀ CHI PHÍ BAN QLĐA 1. Đối với dự án đầu tư XDCB 1.1- Khái niệm về đầu tr XDCB và dự án đầu tư XDCB Hoạt động đầu tư nói chung là quá trình bỏ vốn (tiền, nguồn lực, công nghệ) để đạt được một mục tiêu hoặc một số mục tiêu nhất định. Hoạt động đầu tư thực hiện bằng cách tiến hành nâng cấp, xây dựng mới các TSCĐ được gọi là đầu tư XDCB.

XDCPB chỉ là một khâu trong hoạt động đầu tư XDCB. XDCB là các hoạt động cụ thể để tạo ra TSCĐ (như khảo sát, thiết kế, xây lắp, lắp dat thiết bị dây chuyền công nghệ). Kết quả của hoạt động XDCPB là các TSCĐ, có năng lực sản xuất và nhiệm vụ nhất định. Như vậy XDCB là một quá trình đổi mới và tái sản xuất mở rộng có kế hoạch các TSCĐ của nền kinh tế quốc dân trong các ngành sản xuất, vận chuyển cũng như không sản xuất vận chuyển.

Nó là quá trình xây dựng cở sở vật chất phục vụ cho đầu tư phát triển của một quốc gia. Công trình XDCB là sản phẩm được tạo thành bởi sức lao động của con người, vật liệu xây đựng, thiết bị lắp đặt vào công trình, được liên kết định vị với đất, có thể bao gồm phần dưới mặt đất, phần trên mặt đất, phân dưới mặt nước và phần trên mặt nước, được xây đựng theo thiết kế. Công trình XDCB bao gồm công trình xây dựng công cộng, nhà ở, công trình công nghiệp, giao thông, thuỷ lợi, năng lượng và các công trình khác. Dự án đầu tư là một tập hợp những đề xuất có liên quan đến việc bỏ vốn để tạo mới, mở rộng, cải tạo những cơ sở vật chất nhất định nhằm đạt được sự tăng trưởng về số lượng hoặc duy trì, cải tiến, nâng cao chất lượng sản phẩm hoặc dịch vụ trong khoảng thời gian xác định.

Các dự án đầu tư nhằm xây đựng công trình XDCB được gọi chung là dự án đầu tu XDCB. Dac diém kinh tế - kỹ thuật của quá trình XDCB Quá trình đầu tr XDCP thiếu tính ổn định như: thiết kế thay đổi, chỉnh sửa theo yêu cầu của chủ đầu tư cũng như theo điều kiện thực tế sử dụng của mỗi công trình; phương pháp tổ chức thi công cũng như biện pháp kỹ thuật cũng thay đổi; vật liệu xây dựng nhiều, trọng lượng lớn, chi phí vận chuyển cao, nơi làm việc và lực lượng lao động không ổn định dễ gây tâm lý tuỳ tiện và năng suất lao động thấp. Chu kỳ sản xuất dài và chỉ phí sản xuất lớn nên trình tự bỏ vốn cũng như tiến độ thi công có ý nghĩa quan trọng trong việc phát huy hiệu quả vốn đầu tư từ khi thi công đến khi đưa vào sử dụng. Giá trị sản phẩm dở dang lớn gây khó khăn trong khâu kiểm kê sản phẩm làm dở để xác định chi phi sản phẩm dở dang.

Dự án đầu tư XDCPB thường do nhiều đơn vị cùng tham gia thi công nên thường khó khăn trong khâu phối hợp tổ chức thi công. Việc quyết toán vốn đầu tư hoàn thành phức tạp, mất nhiều thời gian. Phân loại các dự án đầu tr XDCB ~ Theo quy mô và tính chất của dự án, bao gồm các loại sau: + Các dự án quan trọng quốc gia do Quốc hội thông qua chủ trương và cho phép đầu tư + Các dự án còn lại được phân thành 3 nhóm A, B, C ( trong đó nhóm A là nhóm những dự án quan trọng, có quy mô lớn nhất) Đối với các dự án do Quốc hội thông qua chủ trương đầu tư và các dự án nhóm A gồm nhiều dự án thành phần hoặc tiểu dự án, trong đó nếu từng dự án thành phần hoặc tiểu dự án có thể độc lập vận hành khai thác hoặc thực hiện theo phân kỳ đầu tư được quy định trong văn bản phê duyệt báo cáo nghiên cứu tiên kha thi hoặc văn bản quyết định chủ trương đầu tư của cấp có thẩm quyền thì mỗi dự án thành phần hoặc tiểu dự án đó được thực hiện từ giai đoạn chuẩn bị đầu tư và quản lý quá trình thực hiện đầu tư như một dự án đầu tư độc lập. - Phân theo nguồn vốn đầu tư, gồm các loại sau: + Dự án sử dụng vốn NSNN + Dự án sử dụng vốn tín dụng do Nhà nước bảo lãnh, vốn tín dụng đầu tư phát triển của Nhà nước + Dự án sử dụng vốn đầu tư phát triển của Nhà nước + Dự án sử dụng vốn khác bao gồm cả vốn tư nhân hoặc sử dụng hỗn hợp nhiều nguồn vốn * Các dự án sử dụng vốn NSNN bao gồm: e© Các dự án kết cấu hạ tâng kinh tế xã hội, quốc phòng, an ninh không có khả năng thu hồi vốn và được quản lý, sử dụng theo phân cấp về chi NSNN cho đầu tư phát triển; e Hỗ trợ các dự án của các doanh nghiệp đầu tư vào các lĩnh vực cần có sự tham gia của Nhà nước theo quy định của pháp luật; e_ Chí cho công tác điều tra, khảo sát, lập các dự án quy hoạch tổng thể phát triển kinh tế — xã hội vùng, lãnh thổ, quy hoạch xây dựng đô thị và nông thôn khi được Thủ tướng cho phép; e _ Vốn thuộc các khoản vay nước ngoài của Chính phủ và các nguồn viện trợ quốc tế đành cho đầu tư phát triển (kể cả vốn hỗ trợ phát triển chính thức ODA) được quản lý thống nhất theo mục b khoản 2 điều 21 của Luật NSNN.

Các hình thức quản lý dự án đầu tư XDCB - Theo quy chế Quản lý đầu tư và xây dựng (ban hành theo NÐ số 52/1999/NĐ- CP ngày 8/7/1999 va ND số 12/2000/NĐ-CP ngày 5/5/2000, NÐ số 12/2000/NĐ-CP ngày 5/5/2000, số 07/2003/NĐ-CP ngày 30/1/2003 của Chính phủ sửa đổi, bổ sung một số điều của NÐ 52/1999/NĐ-CP) thì tuỳ theo quy mô, tính chất của dự án và năng lực của mình, chủ đầu tư lựa chọn các hình thức quản lý dự án phù hợp theo một trong các hình thức thực hiện dự án sau: - Chủ đầu tư trực tiếp quản lý thực hiện dự án; - Chủ nhiệm điều hành dự án; - Chìa khoá trao tay. Theo Luật Xây dựng do Quốc hội khoá XI ban hành ngày 26 tháng l1 năm 2003(đến thời điểm thực hiện đề tài tháng 01/2005 chưa có văn bản hướng dẫn của Chính phủ) thì đã quy định gọn lại trong 02 hình thức quản lý dự án: - Chủ đâu tư thuê tổ chức tư vấn quản lý dự án đầu tư xây dựng công trình; - Chủ đầu tư truc tiép quan lý dự án đầu tư. Đối với các dự án sử dụng vốn NSNN, vốn tín dụng đầu tư của Nhà nước, vốn tín dụng do Nhà nước bảo lãnh , vốn đầu tư phát triển của DNNN thì chủ đầu tư phải trình người có thẩm quyền quyết định đầu tư quyết định hình thức quản lý thực hiện dự án; đối với các dự án sử dụng nguồn. vốn khác, chủ đầu tư quyết định hình thức quản lý thực hiện dự án.

Chỉ trừ trong hình thức chìa khoá trao tay và một số trường hợp đối với các dự án nhỏ (nhóm B, C) chủ đầu tư sử dụng bộ máy hiện có của mình kiêm nhiệm để quản lý thực hiện dự án, còn trong các trường hợp còn lại, nhất là đối với các dự án lớn thì Ban QLDA thường được thành lập và/hoặc được giao nhiệm vụ thay chủ đầu tư tổ chức quản lý thực hiện dự án. Ban quản lý dự án 1. Khái niệm Ban QLDA (trước đây gọi là Ban kiến thiết, Ban quản lý công trình) là một tổ chức sự nghiệp có tư cách pháp nhân, đại diện chủ đầu tư thực hiện nhiệm vụ quản lý xây dựng công trình XDCB trong phạm vi nhiệm vụ, quyền hạn và trách nhiệm được giao. Trong phạm vi đề tài này, Ban QLDA được hiểu là các Ban QLDA quản lý các dự án đầu tư XDCPB sử dụng vốn NSNN.

Phân loại Ban QLDA .~ Theo chức năng nhiệm vụ, Ban QLDA có các loại sau: + Ban QLDA khu vực: thực hiện công tác quản lý xây dựng công trình chuyên ngành của một bộ, cơ quan ngang bộ, cơ quan trực thuộc Chính phủ và các cơ quan đoàn thể Trung ương (gọi chung là Bộ) trên một khu vực lãnh thổ nhất định. + Ban QLDA chuyên ngành địa phương: thực hiện công tác quản lý xây dựng một loại công trình chuyên ngành (công nghiệp và dân dụng, giao thông, thuỷ lợi) trên địa bàn của một tỉnh, thành phố trực thuộc trung ương ( sọi chung là tỉnh ) hoặc trong một khu vực tập trung thuộc tỉnh. Ban QLDA khu vực và Ban QLDA chuyên ngành địa phương thường được pọi chung là Ban QLDA chuyên ngành. Ban QLDA chuyên ngành thường được giao quản lý đồng thời nhiều dự án.

+ Ban QLDA của một công trình: chỉ thực hiện công tác quản lý xây dựng một công trình quan trọng của Nhà nước. + Tổ chức tư vấn thiết kế và xây dựng làm nhiệm vụ quản lý xây dựng công trình: các tổ chức tư vấn thiết kế và xây dựng có giấy phép hành nghề về quản lý xây dựng do cơ quan có thẩm quyền cấp thì cũng được ký hợp đồng kinh tế với chủ đầu tu hoặc Ban QLDA thực hiện quản lý xây dựng công trình (với các dự án nhỏ). - Theo mô hình quản lý có các loại sau: + Ban QLDA theo mô hình quản lý một cấp: là Ban QLDA không có Ban QLDA trực thuộc, có chức năng quản lý toàn bộ một hoặc nhiều dự án và các dự án thành phần có tính chất độc lập. + Ban QLDA theo mô hình quản lý hai cấp là Ban QLDA gồm nhiều Ban QLDA thành phần: Ban quản lý dự án trung ương (gọi tắt là CPO) và các Ban QLDA trực thuộc (tiểu dự án, gọi tắt là SPO).

Đây là loại hình đặc biệt , thường được thành lập ra để quản lý dự án có quy mô lớn trên địa bàn nhiều tỉnh trong cả nước. Như vậy, đối với một dự án đầu tư XDCB, tuỳ theo quy mô, tính chất mà có thể : 9 e Được tổ chức quản lý bởi một Ban QLDA một cấp (Ban QLDA của riêng một dự án đó hoặc ban quản lý chuyên ngành quản lý nhiều đự án khác nữa). Đây là trường hợp phổ biến nhất. e©_ Được tổ chức quản lý bởi nhiều Ban QLDA một cấp (thường là các Ban QLDA chuyên ngành, mỗi Ban QLDA chuyên ngành phụ trách quản lý một hoặc nhiều dự án thành phần độc lập).

Nội dung được bảo vệ bản quyền — Tải xuống đầy đủ

Giải pháp hoàn thiện kiểm toán chi phí ban quản lý dự án trong đầu tư xây dựng cơ bản là một tài liệu chuyên sâu tập trung vào việc nâng cao hiệu quả quản lý chi phí trong các dự án xây dựng cơ bản. Tài liệu này đề cập đến các phương pháp kiểm toán chi phí, giúp đảm bảo tính minh bạch và hiệu quả trong việc sử dụng ngân sách, đồng thời giảm thiểu rủi ro tài chính. Đây là nguồn tham khảo hữu ích cho các nhà quản lý dự án, kế toán viên và các chuyên gia trong lĩnh vực xây dựng.

Để mở rộng kiến thức về quản lý chi phí và dự án, bạn có thể tham khảo thêm Luận văn thạc sĩ kỹ thuật chuyên ngành quản lý xây dựng đề xuất giải pháp tăng cường công tác quản lý chi phí các dự án đê điều tại chi cục thủy lợi tỉnh nam định, cung cấp các giải pháp cụ thể để quản lý chi phí hiệu quả. Ngoài ra, Luận văn thạc sĩ kỹ thuật chuyên ngành quản lý xây dựng nghiên cứu giải pháp quản lý chất lượng dự án công trình nước sạch trên địa bàn huyện thường tín hà nội sẽ giúp bạn hiểu rõ hơn về quản lý chất lượng dự án, một yếu tố quan trọng song song với quản lý chi phí. Cuối cùng, Luận văn thạc sĩ quản lý xây dựng xây dựng tiêu chí lựa chọn đơn vị thi công tường vây và cọc khoan nhồi cho các dự án cao tầng tại tp hồ chí minh cung cấp góc nhìn chi tiết về việc lựa chọn nhà thầu, một khía cạnh quan trọng trong quản lý dự án.

Các tài liệu này không chỉ bổ sung kiến thức mà còn giúp bạn có cái nhìn toàn diện hơn về quản lý dự án xây dựng. Hãy khám phá để nâng cao chuyên môn của mình!
