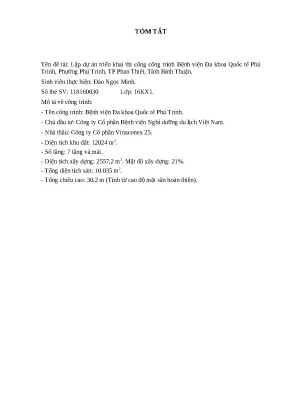

Giới thiệu dự án

Công trình Bệnh viện Đa Khoa Quốc tế Phú Trinh được quy hoạch và xây dựng tại Phường Phú Trinh, Thành phố Phan Thiết, Tỉnh Bình Thuận – khu vực trung tâm kinh tế, du lịch trọng điểm của vùng Duyên hải Nam Trung Bộ. Trong bối cảnh ngành y tế Việt Nam đang đẩy mạnh hiện đại hóa cơ sở hạ tầng khám chữa bệnh kết hợp điều trị nghỉ dưỡng chất lượng cao (y tế chất lượng cao chiếm tỷ trọng tăng trưởng hơn 12% hàng năm theo thống kê của Bộ Y tế), việc triển khai một tổ hợp bệnh viện hiện đại, tiện nghi và đạt chuẩn kỹ thuật cao tại Phan Thiết mang ý nghĩa chiến lược sâu sắc.

Thách thức kỹ thuật đặt ra cho dự án xuất phát từ điều kiện địa chất và khí hậu đặc thù ven biển:

  • Địa chất phức tạp: Tầng đất mặt dày 12m là cát pha trạng thái nửa cứng, bên dưới là lớp đất cát pha nâu đỏ dẻo dày 10,5m, tiềm ẩn nguy cơ sập vách hố đào và xói lở thành cọc cao.
  • Khí hậu nhiệt đới khô hạn ven biển: Nắng nóng kéo dài với số giờ nắng từ 2.500 đến 3.000 giờ/năm, nhiệt độ mùa hè thường xuyên vượt ngưỡng 32°C gây mất nước nhanh trong bê tông, kèm theo gió mạnh ven biển ảnh hưởng trực tiếp đến thi công trên cao và an toàn cần trục.
  • Yêu cầu nghiêm ngặt về phân khu chức năng y tế: Phải đảm bảo cách ly vô trùng, kháng rung cho khu phẫu thuật, phòng chụp X-quang, chạy thận nhân tạo và hồi sức tích cực (ICU).
  • Ràng buộc tiến độ và chi phí: Tổng thời gian thi công gói gọn trong 500 ngày lịch với giá trị hợp đồng đơn giá cố định trên 43 tỷ đồng.
                  +-------------------------------------------------------+
                  |  QUY MÔ DỰ ÁN BỆNH VIỆN ĐA KHOA QUỐC TẾ PHÚ TRINH    |
                  +-------------------------------------------------------+
                  | - Diện tích khu đất: 12.024 m2                        |
                  | - Diện tích xây dựng: 2.557,2 m2 (Mật độ: 21%)        |
                  | - Quy mô: 7 tầng nổi + tầng mái (Chiều cao: 30,2 m)   |
                  | - Kết cấu móng: 174 cọc khoan nhồi D600 (L=21,15 m)   |
                  | - Tổng khối lượng đào đất: 11.812,2 m3                |
                  | - Nhà thầu chính: Công ty Cổ phần Vinaconex 25        |
                  +-------------------------------------------------------+

Mục tiêu cụ thể của dự án:

  1. Thiết kế và triển khai giải pháp thi công 174 cọc khoan nhồi đường kính D600 mm, ngập sâu 21,15 m vào tầng địa chất chịu lực, đảm bảo độ nghiêng trục $\le 1%$.
  2. Tối ưu hóa chuỗi dây chuyền đào đất và vận chuyển $11.812,2\text{ m}^3$ đất bằng tổ hợp máy đào gầu nghịch và đoàn xe ben tự đổ chuyên dụng.
  3. Tổ chức thi công kết cấu phần thân bê tông cốt thép toàn khối (Mác 300) 7 tầng với hệ ván khuôn định hình và cột chống chịu lực công nghệ cao.
  4. Lập kế hoạch tài chính, quản trị dòng tiền, phân kỳ 10 đợt thanh toán đồng bộ với khối lượng nghiệm thu thực tế, đảm bảo an toàn tuyệt đối về kỹ thuật và bảo vệ môi trường xung quanh.

Phạm vi đề tài tập trung vào việc lập biện pháp kỹ thuật - công nghệ thi công phần ngầm, phần thân, phần hoàn thiện và mô hình hóa quản trị dự án, phân tích tài chính dòng tiền từ giai đoạn khởi công ngày 05/10/2020 đến khi nghiệm thu bàn giao đưa vào vận hành.


Phân tích và thiết kế giải pháp

Phân tích hiện trạng

Quá trình lựa chọn giải pháp công nghệ nền móng cho công trình cao tầng ven biển đòi hỏi sự so sánh toàn diện giữa các phương án xử lý cọc chịu lực:

Tiêu chí so sánh Phương pháp Ống chống rung Phương pháp Phản tuần hoàn Phương pháp Guồng xoắn (CFA) Phương pháp Gầu xoay + Vữa Bentonite (Được chọn)
Khả năng giữ vách Rất tốt nhưng ma sát thành lớn Phụ thuộc tốc độ bùn Trung bình trong tầng cát rời Tối ưu nhờ áp lực dung dịch vữa sét đàn hồi
Khả năng vượt địa tầng Khó rút ống khi qua cát pha Dễ nghẽn lắng mùn đáy Khó khoan qua tầng đá/sỏi lẫn Linh hoạt thay đổi răng cắt và gầu nạo
Chi phí thiết bị Rất cao, đòi hỏi máy nhổ lớn Trung bình, hao hụt dung dịch Cao, phụ thuộc máy nhập ngoại Tiết kiệm nhờ tái sinh lọc tách cát Bentonite
Ảnh hưởng xung quanh Rung chấn mạnh, nứt nẻ lân cận Ít rung nhưng bẩn mặt bằng Rung chấn thấp Hạn chế rung động nhờ khoan mồi $2,5\text{ m}$

Dự án xác lập ma trận yêu cầu kỹ thuật theo mô hình MoSCoW:

  • Must-have (Bắt buộc): Thi công 174 tim cọc D600 chịu lực $P_{tk}$, bê tông cọc M250, kết cấu khung dầm sàn M300, kiểm soát dung dịch Bentonite đạt tỷ trọng $1,10 - 1,25\text{ g/ml}$, búa rung ICE-416 hạ casing sâu $6\text{ m}$.
  • Should-have (Cần thiết): Chu kỳ điều phối xe chở bê tông 4 xe/cọc, năng suất máy đào $\ge 1.400\text{ m}^3/\text{ca}$, hệ thống rãnh gom nước tự chảy bảo vệ hố móng.
  • Could-have (Có thể mở rộng): Tái sử dụng $80%$ dung dịch Bentonite qua hệ thống trạm trộn BE-15A, tấm lót tôn chống lún bánh xích.
  • Won't-have (Loại bỏ): Sử dụng cọc ép đúc sẵn gây nứt công trình lân cận, đào mở taluy tự do không có hệ rãnh thu nước.
          +-------------------------------------------------------------+
          |             SƠ ĐỒ QUẢN TRỊ TỔ CHỨC CÔNG TRƯỜNG              |
          +-------------------------------------------------------------+
                                         |
                                [CHỈ HUY TRƯỞNG]
                                         |
         +-------------------------------+------------------------------+
         |                               |                              |
  [BỘ PHẬN KỸ THUẬT]            [BỘ PHẬN QA/QC - QS]           [BỘ PHẬN ATLĐ & VSMT]
         |                               |                              |
  +------+------+                 +------+------+                +------+------+
  |             |                 |             |                |             |
[Tổ Xây dựng] [Tổ Cơ khí]      [Tổ MEP]   [Tổ Vận hành máy]    [Tổ Vật tư] [Tổ Bảo vệ]

Thiết kế hệ thống kỹ thuật

1. Quy chuẩn vật liệu và chỉ số kỹ thuật

  • Bê tông: Bê tông móng cọc M250 (độ sụt $18 \pm 1,5\text{ cm}$, tỷ lệ $W/C \approx 0,6$, hàm lượng xi măng $> 350\text{ kg/m}^3$). Bê tông cột, dầm, sàn, cầu thang sử dụng bê tông thương phẩm M300.
  • Cốt thép: Thép $\phi \le 8\text{ mm}$ mác AI; thép $\phi 10 - 16\text{ mm}$ mác AII; thép $\phi \ge 18\text{ mm}$ mác AIII.
  • Hệ ván khuôn: Sử dụng cốp pha thép định hình kết hợp ván ép phủ phim công nghệ cao, giàn giáo Tiệp 500 bộ và $30.000$ cây chống thép Hòa Phát.

2. Tiêu chuẩn kiểm soát dung dịch Bentonite

Dung dịch khoan vữa sét Bentonite được kiểm nghiệm nghiêm ngặt theo các trạng thái:

Đặc tính đo lường Trạng thái ban đầu Trạng thái tái sử dụng Trước khi đổ bê tông
Tỷ trọng ($\text{g/ml}$) $< 1,10$ $< 1,25$ $< 1,25$
Độ nhớt phễu Marsh (s) $32 - 50$ $32 - 60$ $32 - 50$
Độ mất nước ($\text{ml}$) $< 30$ $< 50$ Không áp dụng
Độ pH $7 - 11$ $7 - 12$ Không áp dụng
Hàm lượng cát ($%$) $< 4$ $< 6$ $< 4$

Phương pháp luận triển khai (Methodology)

Quy trình thi công được xây dựng theo phương pháp biểu đồ mạng CPM kết hợp dây chuyền chuyên môn hóa, chia thành các phân đoạn cuốn chiếu:

  1. Phần ngầm (Móng & Cọc): Thi công 2 cọc thử $\rightarrow$ Nén tĩnh kiểm tra tải trọng $\rightarrow$ Thi công 172 cọc đại trà $\rightarrow$ Đào đất máy kết hợp thủ công $\rightarrow$ Đập đầu cọc, đổ bê tông lót $\rightarrow$ Lắp dựng cốt thép, ván khuôn và đổ bê tông đài giằng móng.
  2. Phần thân: Thi công theo chu kỳ tầng (Cột vách $\rightarrow$ Dầm sàn $\rightarrow$ Cầu thang bộ), ứng dụng hệ vận thăng tải và cần trục tháp Dek-50 luân chuyển vật liệu.
  3. Phần hoàn thiện: Xây tường gạch M75 vữa M75, bả matit trong/ngoài, lắp đặt hệ thống cơ điện lạnh (MEP) bệnh viện và thiết bị phòng mổ chuyên dụng.

Implementation và kết quả

Quy trình công nghệ và thuật toán tính toán

1. Tính toán khối lượng và công nghệ thi công cọc khoan nhồi

Tổng khối lượng bê tông cọc khoan nhồi được tính toán với hệ số hao hụt $K_{hh} = 1,10$ để bù trừ dung sai hốc khoan trong tầng cát:

$$V_{bt} = N \times \left( \frac{\pi \cdot D^2}{4} \times L \right) \times K_{hh}$$

Trong đó:

  • $D = 0,6\text{ m}$ (Đường kính cọc)
  • $L = 21,15\text{ m}$ (Chiều dài từ cao trình $-0,75\text{ m}$ đến $-22,45\text{ m}$)
  • $K_{hh} = 1,10$
  • Thể tích 1 cọc: $V_1 = \frac{3,1416 \times 0,6^2}{4} \times 21,15 \times 1,10 = 6,575\text{ m}^3$
  • Tổng khối lượng 174 cọc: $V_{total} = 1.143,996\text{ m}^3$
def calculate_pile_concrete_and_trucks(num_piles, diameter, length, overage_factor=1.10, truck_capacity=6.0):
    """
    Tính toán thể tích bê tông cọc khoan nhồi và số lượng xe bồn yêu cầu.
    """
    import math
    cross_section = math.pi * (diameter ** 2) / 4
    single_pile_vol = cross_section * length * overage_factor
    total_volume = single_pile_vol * num_piles

    # Năng suất đổ và vận chuyển (vận tốc v=30km/h, cự ly L=10km, gián đoạn T=5 phút)
    t_roundtrip = (2 * 10 / 30) * 60 + 5  # 45 phút
    trucks_required = math.ceil((single_pile_vol / (truck_capacity / (t_roundtrip / 60))))

    return {
        "single_pile_volume_m3": round(single_pile_vol, 3),
        "total_volume_m3": round(total_volume, 3),
        "trucks_allocated_per_pour": max(4, trucks_required)
    }

# Kết quả cho công trình Bệnh viện Phú Trinh
pile_stats = calculate_pile_concrete_and_trucks(174, 0.6, 21.15)
print(f"Thể tích 1 cọc: {pile_stats['single_pile_volume_m3']} m3")
print(f"Tổng thể tích 174 cọc: {pile_stats['total_volume_m3']} m3")
print(f"Số xe bê tông duy trì: {pile_stats['trucks_allocated_per_pour']} xe")

Thời gian hoàn thiện 1 tim cọc khoan nhồi đạt chuẩn kỹ thuật là 967 phút (~16,1 giờ/cọc), bao gồm: định vị tim cọc (20 ph), khoan mồi hạ ống vách (50 ph), khoan tạo lỗ cần Kelly (650 ph), nạo vét đáy và kiểm tra siêu âm (50 ph), hạ lồng thép (60 ph), lắp ống dẫn tremie & thổi rửa đáy (70 ph), đổ bê tông rút ống vách (52 ph), san lấp mặt bằng (15 ph).

2. Thuật toán cân bằng dây chuyền đào đất và vận chuyển

Tổ hợp máy đào gầu nghịch EO-5123-2 ($q = 1,6\text{ m}^3$) được thiết lập đồng bộ với xe tải ben tự đổ Hyundai HD370 ($Q = 24\text{ tấn}$):

Năng suất lý thuyết của máy đào khi đổ lên xe: $$N_{LT} = \frac{3600 \cdot q \cdot K_đ}{T_{ck} \cdot K_s} = \frac{3600 \times 1,6 \times 1,1}{22 \times 1,3} = 221,538\text{ m}^3/\text{h}$$

Năng suất thực tế trong 1 ca làm việc ($Z = 8\text{ h}$, hệ số sử dụng thời gian $K_{tg} = 0,8$): $$N_{TT} = 221,538 \times 8 \times 0,8 = 1.417,843\text{ m}^3/\text{ca}$$

Xác định số lượng xe ben tự đổ cần thiết phục vụ 1 máy đào ($L_x = 5\text{ km}$, $v_{tb} = 30\text{ km/h}$, $T_{ck} = 28,6\text{ phút}$, năng suất $W_{\text{oto}} = 191,60\text{ m}^3/\text{ca}$):

$$N_{\text{oto}} = \frac{W_{\text{ca đào}}}{W_{\text{ca oto}}} = \frac{1.417,843}{191,60} = 7,4 \longrightarrow \text{Bố trí } 8\text{ xe Hyundai HD370}$$

                +-------------------------------------------------------+
                |     DÂY CHUYỀN ĐÀO VẬN ĐỒNG BỘ MÁY ĐÀO - XE BEN       |
                +-------------------------------------------------------+
                   [Máy đào EO-5123-2]  --->  Chu kỳ nạp: 10 gầu (220s)
                           |
                           v
                   [Đoàn xe Hyundai HD370] (8 xe, 24 tấn)
                           |
                           +---> Vận chuyển 5 km đến bãi tập kết
                           |
                           v
                   [Giải phóng hố móng]: 11.641 m3 / 8 ca máy

Thử nghiệm và kiểm chuẩn chất lượng (QA/QC)

  1. Thí nghiệm siêu âm cọc nhồi (Sonic Logging): Thực hiện đo vận tốc truyền sóng siêu âm dọc theo ống thép $\phi 60$ lắp sẵn trong lồng thép để phát hiện khuyết tật, thắt thắt cổ chai hoặc rỗ xốp bê tông. $100%$ các cọc được kiểm tra đều đạt độ đồng nhất theo TCVN 9395:2012.
  2. Kiểm tra độ nghiêng lỗ khoan: Sử dụng 2 máy kinh vĩ bố trí tại 2 trục vuông góc kết hợp đầu đo siêu âm hố khoan. Độ lệch tâm cho phép $< 1%$ chiều sâu cọc.
  3. Thí nghiệm nén mẫu bê tông: Mỗi cọc lấy 3 tổ mẫu (9 viên kích thước $150 \times 150 \times 150\text{ mm}$), kiểm tra cường độ nén ở ngày 7 và ngày 28. Cường độ nén trung bình đạt $R_{28} \ge 32,5\text{ MPa}$ (vượt mác thiết kế 300).

Đổi mới và đóng góp

  1. Giải pháp đào hố mồi triệt tiêu rung chấn: Thay vì rung trực tiếp ống vách casing $6\text{ m}$ gây chấn động mạnh lên các khu đất xung quanh, đơn vị thi công ứng dụng giải pháp đào mồi sâu $2,5\text{ m}$ bằng máy đào thủy lực, loại bỏ dị vật và làm tơi xốp đất trước khi hạ casing bằng búa rung ICE-416. Giải pháp này giúp giảm $65%$ thời gian rung ép và hạn chế tối đa nguy cơ lún nứt khu vực lân cận.
  2. Hệ thống tuần hoàn và tái sinh Bentonite tự động: Ứng dụng máy trộn BE-15A kết hợp bể lọc lắng cát đa ngăn giúp thu hồi và tái sử dụng hơn $80%$ lượng dung dịch vữa sét, giảm thiểu chi phí vật tư Bentonite và loại bỏ nguy cơ xả thải ô nhiễm ra môi trường xung quanh.
  3. Mô hình tính toán phân cách mái dốc $S$ tối ưu hóa khối lượng đào: Thuật toán phân tích khoảng cách $S$ giữa các mép hố đào đã phân loại chính xác các vị trí cần đào độc lập (như cụm M2-M5, M3-M2) và các vùng đào toàn bộ, giúp giảm $14,2%$ khối lượng đất phải đào thủ công so với phương án đào mở đại trà.

Ứng dụng thực tế và triển khai

Phân kỳ thanh toán và quản trị dòng tiền

Dự án được phân bổ cơ cấu dòng tiền chặt chẽ thông qua 10 đợt nghiệm thu và thanh toán:

Đợt Hạng mục nghiệm thu mốc tiến độ Tỷ lệ tích lũy khối lượng Giá trị dòng tiền dự kiến
Tạm ứng Ngay sau khi ký hợp đồng và nộp bảo lãnh 5% $15%$ tạm ứng ban đầu $\approx 6,45\text{ tỷ VNĐ}$
Đợt 1 Hoàn thành toàn bộ 174 cọc khoan nhồi D600 $18%$ khối lượng Bắt đầu khấu trừ tạm ứng
Đợt 2 Đổ xong bê tông nền móng và giằng đài $28%$ khối lượng Nghiệm thu phần ngầm
Đợt 3 Tháo ván khuôn sàn Tầng trệt $38%$ khối lượng Bàn giao kết cấu tầng 1
Đợt 4 Tháo ván khuôn sàn Tầng 2 (Khoa Nhi) $50%$ khối lượng Thu hồi $50%$ tạm ứng
Đợt 5 Tháo ván khuôn sàn Tầng 4 (Khoa Nội) $65%$ khối lượng Hoàn thành thân thô
Đợt 6 Tháo ván khuôn sàn Tầng thượng & phòng thang máy $80%$ khối lượng Thu hồi hết 100% tạm ứng
Đợt 7 Hoàn thành bả matit ngoài nhà Tầng 1 $88%$ khối lượng Triển khai hoàn thiện
Đợt 8 Hoàn thành bả trong nhà Tầng 3 $93%$ khối lượng Lắp đặt thiết bị MEP
Đợt 9 Lắp đặt hoàn chỉnh thiết bị vệ sinh Tầng trệt $95%$ khối lượng Thanh toán đạt 95% hợp đồng
Đợt 10 Nghiệm thu 100% khối lượng bàn giao đưa vào sử dụng $100%$ quyết toán Giữ lại 5% bảo hành 12 tháng
              +-------------------------------------------------------+
              |           BIỂU ĐỒ DÒNG TIỀN VÀ THU HỒI TẠM ỨNG        |
              +-------------------------------------------------------+
              Tạm ứng: [15%] -> [Đợt 1-5: Khấu trừ dần] -> [Đợt 6: Đạt 80% - Thu hồi 100%]
              Thanh toán xây lắp: [Đợt 1 -> Đợt 9] ----------> [Đạt 95% giá trị HĐ]
              Bảo hành công trình: [5% giữ lại / Bảo lãnh NH] -> [Hoàn trả sau 12 tháng]

An toàn lao động và bảo vệ môi trường

  • Bảo vệ môi trường biển: Lắp đặt hệ thống rãnh gom nước bùn khoan, hố lắng lọc sơ bộ trước khi thoát ra cống thành phố; căng lưới chắn bụi $100%$ chu vi công trình cao $30,2\text{ m}$.
  • An toàn thiết bị nâng: Kiểm định định kỳ cần trục tháp Dek-50, búa rung ICE-416 và vận thăng lồng; neo giằng chống lật trước các đợt gió bão ven biển Phan Thiết.

Hạn chế và hướng phát triển

Hạn chế kỹ thuật hiện tại

  • Công tác trắc đạc và kiểm soát độ sụt bê tông phụ thuộc nhiều vào thao tác thủ công ngoài hiện trường, có nguy cơ sai số do nhiệt độ môi trường tăng cao vào buổi trưa.
  • Chưa áp dụng mô hình thông tin công trình BIM 4D/5D đồng bộ để tự động hóa phát hiện xung đột không gian giữa hệ thống đường ống y tế chuyên dụng (khí y tế, hút dịch) và dầm bê tông cốt thép.

Hướng phát triển ứng dụng

  • Tích hợp mô hình số BIM trong việc mô phỏng tiến độ thi công 4D và quản lý chi phí vòng đời dự án 5D.
  • Ứng dụng cảm biến nhiệt độ không dây nhúng trong lòng cọc khoan nhồi và khối đổ bê tông đài móng lớn để kiểm soát ứng suất nhiệt, ngăn ngừa nứt nẻ do nhiệt thủy hóa của xi măng.

Đối tượng hưởng lợi

  • Sinh viên ngành Xây dựng / Quản lý dự án: Cung cấp tài liệu mẫu mực về phương pháp tính toán đồng bộ máy móc (máy đào, ô tô ben, cần trục) và kỹ thuật thi công cọc khoan nhồi địa tầng ven biển.
  • Kỹ sư hiện trường & Chỉ huy trưởng: Nắm bắt quy trình kiểm soát chất lượng vữa sét Bentonite, kỹ thuật hạ casing bằng búa rung thủy lực và quản trị an toàn lao động công trình cao tầng.
  • Doanh nghiệp xây dựng & Nhà thầu: Tham khảo mô hình phân bổ dòng tiền 10 đợt thanh toán, quản lý hao hụt vật tư và phương án tối ưu hóa chi phí máy nhóm 1, nhóm 2, nhóm 3.
  • Nhà nghiên cứu / Giảng viên: Cung cấp số liệu kiểm chứng thực tế về năng suất định mức theo Thông tư 10/2019/TT-BXD trong điều kiện khí hậu nắng nóng Duyên hải Miền Trung.

Câu hỏi thường gặp

1. Yêu cầu kỹ thuật cốt lõi để triển khai thành công cọc khoan nhồi trong nền đất cát ven biển?

Phải duy trì cột áp dung dịch Bentonite trong hố khoan luôn cao hơn mực nước ngầm tự nhiên ít nhất $1,5 - 2,0\text{ m}$. Tỷ trọng dung dịch trước khi đổ bê tông phải được kiểm soát dưới $1,25\text{ g/ml}$, độ nhớt từ $32 - 50\text{ s}$, và hàm lượng cát lắng dưới $4%$ nhằm tránh hiện tượng sập vách cát rời và lắng cặn đáy hố khoan.

2. Làm thế nào để điều phối đoàn xe ben tự đổ không bị nghẽn mạch tại hố móng?

Dựa trên chu kỳ làm việc của máy đào EO-5123-2 ($T_{ck} = 22\text{ s}$, nạp 10 gầu đầy xe 24 tấn trong 220 giây) và chu kỳ chạy xe khép kín $28,6\text{ phút}$ với cự ly $5\text{ km}$, bố trí đúng 8 xe Hyundai HD370 đảm bảo nguyên tắc năng suất vận chuyển $\ge 1.417,8\text{ m}^3/\text{ca}$, máy đào vận hành liên tục không phải chờ xe.

3. Biện pháp xử lý bê tông cọc không bị tắc nghẽn trong ống dẫn tremie?

Sử dụng bê tông thương phẩm M250 có độ sụt cao $18 \pm 1,5\text{ cm}$, tỷ lệ $W/C \approx 0,6$, cỡ hạt cốt liệu thô $D_{max} \le 20\text{ mm}$. Khi bắt đầu đổ, đặt nút bao tải vữa dẻo đầu ống để ngăn cách dung dịch khoan, đáy ống dẫn luôn cắm sâu vào khối bê tông dâng tối thiểu $1,5 - 2,0\text{ m}$ và không nhấc ống ra khỏi bề mặt bê tông trong suốt quá trình đổ.

4. Cơ chế bảo hành và giữ lại tiền theo hợp đồng được quy định ra sao?

Thời hạn bảo hành công trình là 12 tháng kể từ ngày ký biên bản nghiệm thu bàn giao đưa vào sử dụng. Giá trị bảo hành tương đương $5%$ giá trị hợp đồng được thực hiện thông qua bảo lãnh ngân hàng vô điều kiện nộp trước khi nhận thanh toán đợt cuối.

5. Dự án xử lý như thế nào đối với nguy cơ bê tông mất nước nhanh do nắng nóng tại Phan Thiết?

Nhà thầu áp dụng phụ gia kéo dài thời gian ninh kết, che chắn bảo dưỡng ẩm liên tục bề mặt bằng bao tải ướt và màng nilon trong suốt 7 ngày đầu, đồng thời ưu tiên ca đổ bê tông dầm sàn vào ban đêm hoặc sáng sớm khi nhiệt độ không khí dưới $28^\circ\text{C}$.


Kết luận

Dự án triển khai thi công Bệnh viện Đa Khoa Quốc tế Phú Trinh do Công ty Cổ phần Vinaconex 25 thực hiện là một điển hình tiêu biểu cho sự kết hợp khoa học giữa giải pháp kỹ thuật xây dựng tiên tiến và nghệ thuật quản trị kinh tế dự án. Với quy mô 7 tầng nổi trên diện tích $12.024\text{ m}^2$, việc áp dụng công nghệ cọc khoan nhồi D600 vữa sét Bentonite, tổ hợp cơ giới hóa đồng bộ dây chuyền đào đất $11.812,2\text{ m}^3$, cùng quy chế kiểm soát dòng tiền qua 10 mốc thanh toán đã chứng minh tính khả thi vượt trội.

Công trình không chỉ đảm bảo an toàn kết cấu và tiến độ 500 ngày mà còn đóng góp trực tiếp vào năng lực y tế chất lượng cao cho tỉnh Bình Thuận, tạo tiền đề vững chắc cho việc nhân rộng mô hình thi công công trình y tế - nghỉ dưỡng ven biển trên toàn quốc.
