I. Tổng Quan Về Thi Công Móng Mố Trụ Tháp Cầu

Thi công móng mố trụ tháp cầu là một trong những giai đoạn quan trọng trong xây dựng cầu. Móng cầu không chỉ chịu tải trọng lớn mà còn phải đảm bảo tính ổn định và an toàn cho toàn bộ công trình. Việc lựa chọn phương pháp thi công phù hợp sẽ ảnh hưởng trực tiếp đến chất lượng và tuổi thọ của cầu. Trong phần này, sẽ trình bày tổng quan về các loại móng, quy trình thi công và các yếu tố cần lưu ý.

1.1. Các Loại Móng Trong Thi Công Cầu

Có nhiều loại móng được sử dụng trong thi công cầu như móng khối, móng cọc, và móng nông. Mỗi loại có ưu điểm và nhược điểm riêng, phù hợp với từng điều kiện địa chất và yêu cầu kỹ thuật.

1.2. Quy Trình Thi Công Móng Cầu

Quy trình thi công móng cầu bao gồm các bước như khảo sát địa chất, thiết kế móng, thi công đào đất, lắp đặt ván khuôn và đổ bê tông. Mỗi bước cần được thực hiện cẩn thận để đảm bảo chất lượng.

II. Thách Thức Trong Thi Công Móng Mố Trụ Tháp Cầu

Thi công móng mố trụ tháp cầu gặp nhiều thách thức, đặc biệt là trong điều kiện địa hình phức tạp và thời tiết không thuận lợi. Các yếu tố như độ ẩm, loại đất và mức nước ngầm có thể ảnh hưởng đến quá trình thi công. Việc nhận diện và xử lý kịp thời các vấn đề này là rất quan trọng.

2.1. Ảnh Hưởng Của Địa Chất Đến Thi Công

Địa chất là yếu tố quyết định đến phương pháp thi công. Nền đất yếu có thể dẫn đến sụt lún, trong khi nền đá cứng lại yêu cầu các biện pháp thi công đặc biệt.

2.2. Thời Tiết Và Điều Kiện Thi Công

Thời tiết xấu như mưa lớn hoặc bão có thể làm gián đoạn thi công. Cần có kế hoạch dự phòng để đảm bảo tiến độ và an toàn cho công nhân.

III. Phương Pháp Thi Công Móng Khối Trên Nền Thiên Nhiên

Thi công móng khối trên nền thiên nhiên là phương pháp phổ biến trong xây dựng cầu. Móng khối thường được sử dụng khi nền đất có khả năng chịu lực tốt. Quy trình thi công bao gồm nhiều bước từ đào đất đến đổ bê tông, mỗi bước cần được thực hiện theo tiêu chuẩn kỹ thuật.

3.1. Các Bước Thi Công Móng Khối

Quy trình thi công móng khối bao gồm các bước như đào đất, xử lý đáy móng, lắp đặt ván khuôn và đổ bê tông. Mỗi bước cần được thực hiện cẩn thận để đảm bảo chất lượng.

3.2. Lựa Chọn Vật Liệu Xây Dựng

Vật liệu xây dựng là yếu tố quan trọng trong thi công móng. Cần lựa chọn các loại bê tông và cốt thép phù hợp để đảm bảo độ bền và an toàn cho móng.

IV. Ứng Dụng Thực Tiễn Trong Thi Công Móng Cầu

Việc áp dụng các phương pháp thi công hiện đại trong xây dựng móng cầu đã mang lại nhiều lợi ích. Các công nghệ mới giúp tăng tốc độ thi công, giảm chi phí và nâng cao chất lượng công trình. Nghiên cứu và ứng dụng các công nghệ này là cần thiết để đáp ứng yêu cầu ngày càng cao trong xây dựng.

4.1. Công Nghệ Mới Trong Thi Công Móng

Công nghệ mới như máy móc tự động hóa và vật liệu xây dựng tiên tiến giúp cải thiện hiệu quả thi công. Việc áp dụng công nghệ này cần được nghiên cứu kỹ lưỡng.

4.2. Kết Quả Nghiên Cứu Về Thi Công Móng

Nghiên cứu cho thấy việc áp dụng các phương pháp thi công hiện đại có thể giảm thời gian thi công và tăng độ bền cho móng cầu. Các kết quả này cần được công nhận và áp dụng rộng rãi.

V. Kết Luận Về Thi Công Móng Mố Trụ Tháp Cầu

Thi công móng mố trụ tháp cầu là một lĩnh vực phức tạp, đòi hỏi sự chú ý đến từng chi tiết. Việc áp dụng các phương pháp thi công hiện đại và nghiên cứu kỹ lưỡng sẽ giúp nâng cao chất lượng công trình. Tương lai của thi công móng cầu sẽ tiếp tục phát triển với sự hỗ trợ của công nghệ và nghiên cứu khoa học.

5.1. Tương Lai Của Thi Công Móng Cầu

Tương lai của thi công móng cầu sẽ được định hình bởi sự phát triển của công nghệ và vật liệu mới. Cần tiếp tục nghiên cứu và áp dụng các giải pháp sáng tạo.

5.2. Những Bài Học Kinh Nghiệm Trong Thi Công

Các bài học từ những dự án thi công trước đây sẽ giúp cải thiện quy trình và nâng cao hiệu quả. Việc chia sẻ kinh nghiệm là rất quan trọng trong ngành xây dựng.

15/07/2025

Trích đoạn nội dung tài liệu

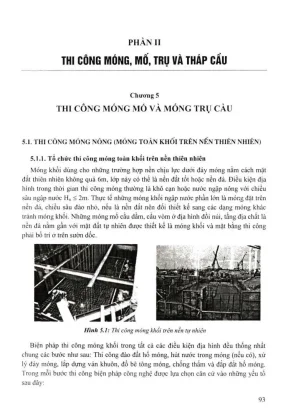

PHÀN II THI CÔNG MÓNG, M ố, TRỤ VÀ THÁP CẦU Chương 5 THI CÔNG MÓNG MÓ VÀ MÓNG TRỤ CÀU 5. THI CÔNG MÓNG NÔNG (MÓNG TOÀN KHỐI TRÊN NỂN t h i ê n NHIÊN) 5. Tố chức thi công móng toàn khối trên nền thiên nhiên Móng khối dùng cho những trường hợp nền chịu lực dưới đáy móng nam cách mặt đất thiên nhiên không quá 6m, lớp này có thề là nền đất tốt hoặc nền đá. Điều kiện địa hình trong thời gian thi công móng thường là khô cạn hoặc nước ngập nông với chiều sâu ngập nước Hn < 2m.

Thực tế những móng khối ngập nước phẩn lớn là móng đặt trên nền đá, chiều sâu đào nhỏ, nếu là nền đất nên đổi thiết kế sang các dạng móng khác tránh móng khối. Những móng mo cầu dầm, cầu vòm ở địa hình đồi núi, tầng địa chất là nền đá nằm gần với mặt đất tự nhiên được thiết kế là móng khối và mặt bằng thi công phái bố trí ớ trên sườn dốc.1: Thi công móng khối trên nền tự nhiên Biện pháp thi công móng khối trong tất cả các điều kiện địa hình đều thống nhất chung các bước như sau: Thi công đào đất hố móng, hút nước trong móng (nếu có), xừ lý đáy móng, lắp đựng ván khuôn, đổ bê tông móng, chống thấm và đắp đất hố móng. Trong mỗi bước thi công biện pháp công nghệ được lựa chọn căn cứ vào nhũng yếu tố sau đây: 93 - Kích thước móng: Diện tích đáy chiều cao móng; - Chiều sâu đặt móng; - Dạng đất nền: Loại đất, điều kiện ồn định cùa mái dốc, có hay không có hiện tượng cát trôi; - Dạng nền dưới đáy móng: Là nền đất hay nền đá; - Điều kiện địa hình: Bằng phẳng hay sườn dốc, diện tích mặt bằng thi còng rộng rãi hay chật hẹp; - Điều kiện thuỷ vãn: Khô cạn hay ngập nước, ở trên cạn thì có hay không có nước ngầm. Trong khu vực ngập nước thì mức nước ngập nông hay sâu; - Điều kiện kỹ thuật của đơn vị thi công: Thiết bị đào lấy đất, công nghệ chế tạo và cung cấp vữa bê tông.

Nội dung cùa tổ chức thi công là quy hoạch mặt bàng thi công, bố trí máy móc, thiết bị và nhân lực, chuẩn bị vật liệu và cung cấp năng lượng để thực hiện các công đoạn thi công một cách liên tục theo một trật tự thống nhất. Khi thiết kế tổ chức thi công móng khối cần chú ý tính thống nhất và tính hợp lý giữa các công đoạn, ví dụ giữa biện pháp đào đất trong hố móng với dạng kết cấu chống vách, giữa bố trí bãi đất thải với biện pháp đắp đất lấp hố móng và san trà lại mặt bằng. Bước 1: San tạo mặt bằng • Bước 2: Đào hố móng Đ ước 3: X ừ lý đấy m óug Bước 4: Đ ổ bô ỉông b ệ m óng Bước 5: Báo dưỡng bê tông bệ móng Bước 6: Đẩp đất hố móng Hình 5.2: Hình thức thế hiện biện pháp thi cóng chi đạo móng khối Móng là một bộ phận của mố và trụ, việc thi công móng chì là một hạng mục Irong hạng mục lớn là mố hoặc trụ cho nên khi chọn các biện pháp thi công móng phải xét đến việc phối hợp sau này của các công đoạn thi công phần thân mố hoặc thân trụ. Quy hoạch mặt bàng thi công là khâu quan trọng trong tổ chức thi công của bất kỳ hạng mục nào trong đó có thi công móng khối.

Mặt bằng có không gian đù rộng để thao 94 tác các công việc, có bố tri xắp xếp hợp lý để vận hành các thiết bị được thuận lợi và an toàn. Sau mồi một công đoạn, bố trí thi công trên mặt bàng có thay đồi nhưng phải tận dụng được cách tổ chức cùa công đoạn trước và không ảnh hường đến việc thực hiện cùa công đoạn tiếp sau, như vậy không bị mất thời gian cho việc trung chuyên bô tri lại mặt bằng thi công. Trong hồ sơ thiết kế kỹ thuật (phần đề xuất biện pháp thi công) và trong hồ sơ thiết kế tồ chức thi công một nội dung quan trọng là biện pháp thi công chi đạo. Các bản vẽ này phải trinh bày dây chuyền tồ chức thi công theo biện pháp được chọn bằng các hình vẽ liên hoàn.

Bàn vẽ không yêu cầu kích thước chi tiết và ti lệ chính xác nhưng phải cân đối và phản ánh đúng đối tượng cần thể hiện như: Kết cấu cùa hạng mục thi công, điều kiện địa hình, địa chất, thùy văn, dạng kết cấu cùa công trinh phụ trợ, sơ đồ mô tả biện pháp công nghệ, sơ đồ mô tả loại máy móc hoặc thiết bị kiến nghị sử dụng. Bản vẽ biện pháp thi công chi đạo là một tài liệu kỹ thuật sử dụng ngôn ngữ kỹ thuật là hình vẽ để trinh bày ý tường thi công. Trong bán vẽ có thuyết minh cho mỗi bước thi công, Các thuyết minh cần ngan ngọn và cô đọng. Hình vẽ minh họa trong cuốn sách có thề tham khảo sứ dụng như những sơ đồ công nghệ trong những bản vẽ biện pháp thi công chi đạo trong hồ sơ thiết kế tồ chức thi công.

Công tác đào và lấy đất ra khỏi hố móng Công tác đào và lấy đất trong hố móng là công việc rất nặng nhọc. Vì vậy, cẩn tiến hành kết hợp các biện pháp cả thủ công và cơ giới. Móng khối là loại móng có khối lượng thi công lớn, với diện tích đáy móng từ 8CM-120m2 khối lượng đất đào hàng trăm khối, phải thi công nhanh chóng. Lượng bê tông đổ tại chỗ lên tới 700-800nr và phải áp dụng các công nghệ đồ bê tông.

Việc xác định chính xác khối lượng cùa nền đào hố móng có xét đến địa hinh cùa mặt đất thiên nhiên là rất phức tạp nhưng rất cần thiết trong khi thiết kế. lập dự toán và cần cho cà nguời thi công để lâp kế hoach. tổ chức thi công. Thể tích đất trong hố móng là thề tích khối chìm nàm trong trạng thái tự nhiên, khi đào lên trạng thái này bị phá vỡ và tăng thể tích, cần phải xác định thề tích đất sau khi đào lên để bố tri phương tiện vận chuyển đất thải cho phù hợp.

Lượng đất thải tính bằng thể tích khối chìm nhân với hệ số tơi xốp cùa mỗi loại đất. Xác định khối lượng san ủi mặt bằng gồm có khối lượng đào ờ chỗ cao và khối lượng đắp bù cho những vị trí thấp hơn so với cốt thiết kế. Trong công tác đào đất, những công việc chuẩn bị bao gồm:San dọn mặt bàng và lên khuôn công trình trên thực địa. Công việc san dọn mặt bằng rất đa dạng, phụ thuộc vào đặc điềm địa hình và quy mô của công trinh đào đắp.

Với điều kiện công trinh nàm trong khu vực đô thị, công tác chuẩn bị còn phải tổ chức đường tránh đảm bào giao thông, rào ngăn khu vực thi công và di dời những công trình ngầm đi qua khu vực đào hô móng. Với địa hình trũng, thấp cần đào hệ thống rãnh thoát dẫn nước ra ngoài khu vực thi công hoặc dẫn về hố tụ đế bơm ra ngoài đảm bảo khu vực thi công không bị 95 ngập nước. Trong mặt bằng khu vực thi công cần san bóc hết lớp đất hữu cơ phía trên, đào hết các gốc cây và tạo một địa hình tương đối bằng phang đề tiện cho việc đo đạc lên khuôn công trinh. Đào đất trong hố móng trên cạn, không có kết cấu cliắng václi Khối lượng đất đào từ hố mỏng lên thường rất lớn và thòi gian để ngỏ hố móng không được kéo đài, vì vậy cần sừ dụng các phương tiện cơ giới để nhanh chóng kếl thúc giai đoạn đào hố móng và chuyền sang các công đoạn khác.

Chi sử đụng nhân lực khi điều kiện mặt bằng thi công không cho phép triền khai máy móc và làm công việc sửa sang hoàn thiện phần đã đào băng máy. - Phạm vi áp dụng: Áp dụng ờ nơi đất khô hoặc ít ẩm. - Khi đó, độ dốc vách hố móng cần theo quy định cho từng loại đất. Các hoạt tải và các tải trọng tạm thời bất kỳ đều phải đặt cách xa mép hố móng ít nhất lm.

- Nếu sau khi đào trần toàn bộ, hoặc một phần hố móng mà vách hố móng bị ẩm thì áp dụng ngay các biện pháp phòng chống sụt trượt, tạm thời ngừng công tác đào cho đến khi làm khô được vách hố, tạo được độ dốc vách hoặc đặt các chống vách. Hố móng có chiều sâu tối đa là 3m, vách hố móng có mái doc 1: 0,75^1 :1.3: Công lác đào và lấy đất ra khói hố móng trên cạn không cần chống vách Biện pháp thi công: Dùng máy đào gầu nghịch, đứng ờ vị tri sao cho mép bánh lốp hoặc cạnh dải xích cách mép hố móng l,0m và di chuyển đọc theo chiều dài cạnh hố để đào lấy đất lần lượt tùng lớp. Đất đồ lên ôtô tự đồ và chuyển ra ngoài bãi thài cùa công trường. Kết hợp nhân lực sửa sang ta luy hố móng.

Khi đào đến vị trí cách cao độ thiết kế của đáy móng 0,5m thì phải đào hoàn toàn bằng thủ công. Dùng nhân lực đào lấy đi từng lóp đất mòng, vừa đào vừa kiểm tra mặt bằng đáy hố móng. Nền đất dưới đáy hố móng chi được đào đi mà không được đắp đất bù vào.4: Đào đất trong hồ móng đào trần bằng máy đào gầu nghịch Đât thài được vận chuyền lên miệng hố móng bằng thủ công, đi theo bậc lên xuống tạo trên ta luy hố móng hoặc xúc đổ vào thùng chứa rồi dùng cần cẩu đưa lên khỏi hố móng và đổ lên ôtò.4) các con số chi tầm với của máy đào. Tùy theo kích thước hố móng và tầm với làm việc của cần mà bố trí ôtô đứng trước hoặc đứng sau.

v ị trí đứng của ôtô thay đồi theo hành trinh đi chuyền của máy đào. * Đào đất bàng máy ủi, kết hợp thù công - Phạm vi áp dụng: Móng nằm trên địa hình dốc, đặc biệt là móng mo cầu. Độ dốc không vượt quá 30°, chiều rộng không gian thao tác máy > 8m. Đất cấp M II theo bảng phân loại đất thi công cơ giới.

Không bị úng nước.5: Máy úi thi công đào đất * Dùng máy xúc gầu thuận: Thường bố tri bên trong các hố móng rộng và khô. Máy sẽ xúc đất và đổ trực tiếp vào ô tô ben hoặc các xe gòng bố trí dưới tầm với cùa gầu.6: Thi công đào hố móng bằng máy xúc gầu thuận * Đào hố móng bang máy đào gầu nghịch: - Phạm vi áp dụng: Thường bố tri máy trên bờ để đào và đồ đất. Vì vậy duới hố móng vẫn có thể bố trí cọc ván và không cần hút nước.
