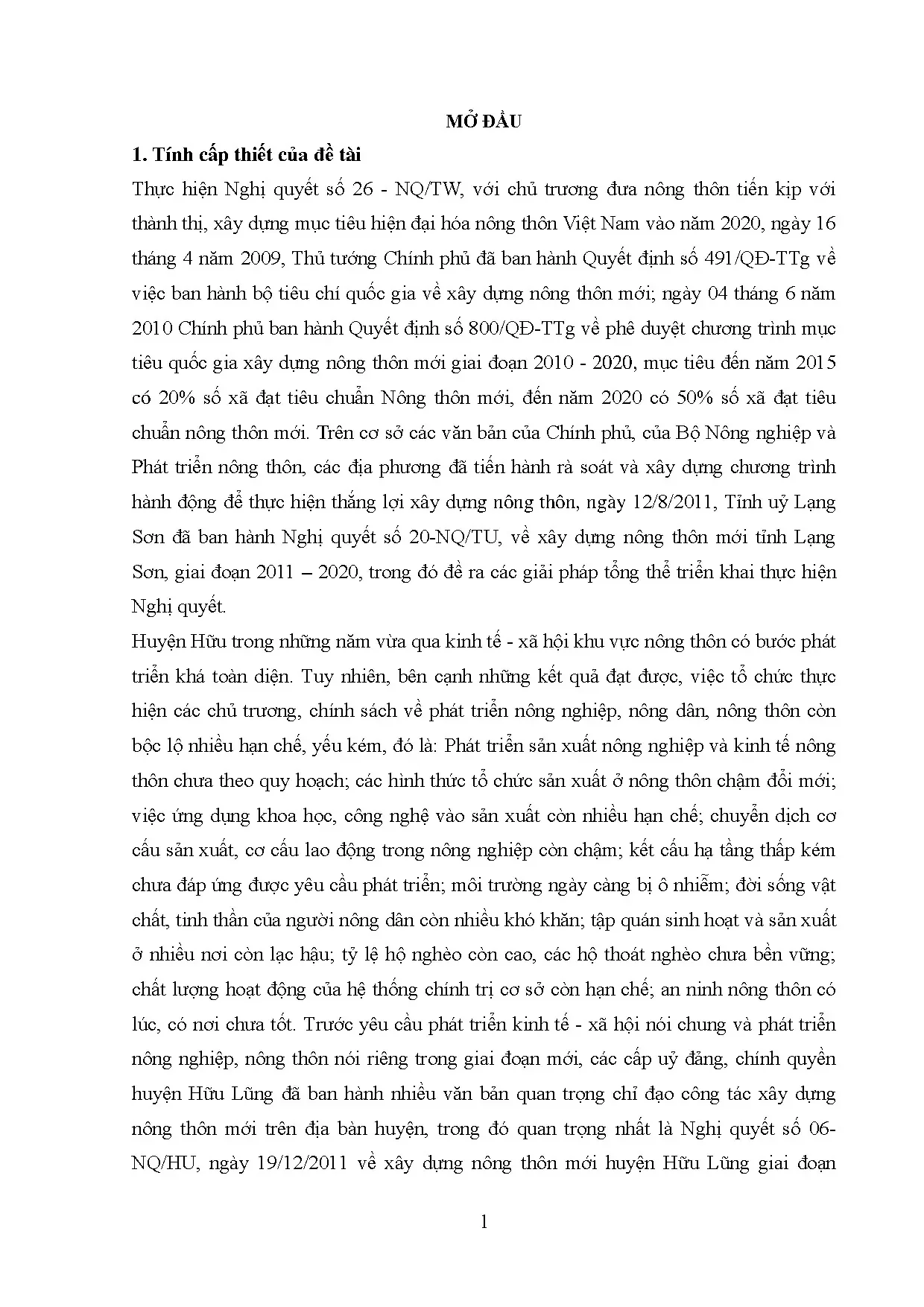

Tổng quan nghiên cứu
Việt Nam là quốc gia nông nghiệp với khoảng 60,64 triệu người sinh sống tại khu vực nông thôn, chiếm 65,4% dân số cả nước, trong đó lao động nông thôn chiếm 68,1%. Nông thôn đóng vai trò quan trọng trong phát triển kinh tế - xã hội, cung cấp lương thực, nguyên liệu cho công nghiệp, đồng thời giữ gìn bản sắc văn hóa dân tộc. Tuy nhiên, khu vực này còn nhiều khó khăn như hạ tầng thấp kém, sản xuất manh mún, tỷ lệ hộ nghèo cao và phát triển chưa đồng bộ với thành thị.
Chính phủ Việt Nam đã ban hành nhiều chính sách, trong đó có Nghị quyết số 26-NQ/TW và Chương trình mục tiêu quốc gia xây dựng nông thôn mới giai đoạn 2010-2020 nhằm hiện đại hóa nông thôn, nâng cao đời sống vật chất và tinh thần của người dân. Mục tiêu đến năm 2015 có 20% số xã đạt chuẩn nông thôn mới, đến năm 2020 đạt 50%. Tuy nhiên, tiến độ thực hiện tại nhiều địa phương, đặc biệt là huyện Hữu Lũng, tỉnh Lạng Sơn còn chậm, với chỉ 2 xã đạt chuẩn đến năm 2016.
Luận văn tập trung nghiên cứu thực trạng tiến độ xây dựng nông thôn mới tại huyện Hữu Lũng trong giai đoạn 2011-2016, phân tích các yếu tố ảnh hưởng và đề xuất giải pháp đẩy nhanh tiến độ, nâng cao hiệu quả thực hiện chương trình. Nghiên cứu có ý nghĩa quan trọng trong việc hỗ trợ hoạch định chính sách phát triển nông thôn bền vững, góp phần thu hẹp khoảng cách phát triển giữa nông thôn và thành thị.
Cơ sở lý thuyết và phương pháp nghiên cứu
Khung lý thuyết áp dụng
Luận văn dựa trên các lý thuyết và mô hình phát triển nông thôn mới, bao gồm:
- Lý thuyết phát triển bền vững nông thôn: Nhấn mạnh sự cân bằng giữa phát triển kinh tế, bảo vệ môi trường và phát huy văn hóa truyền thống.
- Mô hình xây dựng nông thôn mới theo Nghị quyết 26-NQ/TW: Tập trung vào 5 nội dung chính gồm hạ tầng hiện đại, sản xuất bền vững, nâng cao đời sống, giữ gìn bản sắc văn hóa và quản lý xã hội dân chủ.
- Khái niệm về nông thôn mới: Theo Quyết định 491/QĐ-TTg, xã đạt chuẩn khi hoàn thành 19 tiêu chí quốc gia về quy hoạch, hạ tầng, kinh tế, văn hóa, chính trị và an ninh trật tự.
Các khái niệm chính được sử dụng gồm: nông thôn, nông thôn mới, tiêu chí xây dựng nông thôn mới, phát triển kinh tế nông thôn, chuyển dịch cơ cấu lao động, và quản lý xã hội nông thôn.
Phương pháp nghiên cứu
Nghiên cứu sử dụng phương pháp kết hợp định lượng và định tính:
- Nguồn dữ liệu: Số liệu thống kê từ Chi cục Thống kê huyện Hữu Lũng, báo cáo của UBND huyện, các văn bản pháp luật liên quan đến xây dựng nông thôn mới, khảo sát thực tế tại 25 xã trên địa bàn huyện giai đoạn 2011-2016.
- Phương pháp phân tích: Thống kê mô tả, phân tích tổng hợp, so sánh tiến độ thực hiện các tiêu chí xây dựng nông thôn mới, đánh giá các yếu tố ảnh hưởng chủ quan và khách quan.
- Phương pháp khảo sát điều tra: Thu thập ý kiến cán bộ quản lý, người dân và các bên liên quan để đánh giá thực trạng và nguyên nhân tồn tại.
- Timeline nghiên cứu: Tập trung phân tích dữ liệu và khảo sát trong giai đoạn 2011-2016, đồng thời đề xuất giải pháp cho giai đoạn tiếp theo đến năm 2020.
Cỡ mẫu khảo sát bao gồm toàn bộ 25 xã trên địa bàn huyện, với sự lựa chọn phương pháp phân tích nhằm đảm bảo tính khách quan và toàn diện trong đánh giá tiến độ xây dựng nông thôn mới.
Kết quả nghiên cứu và thảo luận
Những phát hiện chính
Tiến độ xây dựng nông thôn mới còn chậm: Đến năm 2016, huyện Hữu Lũng mới có 2 xã đạt chuẩn nông thôn mới, chiếm khoảng 8% tổng số xã, thấp hơn nhiều so với mục tiêu 20% năm 2015 và 50% năm 2020. Chỉ có 6/19 tiêu chí đạt kế hoạch đề ra, trong đó tiêu chí Điện và Lao động có việc làm thường xuyên đạt 100%, còn lại nhiều tiêu chí như Môi trường, Hệ thống tổ chức chính trị, Trường học, Cơ sở vật chất văn hóa đạt dưới 50%.
Hạ tầng kinh tế - xã hội chưa đồng bộ: Tỷ lệ đường giao thông cứng hóa chỉ đạt 18,3% đối với đường trục xã, 16,67% đường trục thôn, và 9,6% đường ngõ xóm. Hệ thống thủy lợi mới cứng hóa 23,6% kênh mương, nhiều công trình xuống cấp. Tỷ lệ hộ sử dụng điện đạt 98,5%, tuy nhiên nhiều trạm biến áp và đường dây hạ thế đã xuống cấp.
Chuyển dịch cơ cấu kinh tế và lao động còn hạn chế: Thu nhập bình quân đầu người năm 2016 đạt 22,5 triệu đồng, tăng so với 15 triệu đồng năm 2013, nhưng phân bố không đồng đều, tập trung ở thị trấn và các xã lân cận. Tỷ lệ lao động qua đào tạo chỉ khoảng 35%, lao động trong nông nghiệp chiếm 92,14%, chưa đáp ứng yêu cầu chuyển dịch cơ cấu lao động.
Sự tham gia của người dân và chính quyền còn hạn chế: Một số xã có tư tưởng trông chờ, ỷ lại, chưa chủ động trong xây dựng kế hoạch và triển khai thực hiện. Ban chỉ đạo cấp xã hoạt động chưa hiệu quả, công tác tuyên truyền chưa phủ rộng đến toàn dân.
Thảo luận kết quả
Nguyên nhân chính của tiến độ chậm là do điều kiện kinh tế còn khó khăn, hạ tầng chưa đồng bộ, nguồn lực đầu tư hạn chế, đặc biệt là ở các xã vùng sâu, vùng xa với địa hình phức tạp. Việc chuyển dịch cơ cấu sản xuất và lao động còn chậm do trình độ lao động thấp, thiếu kỹ năng và hạn chế trong ứng dụng khoa học công nghệ.
So với các huyện lân cận như Lạng Giang (Bắc Giang) hay Chi Lăng (Lạng Sơn), huyện Hữu Lũng còn nhiều điểm yếu về huy động nguồn lực, tổ chức thực hiện và sự tham gia của cộng đồng. Ví dụ, huyện Lạng Giang đã huy động được hơn 80 tỷ đồng đầu tư xây dựng nông thôn mới, trong khi Hữu Lũng chưa có con số tương đương.
Dữ liệu có thể được trình bày qua biểu đồ tiến độ đạt các tiêu chí theo năm, bảng so sánh tỷ lệ xã đạt chuẩn giữa các huyện trong tỉnh, và biểu đồ cơ cấu thu nhập, lao động qua đào tạo để minh họa rõ nét các vấn đề tồn tại.
Kết quả nghiên cứu khẳng định cần có giải pháp đồng bộ, tăng cường vai trò lãnh đạo, huy động nguồn lực đa dạng và nâng cao nhận thức, kỹ năng cho người dân để đẩy nhanh tiến độ xây dựng nông thôn mới.
Đề xuất và khuyến nghị
Tăng cường công tác lãnh đạo, chỉ đạo quyết liệt: Các cấp chính quyền huyện và xã cần nâng cao trách nhiệm, kiện toàn Ban chỉ đạo xây dựng nông thôn mới, đảm bảo hoạt động hiệu quả, thường xuyên kiểm tra, giám sát tiến độ thực hiện. Mục tiêu hoàn thành 50% số xã đạt chuẩn vào năm 2020.
Đẩy mạnh huy động nguồn lực tài chính: Kết hợp ngân sách nhà nước với nguồn vốn xã hội hóa, huy động đóng góp của người dân và doanh nghiệp. Tập trung đầu tư ưu tiên cho hạ tầng giao thông, thủy lợi, điện và các công trình thiết yếu. Thời gian ưu tiên giai đoạn 2018-2020.
Nâng cao năng lực và nhận thức cho cán bộ, người dân: Tổ chức các lớp tập huấn, đào tạo kỹ năng quản lý, sản xuất, ứng dụng khoa học công nghệ cho cán bộ và người dân. Tăng cường tuyên truyền sâu rộng để người dân hiểu rõ vai trò chủ thể trong xây dựng nông thôn mới.
Phát triển sản xuất và chuyển dịch cơ cấu kinh tế: Hỗ trợ hình thành các vùng sản xuất hàng hóa tập trung, phát triển hợp tác xã, trang trại theo hướng bền vững, nâng cao giá trị sản phẩm. Khuyến khích ứng dụng công nghệ mới, tạo chuỗi giá trị sản phẩm đặc trưng địa phương.
Bảo vệ môi trường và phát huy văn hóa truyền thống: Tăng cường công tác quản lý môi trường, xây dựng cảnh quan nông thôn xanh, sạch, đẹp. Phát huy bản sắc văn hóa dân tộc, tổ chức các hoạt động văn hóa, thể thao nâng cao đời sống tinh thần.
Các giải pháp cần được triển khai đồng bộ, có kế hoạch cụ thể, phân công rõ ràng chủ thể thực hiện từ huyện đến xã, với sự phối hợp chặt chẽ giữa các ngành và cộng đồng dân cư.
Đối tượng nên tham khảo luận văn
Cán bộ quản lý nhà nước các cấp: Giúp hiểu rõ thực trạng, khó khăn và giải pháp xây dựng nông thôn mới, từ đó nâng cao hiệu quả chỉ đạo, điều hành chương trình tại địa phương.
Nhà nghiên cứu và học viên cao học, nghiên cứu sinh: Cung cấp cơ sở lý luận và thực tiễn về xây dựng nông thôn mới, làm tài liệu tham khảo cho các đề tài nghiên cứu liên quan đến phát triển nông thôn, chính sách công.
Các tổ chức phát triển và doanh nghiệp đầu tư vào nông nghiệp, nông thôn: Hiểu được bối cảnh, nhu cầu và tiềm năng phát triển nông thôn để xây dựng các dự án phù hợp, góp phần phát triển kinh tế địa phương.
Cộng đồng dân cư và các tổ chức xã hội tại nông thôn: Nâng cao nhận thức về vai trò chủ thể trong xây dựng nông thôn mới, từ đó tích cực tham gia, đóng góp và hưởng lợi từ chương trình.
Câu hỏi thường gặp
Tiến độ xây dựng nông thôn mới tại huyện Hữu Lũng hiện ra sao?
Đến năm 2016, huyện mới có 2 xã đạt chuẩn nông thôn mới, chiếm khoảng 8% tổng số xã, thấp hơn nhiều so với mục tiêu đề ra. Tiến độ còn chậm do nhiều khó khăn về hạ tầng và nguồn lực.Nguyên nhân chính khiến tiến độ xây dựng nông thôn mới chậm là gì?
Nguyên nhân gồm điều kiện kinh tế khó khăn, hạ tầng chưa đồng bộ, nguồn vốn hạn chế, trình độ lao động thấp, sự tham gia của người dân và hiệu quả quản lý còn hạn chế.Các tiêu chí nào đạt kết quả tốt nhất và kém nhất?
Tiêu chí Điện và Lao động có việc làm thường xuyên đạt trên 95%, trong khi tiêu chí Môi trường, Hệ thống tổ chức chính trị, Trường học và Cơ sở vật chất văn hóa đạt dưới 50%.Làm thế nào để huy động nguồn lực xây dựng nông thôn mới hiệu quả?
Cần kết hợp ngân sách nhà nước với xã hội hóa, huy động đóng góp của người dân, doanh nghiệp, đồng thời tăng cường quản lý, minh bạch và sử dụng hiệu quả nguồn vốn.Vai trò của người dân trong xây dựng nông thôn mới như thế nào?
Người dân là chủ thể quan trọng, cần nâng cao nhận thức, tích cực tham gia đóng góp công sức, tài chính và ý tưởng để xây dựng nông thôn mới bền vững.
Kết luận
- Huyện Hữu Lũng có nhiều tiềm năng phát triển nông thôn mới nhưng tiến độ thực hiện còn chậm, mới có 2 xã đạt chuẩn đến năm 2016.
- Hạ tầng kinh tế - xã hội chưa đồng bộ, chuyển dịch cơ cấu kinh tế và lao động còn hạn chế, sự tham gia của người dân và hiệu quả quản lý chưa cao.
- Nghiên cứu đã phân tích chi tiết 19 tiêu chí xây dựng nông thôn mới, chỉ ra những tồn tại và nguyên nhân khách quan, chủ quan.
- Đề xuất các giải pháp đồng bộ về lãnh đạo, huy động nguồn lực, nâng cao năng lực cán bộ và người dân, phát triển sản xuất và bảo vệ môi trường.
- Khuyến nghị triển khai các giải pháp trong giai đoạn 2018-2020 nhằm đạt mục tiêu 50% số xã đạt chuẩn nông thôn mới, góp phần phát triển bền vững huyện Hữu Lũng.
Luận văn là tài liệu tham khảo quan trọng cho các nhà quản lý, nghiên cứu và cộng đồng trong việc thúc đẩy xây dựng nông thôn mới hiệu quả. Đề nghị các cấp chính quyền và tổ chức liên quan tiếp tục phối hợp triển khai các giải pháp đề xuất để đạt được mục tiêu phát triển nông thôn bền vững.
