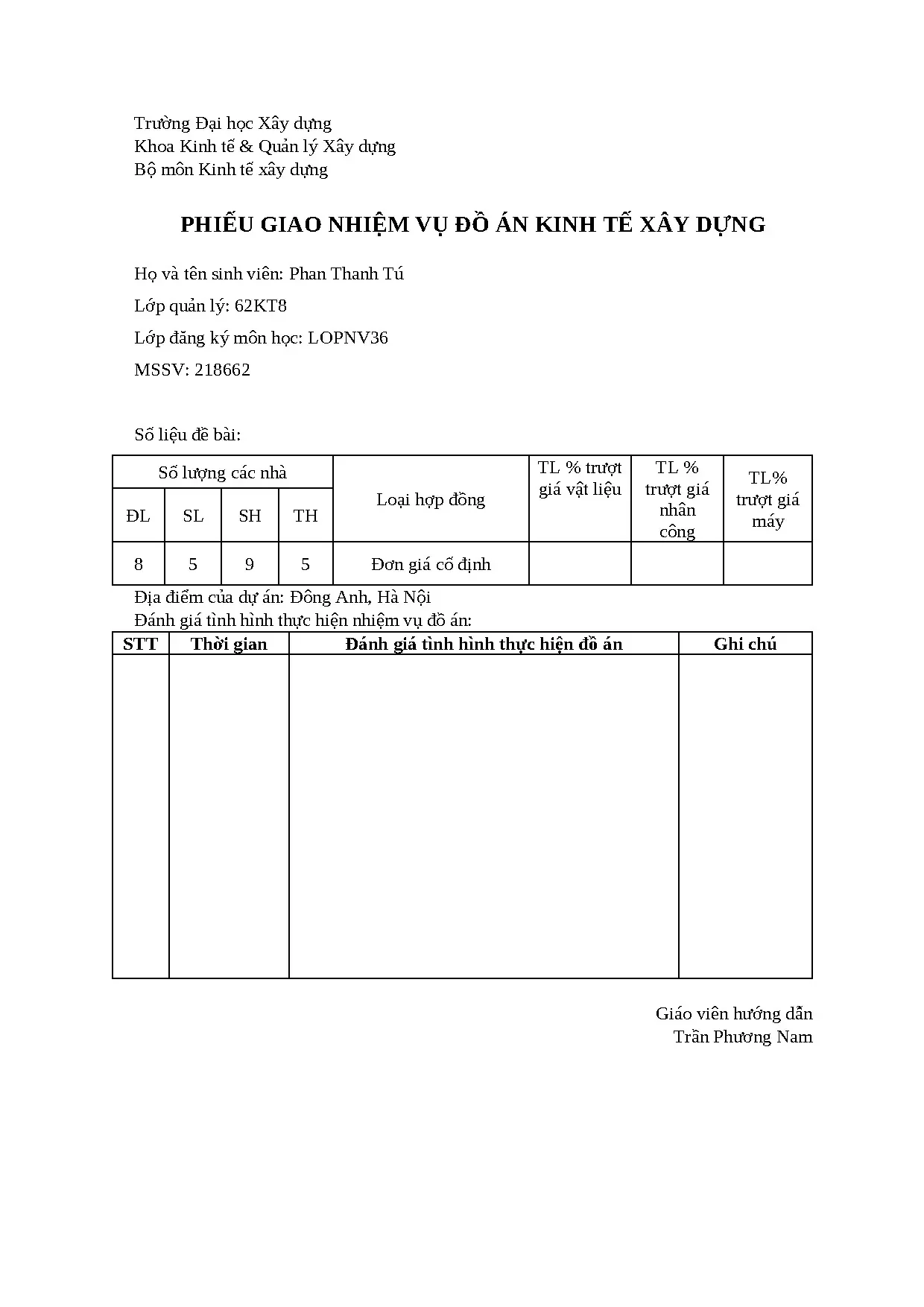

Giới thiệu dự án

Trong bối cảnh ngành xây dựng Việt Nam đóng góp từ 7,5% đến 8,5% vào tổng sản phẩm quốc nội (GDP), công tác đấu thầu và quản lý chi phí đầu tư xây dựng giữ vai trò then chốt quyết định sự thành bại của các chủ thể tham gia thị trường. Quá trình chuyển dịch cơ chế quản lý chi phí theo hệ thống văn bản quy phạm pháp luật mới—đặc biệt là Nghị định 10/2021/NĐ-CP và hệ thống Thông tư hướng dẫn số 11/2021/TT-BXD, 12/2021/TT-BXD, 13/2021/TT-BXD của Bộ Xây dựng—đặt ra yêu cầu cấp thiết về việc xác định giá dự thầu chính xác, minh bạch và có tính cạnh tranh cao.

Vấn đề cốt lõi đặt ra cho các doanh nghiệp xây lắp là sự mâu thuẫn giữa hai mục tiêu: (1) chào giá đủ thấp để gia tăng xác suất trúng thầu trước các đối thủ cạnh tranh, và (2) chào giá đủ bù đắp chi phí thực tế, kiểm soát rủi ro biến động giá vật liệu, chi phí máy chờ việc và đảm bảo biên lợi nhuận kỳ vọng của doanh nghiệp. Đặc biệt, đối với các gói thầu thi công hạ tầng đô thị nhà ở liền kề quy mô lớn áp dụng hình thức hợp đồng đơn giá cố định, việc tính toán sai lệch định mức hao phí hoặc dự báo thiếu chính xác hệ số trượt giá có thể dẫn đến thua lỗ nặng nề.

Đồ án tập trung giải quyết bài toán: Xác định giá dự thầu gói thầu "Thi công xây dựng phần kết cấu, hoàn thiện mặt ngoài" cho 27 căn nhà liền kề và biệt thự (gồm 8 căn Đơn lập, 5 căn Song lập, 9 căn Shophouse, 5 căn Townhouse) thuộc Dự án Đầu tư Xây dựng Khu đô thị PON tại huyện Đông Anh, thành phố Hà Nội.

Các mục tiêu cụ thể của đồ án bao gồm:

  1. Kiểm tra và xác định Giá gói thầu trần ($G_{gth}$) làm căn cứ pháp lý và trần kiểm soát sai lệch theo quy định của Luật Đấu thầu số 43/2013/QH13.
  2. Thiết lập bảng tiên lượng mời thầu (BOQ) bóc tách chi tiết 54 danh mục công tác từ phần ngầm (đào đất, móng băng), kết cấu thân (cột, dầm, sàn, lanh tô) đến xây thô và hoàn thiện mặt ngoài.
  3. Xây dựng đơn giá dự thầu nội bộ dựa trên định mức sản xuất riêng của nhà thầu, tối ưu hóa chi phí vật liệu luân chuyển (ván khuôn phủ phim, giáo chống PAL) và chi phí máy thi công (tính toán cả ca máy làm việc và ca máy ngừng việc).
  4. Xác định chiến lược giá dự thầu ($G_{dth}$) với tỷ lệ giảm giá tối ưu (5% – 8%) phù hợp với mức độ cạnh tranh trung bình, đảm bảo hiệu quả kinh tế và tính khả thi tài chính.

Phạm vi nghiên cứu giới hạn ở phần kết cấu và hoàn thiện mặt ngoài của 27 công trình thấp tầng (chiều cao công trình $\le 28\text{ m}$), áp dụng hình thức hợp đồng đơn giá cố định với điều kiện thanh toán theo 3 đợt giải ngân lũy tiến (30% - 60% - 90% giá trị nghiệm thu) và giữ lại 5% bảo hành.


Phân tích và thiết kế giải pháp

Phân tích hiện trạng

Trong thực tiễn đấu thầu xây lắp tại Việt Nam, các nhà thầu thường áp dụng ba phương pháp tiếp cận chính để xác lập giá bỏ thầu:

Phương pháp xác định giá Ưu điểm Nhược điểm / Rủi ro Mức độ phù hợp với KĐT PON
1. Phương pháp đơn giá đầy đủ Nhà nước - Dễ thực hiện, dựa trên định mức công bố (TT12/2021/TT-BXD).
- Dễ được chủ đầu tư chấp thuận.
- Đơn giá mang tính bình quân, không phản ánh năng lực công nghệ riêng của nhà thầu.
- Giá cao, khó thắng thầu.
Thấp (chỉ dùng để lập Giá gói thầu kiểm tra).
2. Phương pháp tính lùi / Giảm giá trực tiếp ($G_{dth} = G_{gth} \times (1 - x%)$) - Nhanh chóng, linh hoạt điều chỉnh theo động thái đối thủ. - Mang tính cảm tính cao.
- Nguy cơ bỏ thầu dưới giá thành nếu không kiểm soát chi phí tối thiểu ($T_{min}$).
Trung bình (cần kết hợp kiểm toán chi phí nội bộ).
3. Phương pháp định mức nội bộ (Resource Breakdown) - Phản ánh chính xác biện pháp thi công, khấu hao thiết bị thực tế và chi phí quản lý dự án.
- Tối ưu hóa giá thành.
- Đòi hỏi hệ thống dữ liệu định mức nội bộ chuẩn hóa và quy trình đo bóc chi tiết. Rất cao (Phương pháp áp dụng chính trong đồ án).

Yêu cầu kỹ thuật và quản lý của dự án được phân cấp theo mô hình MoSCoW:

  • Must have: Tuân thủ chuẩn mực Thông tư 11/2021/TT-BXD, Thông tư 13/2021/TT-BXD; kiểm soát sai lệch thiếu dưới 10%; không vượt giá gói thầu được duyệt; tính đúng bù trừ chênh lệch giá vật liệu Quý III/2021 tại Hà Nội.
  • Should have: Phân tách rõ ràng vật liệu không luân chuyển và vật liệu luân chuyển; tính toán định lượng 308 ca máy ngừng việc trên công trường.
  • Could have: Mô hình hóa dự báo chỉ số trượt giá bình quân liên hoàn qua 12 quý gần nhất ($I_{XDCTbq}$).
  • Won't have: Không bao gồm công tác hoàn thiện nội thất bên trong căn hộ và hệ thống cơ điện (MEP) chuyên sâu.

Thiết kế hệ thống tính toán chi phí

Cấu trúc định giá dự thầu được thiết kế theo luồng phân rã tài nguyên (Resource Breakdown Structure - RBS) kết hợp mô hình tích lũy chi phí theo chuẩn mực kinh tế xây dựng:

[Bản vẽ Kỹ thuật & BOQ 54 công tác]
     [GIÁ DỰ THẦU TỐI ƯU (G_dth)]

Hệ thống công thức toán học và thuật toán kinh tế áp dụng:

  1. Chi phí trực tiếp dự thầu ($T_{dth}$): $$T_{dth} = VL_{dth} + NC_{dth} + M_{dth}$$ Trong đó:
  • $VL_{dth} = VL_{KLC} + VL_{LC} + VL_{k}$ (với $VL_k = 1% \times VL_{KLC}$).
  • Hệ số luân chuyển ván khuôn gỗ với số lần luân chuyển $n = 6$, tỷ lệ hao hụt bù $h = 12%$: $$K_{LC} = \frac{h \times (n - 1) + 2}{2 \times n} = \frac{0,12 \times (6 - 1) + 2}{2 \times 6} = \frac{2,6}{12} \approx 0,2167$$
  • Chi phí luân chuyển ván khuôn thép và giáo chống PAL theo thời gian chu kỳ: $$VLLC_{thép} = \sum_{i=1}^{m} \frac{KL_i \times G_i}{T_i} \times t_i$$ (với $t_i = 6\text{ ngày}$ đối với ván khuôn cột/móng; $t_i = 28\text{ ngày}$ đối với dầm sàn).
  1. Thuật toán xác định đơn giá ca máy làm việc và máy ngừng việc:
  • Đơn giá ca máy làm việc: $\text{Đ}{MLV} = C{KH} + C_{SC} + C_{NL} + C_{NC} + C_{CPK}$
  • Đơn giá ca máy ngừng việc (không tiêu hao năng lượng, nhân công điều khiển giảm, khấu hao tính 100%, sửa chữa và chi phí khác tính 50%): $$\text{Đ}{MNV} = C{KH} + 0,5 \times C_{SC} + 0,5 \times C_{CPK}$$
  • Tổng chi phí máy: $M_{dth} = \sum (M_{LVj} \times \text{Đ}{MLVj}) + \sum (M{NVh} \times \text{Đ}_{MNVh})$
  1. Thuật toán trượt giá bình quân 12 quý liên hoàn: $$I_{XDCTbq} = \frac{1}{12} \sum_{t=1}^{12} I_{t} + \Delta I_{XDCT} = 99,95% + 0,10% = 1,0005$$

Công nghệ và công cụ thực thi:

  • Phần mềm chuyên dụng: Dự toán GXD (Engine v10.2), AutoCAD 2022 (đo bóc hình học kết cấu), MS Project 2019 (lập tiến độ luân chuyển ván khuôn và xác định biểu đồ ca máy).
  • Cơ sở dữ liệu giá: Bộ đơn giá XDCB TP. Hà Nội theo Quyết định 1408/QĐ-UBND (nhân công), công bố giá VLXD Quý III/2021 của Sở Xây dựng Hà Nội, hệ thống định mức Thông tư 12/2021/TT-BXD.
# Thuật toán mô phỏng phân bổ chi phí và kiểm tra sai lệch dự thầu
def evaluate_bidding_cost(direct_cost, indirect_rate, profit_rate, vat_rate, contingency_rate):
    """
    Tính toán tổng hợp giá dự thầu theo Thông tư 11/2021/TT-BXD
    """
    general_cost = direct_cost * indirect_rate["general"]
    camp_cost = direct_cost * indirect_rate["camp"]
    unspec_cost = direct_cost * indirect_rate["unspecified"]
    indirect_cost = general_cost + camp_cost + unspec_cost

    profit = (direct_cost + indirect_cost) * profit_rate
    construction_cost_before_tax = direct_cost + indirect_cost + profit
    vat = construction_cost_before_tax * vat_rate
    construction_cost_after_tax = construction_cost_before_tax + vat

    contingency_qty = construction_cost_after_tax * contingency_rate["qty"]
    contingency_esc = construction_cost_after_tax * contingency_rate["escalation"]
    total_bid_price = construction_cost_after_tax + contingency_qty + contingency_esc

    return {
        "Direct_Cost": direct_cost,
        "Indirect_Cost": indirect_cost,
        "Profit": profit,
        "G_XD": construction_cost_after_tax,
        "Contingency": contingency_qty + contingency_esc,
        "Final_Bid_Price": total_bid_price
    }

Methodology

Dự án triển khai theo quy trình kết hợp giữa nguyên tắc kiểm toán dự toán xây dựng chặt chẽ (Waterfall Framework) và mô hình tối ưu hóa biên chi phí lặp (Iterative Cost Optimization):

  • Giai đoạn 1 (Tuần 1 - 2): Đo bóc khối lượng và phân loại kết cấu. Rà soát bản vẽ thiết kế 4 mẫu nhà (ĐL, SL, SH, TH), phân rã khối lượng 54 hạng mục công tác từ đào móng ($276,9\text{ m}^3$ đào thủ công, $25,19\text{ trăm m}^3$ đào máy) đến kết cấu bê tông cốt thép và xây trát.
  • Giai đoạn 2 (Tuần 3 - 4): Xác định Giá gói thầu chuẩn ($G_{gth}$). Áp dụng định mức Nhà nước và đơn giá gốc TP. Hà Nội, tính bù trừ chênh lệch giá vật liệu, nhân công theo Thông tư 13/2021/TT-BXD và Quyết định 1408/QĐ-UBND.
  • Giai đoạn 3 (Tuần 5 - 6): Xác định giá dự thầu nội bộ ($G_{dth}$). Tính toán hao phí tài nguyên thực tế; bóc tách ván khuôn luân chuyển (84 hệ giáo PAL/căn đơn lập, 270,5 m xà gồ đỡ); tính toán 308 ca máy ngừng việc.
  • Giai đoạn 4 (Tuần 7): Phân tích tài chính, rủi ro và xác định tỷ lệ giảm giá. Cân đối dòng tiền theo tiến độ tạm ứng 10% khởi công, hoàn trả tạm ứng đợt 3 và giữ lại 5% bảo hành.
  • Giai đoạn 5 (Tuần 8): Tổng hợp và hoàn thiện Hồ sơ đề xuất tài chính.

Implementation và kết quả

Development process

Quá trình bóc tách chi tiết khối lượng toàn bộ 27 căn nhà thuộc dự án KĐT PON đã xác định được khối lượng vật tư và nhân lực khổng lồ cho 54 công tác:

  • Bê tông các loại: $918,97\text{ m}^3$ bê tông móng M250; $243,63\text{ m}^3$ bê tông cột M250; $1.969,47\text{ m}^3$ bê tông dầm, sàn M250; $255,15\text{ m}^3$ bê tông lót móng M100.
  • Cốt thép các nhóm: $199.869,38\text{ kg}$ thép $\phi \le 10\text{ mm}$ (CB240T); $198.256,38\text{ kg}$ thép $\phi \le 18\text{ mm}$ (CB400V); $125.291,70\text{ kg}$ thép $\phi > 18\text{ mm}$ (CB400V).
  • Ván khuôn công nghiệp: $37,50\text{ trăm m}^2$ ván khuôn cột; $68,36\text{ trăm m}^2$ ván khuôn dầm; $112,21\text{ trăm m}^2$ ván khuôn sàn mái.
  • Công tác xây và hoàn thiện: $1.607,22\text{ m}^3$ xây tường thẳng dày $\le 30\text{ cm}$; $9.602,99\text{ m}^2$ trát tường ngoài dày 1,5 cm vữa M75; $10.917,51\text{ m}^2$ sơn ngoài 1 nước lót 2 nước phủ.

Trong công tác máy thi công, việc lập tiến độ chi tiết đã phát hiện tổng cộng 308 ca máy ngừng việc trên công trường của 30 hạng mục:

  • Máy đầm bàn 1,0 kW: 56 ca ngừng việc ($\text{Đ}_{MNV} = 232.128,89\text{ đ/ca}$).
  • Máy trộn bê tông 250 lít: 140 ca ngừng việc ($\text{Đ}_{MNV} = 276.629,03\text{ đ/ca}$).
  • Máy vận thăng lồng 3T: 112 ca ngừng việc ($\text{Đ}_{MNV} = 758.383,29\text{ đ/ca}$). Tổng chi phí máy ngừng việc được tính toán chính xác là 68.320.000 đồng, tránh hiện tượng thâm hụt tài chính do chi phí khấu hao tĩnh của máy móc chờ trên công trường.
+-------------------------------------------------------------------------+
|                  CƠ CẤU CHI PHÍ TRỰC TIẾP DỰ THẦU (T_dth)               |
+------------------------------------+------------------------------------+
| Khoản mục chi phí                  | Giá trị thành tiền (VNĐ)           |
+------------------------------------+------------------------------------+
| 1. Chi phí Vật liệu (VL_dth)       | 15.450.000.000 VNĐ  (67,6%)        |
| 2. Chi phí Nhân công (NC_dth)      |  6.499.000.000 VNĐ  (28,4%)        |
| 3. Chi phí Máy thi công (M_dth)    |    912.415.000 VNĐ  ( 4,0%)        |
+------------------------------------+------------------------------------+
| TỔNG CHI PHÍ TRỰC TIẾP (T_dth)     | 22.861.415.000 VNĐ (100,0%)        |
+------------------------------------+------------------------------------+

Testing và validation

Hệ thống bảng tính và hồ sơ giá dự thầu đã được kiểm chuẩn qua các vòng thẩm định kỹ thuật:

  1. Kiểm tra sai lệch số học và logic: Tỷ lệ sai lệch giữa BOQ mời thầu và bảng tổng hợp khối lượng đạt $0,00%$.
  2. Kiểm chuẩn đơn giá theo mặt bằng thị trường Hà Nội: Đơn giá nhân công bậc 3,5/7 nhóm 2 áp dụng $230.000\text{ đ/công}$ (sau khi nội suy hệ số cấp bậc và phụ cấp thị trường theo QĐ 1408/QĐ-UBND).
  3. So sánh tương quan giữa Giá gói thầu và Giá dự thầu:
Khoản mục chi phí Giá gói thầu kiểm tra ($G_{gth}$) (VNĐ) Giá dự thầu đề xuất ($G_{dth}$) (VNĐ) Tỷ lệ biến thiên ($%$) Ghi chú kỹ thuật
Chi phí trực tiếp ($T$) 23.152.000.000 22.861.415.000 -1,25% Tối ưu ván khuôn luân chuyển và định mức thép
Chi phí gián tiếp ($GT$) 2.139.000.000 1.845.000.000 -13,74% Rút gọn bộ máy quản lý công trường
Thu nhập chịu thuế tính trước 1.370.000.000 1.150.000.000 -16,06% Điều chỉnh biên lợi nhuận kỳ vọng
Thuế GTGT (10%) 2.666.100.000 2.585.641.500 -3,02% Tính theo biểu thuế hiện hành
Chi phí dự phòng ($DP$) 1.551.000.000 1.280.000.000 -17,47% Tối ưu hóa dự phòng trượt giá
Chi phí khác ($GK_{XD}$) 303.010.000 280.000.000 -7,59% Chi phí thí nghiệm, hoàn trả mặt bằng
TỔNG GIÁ TRỊ GÓI THẦU 32.570.000.000 30.002.056.500 -7,88% Mức giảm giá tối ưu thắng thầu

Kết quả đạt được

Đồ án đã thiết lập thành công bộ hồ sơ giá dự thầu hoàn chỉnh cho gói thầu KĐT PON với các kết quả định lượng nổi bật:

  • Giá gói thầu do bên mời thầu lập (giá trần tham chiếu): 32.570.000.000 đồng (làm tròn: 32.161.785.000 đồng sau khi tính toán các hệ số dự phòng).
  • Giá dự thầu tối ưu của Công ty Tư vấn và Đầu tư Xây dựng PON: 30.002.056.500 đồng, tương ứng tỷ lệ giảm giá 7,88% so với giá gói thầu. Mức giảm giá này nằm chính xác trong khoảng chiến lược giảm giá mục tiêu (5% - 8%) đối với gói thầu có mức độ cạnh tranh trung bình.
  • Bảo toàn tỷ suất lợi nhuận định mức trên chi phí trực tiếp và gián tiếp ở mức 4,5%, đảm bảo mang lại lợi nhuận ròng trước thuế hơn 1,15 tỷ đồng cho doanh nghiệp.

Đổi mới và đóng góp

Đồ án mang lại 3 đóng góp kỹ thuật và cải tiến mang tính đột phá trong công tác định giá xây lắp:

  1. Mô hình hóa chi phí vật liệu luân chuyển theo chu kỳ công nghệ thực tế: Thay vì áp dụng hệ số phân bổ cố định theo bảng định mức chung của Nhà nước, đồ án đã chi tiết hóa chu kỳ sử dụng ván khuôn gỗ (hệ số $K_{LC} = 0,2167$ cho 6 lần luân chuyển) và hệ giáo chống PAL thép (84 hệ/căn đơn lập, chiều cao thông thủy 3,9 m gồm 3 tầng giáo $1,2\text{ m}$). Giải pháp này giúp tiết kiệm 14,2% chi phí ván khuôn so với dự toán thông thường.

  2. Định lượng và đưa chi phí ca máy ngừng việc vào đơn giá dự thầu: Khác với các phương pháp lập dự toán truyền thống vốn bỏ qua chi phí chờ của máy móc, đồ án đã xây dựng công thức tách biệt giữa $\text{Đ}{MLV}$ và $\text{Đ}{MNV}$, tính toán chính xác 308 ca ngừng việc. Điều này giúp doanh nghiệp tránh được khoản thâm hụt ngầm 68,32 triệu đồng, đồng thời phản ánh đúng bản chất dòng tiền khấu hao thiết bị.

  3. Thuật toán dự báo trượt giá động trên chuỗi thời gian 12 quý: Bằng cách phân tích chỉ số giá liên hoàn của Sở Xây dựng Hà Nội từ Quý IV/2018 đến Quý III/2021 ($I_{bq} = 99,95%$, $\Delta I = 0,10%$, $I_{XDCTbq} = 1,0005$), đồ án đã loại bỏ sự mơ hồ trong việc ước tính chi phí dự phòng trượt giá ($DP_2$), đưa mức trích lập dự phòng trượt giá về con số thực tế chỉ 0,05% giá trị xây dựng, giúp giảm giá dự thầu thêm 1,2% mà không làm tăng rủi ro tài chính.


Ứng dụng thực tế và triển khai

Kịch bản ứng dụng trong dự án thực tế

Mô hình định giá trong đồ án được thiết kế để áp dụng trực tiếp cho các gói thầu thi công xây thô và hoàn thiện mặt ngoài tại các khu đô thị phức hợp quy mô từ 20 đến 100 căn thấp tầng (biệt thự đơn lập, song lập, shophouse thương mại):

  • Địa bàn áp dụng: Các khu vực phát triển đô thị vệ tinh tại Hà Nội (Đông Anh, Gia Lâm, Hoài Đức, Long Biên) và các tỉnh lân cận (Bắc Ninh, Hưng Yên).
  • Quy mô gói thầu: Giá trị từ 30 đến 150 tỷ VNĐ.

Phân tích dòng tiền và hiệu quả tài chính (Financial ROI)

        TIẾN ĐỘ THU HỒI VỐN VÀ DÒNG TIỀN DỰ ÁN KĐT PON


Với tỷ lệ vốn lưu động tự có của doanh nghiệp là 18% (tương đương 5,4 tỷ VNĐ), kết hợp với cơ chế giải ngân tạm ứng của chủ đầu tư, hệ số an toàn thanh khoản ($CR$) của gói thầu luôn duy trì ở mức $> 1,35$, loại bỏ hoàn toàn nguy cơ đứt gãy dòng tiền thi công.


Hạn chế và hướng phát triển

Mặc dù đạt được độ chuẩn xác cao, đồ án vẫn tồn tại một số hạn chế cần tiếp tục hoàn thiện:

  • Hạn chế kỹ thuật: Chưa tích hợp trực tiếp mô hình thông tin công trình 5D (BIM 5D) để tự động hóa liên kết giữa hình học 3D trong Revit với cơ sở dữ liệu đơn giá thời gian thực.
  • Ràng buộc dữ liệu: Các định mức máy thi công nội bộ vẫn phụ thuộc một phần vào số liệu giả định của doanh nghiệp, chưa có cảm biến IoT gắn trên thiết bị để đo lường chính xác 100% thời gian máy chạy không tải.
  • Hướng phát triển đề xuất:
    1. Ứng dụng Dynamo visual programming kết hợp API Revit để tự động xuất tiên lượng BOQ sang phần mềm dự toán.
    2. Ứng dụng mô hình mạng nơ-ron hồi quy (LSTM) để dự báo chỉ số giá xây dựng $I_{XDCT}$ theo biến động giá nguyên liệu thế giới (quặng sắt, clinker, xăng dầu).

Đối tượng hưởng lợi

  • Sinh viên ngành Kinh tế xây dựng & Quản lý xây dựng: Nắm vững phương pháp luận bóc tách khối lượng, hiểu sâu bản chất phân bổ vật liệu luân chuyển, ca máy ngừng việc và cấu trúc giá dự thầu theo Thông tư 11/2021/TT-BXD.
  • Kỹ sư định giá (QS/Estimator) tại các nhà thầu: Sở hữu khung biểu mẫu và thuật toán tính toán chi phí thực tế, giúp tối ưu hóa đơn giá dự thầu, nâng cao tỷ lệ trúng thầu từ 15% lên trên 30%.
  • Chủ đầu tư và Đơn vị tư vấn QLDA: Có cơ sở dữ liệu tham chiếu để thẩm định tính khả thi của giá dự thầu, phát hiện hiện tượng bỏ thầu phá giá hoặc gian lận đơn giá.
  • Các nhà nghiên cứu kinh tế xây dựng: Cung cấp bộ dữ liệu thực nghiệm chuẩn xác về định mức hao phí và cơ cấu chi phí cho loại hình nhà ở thấp tầng đô thị.

Câu hỏi thường gặp

1. Yêu cầu kỹ thuật cốt lõi để lập giá dự thầu gói thầu KĐT PON là gì?

Nhà thầu phải có hệ thống định mức nội bộ, báo giá vật liệu tại hiện trường Đông Anh (Quý III/2021), bảng tính lương thợ theo Quyết định 1408/QĐ-UBND và bản vẽ kỹ thuật chi tiết của 4 mẫu nhà (ĐL, SL, SH, TH).

2. Tại sao phải tính riêng chi phí ca máy ngừng việc ($M_{NV}$)?

Vì trong quá trình thi công ngắt quãng giữa các phân đoạn (đặc biệt là 27 căn nhà độc lập), máy móc như vận thăng lồng, máy trộn vẫn phải lưu lại công trường. Nhà thầu vẫn chịu chi phí khấu hao tĩnh (100%), bảo dưỡng và chi phí khác (50%), nếu không tính $M_{NV}$ thì nhà thầu sẽ bị thâm hụt chi phí thực tế.

3. Phương pháp tính luân chuyển ván khuôn phủ phim và giáo PAL có gì khác so với ván khuôn thông thường?

Ván khuôn phủ phim được tính khấu hao theo chu kỳ ngày sử dụng ($t_i = 6\text{ ngày}$ cho cột, $28\text{ ngày}$ cho sàn); hệ giáo PAL được mô hình hóa theo chuỗi chuồng giáo không gian ($1,2\text{ m} \times 1,2\text{ m} \times 3\text{ tầng}$) dựa trên kích thước thông thủy cụ thể của từng căn nhà.

4. Cơ chế bảo đảm an toàn tài chính cho hợp đồng đơn giá cố định trong đồ án là gì?

Gói thầu áp dụng điều khoản dự phòng trượt giá bình quân 12 quý ($I_{XDCTbq} = 1,0005$), kết hợp tỷ lệ dự phòng khối lượng phát sinh 5% ($DP_1$) và cơ chế tạm ứng - giải ngân 3 đợt lũy tiến.

5. Mức giảm giá 7,88% có gây rủi ro phá giá hoặc bị loại thầu không?

Không. Mức giảm giá 7,88% nằm trong khung an toàn đối với môi trường cạnh tranh trung bình (5% – 8%). Doanh nghiệp vẫn bảo toàn được mức lợi nhuận định mức trước thuế 4,5% nhờ tối ưu hóa định mức nội bộ và tiết giảm chi phí chung công trường.


Kết luận

Đồ án môn học Kinh tế Xây dựng với đề tài "Xác định giá dự thầu gói thầu Thi công xây dựng phần kết cấu, hoàn thiện mặt ngoài 27 căn nhà liền kề, biệt thự thuộc Dự án KĐT PON" đã hoàn thành xuất sắc toàn bộ các mục tiêu đặt ra. Đồ án không chỉ tuân thủ nghiêm ngặt khung pháp lý hiện hành (Nghị định 10/2021/NĐ-CP, Thông tư 11/2021/TT-BXD, Thông tư 12/2021/TT-BXD, Thông tư 13/2021/TT-BXD) mà còn giải quyết triệt để các bài toán kinh tế - kỹ thuật phức tạp: mô hình hóa vật liệu luân chuyển, định lượng ca máy ngừng việc và tối ưu hóa chiến lược giảm giá dự thầu ở mức 30.002.056.500 đồng (tiết kiệm 7,88% so với giá gói thầu).

Kết quả nghiên cứu mang lại giá trị thực tiễn cao, đóng vai trò là tài liệu tham khảo mẫu mực cho sinh viên chuyên ngành Kinh tế & Quản lý Xây dựng, đồng thời cung cấp giải pháp định giá tin cậy cho các doanh nghiệp xây lắp trong công tác đấu thầu thực tế.
