Tổng quan nghiên cứu

Thành phố Thái Nguyên — trung tâm kinh tế, chính trị của tỉnh Thái Nguyên — đang trải qua giai đoạn phát triển mạnh mẽ với tốc độ tăng trưởng kinh tế duy trì ở mức 16–17% trong giai đoạn 2017–2019. Nguồn vốn ngân sách nhà nước (NSNN) đóng vai trò đòn bẩy then chốt: riêng năm 2018, tổng thu ngân sách trên địa bàn đạt 3.008 tỷ đồng, bằng 121,58% so với kế hoạch tỉnh giao.

Tuy nhiên, thực tiễn quản lý đầu tư xây dựng cơ bản (XDCB) bằng nguồn vốn NSNN tại đây còn bộc lộ nhiều hạn chế cần giải quyết: tỷ lệ hồ sơ khả thi chưa đạt yêu cầu, tình trạng chậm tiến độ và tăng vốn đầu tư vẫn phổ biến. Năm 2019, có đến 29 dự án phải điều chỉnh tăng vốn với tổng số tiền lên tới 28,6 tỷ đồng — một con số phản ánh bất cập trong khâu lập và thẩm định dự án.

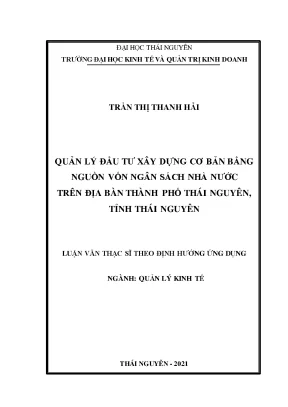

Trước bối cảnh đó, luận văn thạc sĩ của tác giả Trần Thị Thanh Hải, được bảo vệ tại Trường Đại học Kinh tế và Quản trị Kinh doanh — Đại học Thái Nguyên (2021), tập trung phân tích toàn diện thực trạng quản lý đầu tư XDCB bằng nguồn vốn NSNN trên địa bàn thành phố Thái Nguyên giai đoạn 2017–2019. Mục tiêu bao quát là nâng cao chất lượng công trình, đảm bảo nguồn vốn sử dụng đúng mục tiêu và giảm thiểu thất thoát lãng phí. Phạm vi nghiên cứu không gian là toàn địa bàn thành phố; số liệu thứ cấp thu thập từ 2017 đến 2019, số liệu sơ cấp được khảo sát từ tháng 4 đến tháng 5 năm 2020.

Kết quả nghiên cứu không chỉ có giá trị thực tiễn cho các cơ quan quản lý địa phương như Phòng Xây dựng cơ sở hạ tầng, Phòng Tài chính kế hoạch mà còn là tài liệu tham khảo học thuật có hệ thống cho các nhà nghiên cứu chuyên ngành Quản lý kinh tế.


Cơ sở lý thuyết và phương pháp nghiên cứu

Khung lý thuyết áp dụng

Luận văn xây dựng khung lý luận dựa trên hai nền tảng lý thuyết chính.

Lý thuyết đầu tư phát triển được kế thừa từ quan điểm của Sharpe và Alexander (1999): đầu tư là sự hy sinh giá trị chắc chắn ở hiện tại để đạt được giá trị lớn hơn trong tương lai. Trong bối cảnh XDCB, điều này được cụ thể hóa thành quá trình bỏ vốn tạo ra tài sản cố định phục vụ phát triển kinh tế — xã hội. Từ Quang Phương (2012) và Nguyễn Phương Liên (2014) đã bổ sung và làm rõ khái niệm đầu tư cơ bản trong nền kinh tế quốc dân, nhấn mạnh vai trò tạo cơ sở vật chất kỹ thuật và kích thích tăng trưởng.

Lý thuyết quản lý nhà nước về đầu tư xây dựng được xây dựng dựa trên khái niệm của Nghiêm Văn Dĩnh (2001): quản lý đầu tư xây dựng là sự tác động có tổ chức bằng quyền lực nhà nước vào toàn bộ quá trình từ xác định dự án đến khai thác sử dụng, nhằm đảm bảo hướng ý chí và hành động của các chủ thể kinh tế vào mục tiêu chung. Luận văn tổng hợp 5 khái niệm và thuật ngữ chuyên ngành cốt lõi: đầu tư XDCB, nguồn vốn NSNN, quản lý theo giai đoạn, thanh tra — giám sát và quyết toán vốn đầu tư.

Mô hình quản lý theo giai đoạn gồm ba nhóm: (1) Giai đoạn chuẩn bị đầu tư; (2) Giai đoạn thực hiện đầu tư; (3) Giai đoạn sau đầu tư — kết hợp với cơ chế thanh tra, kiểm tra xuyên suốt, tạo thành khung phân tích nhất quán cho toàn bộ nghiên cứu.

Phương pháp nghiên cứu

Nguồn dữ liệu thứ cấp được thu thập từ báo cáo của Ban quản lý dự án XDCSHT, Phòng Quản lý đô thị, Phòng Kinh tế, Phòng Tài chính và Kho bạc Nhà nước tỉnh Thái Nguyên — bao quát toàn bộ chu trình quản lý vốn đầu tư giai đoạn 2017–2019.

Dữ liệu sơ cấp được thu thập qua điều tra khảo sát với tổng quy mô mẫu 315 đơn vị, bao gồm ba nhóm đối tượng: 77 cán bộ quản lý (điều tra tổng thể), 87 đơn vị tiếp nhận công trình (điều tra tổng thể) và 151 chủ đầu tư được chọn mẫu theo công thức Slovin với sai số e = 0,05, đảm bảo ý nghĩa thống kê. Phương pháp chọn mẫu Slovin được lựa chọn vì tổng thể chủ đầu tư là 242 đơn vị — quy mô vừa, có thể xác định chính xác, cho phép suy rộng kết quả với độ tin cậy cao.

Công cụ đo lường chính là thang đo Likert 5 mức độ (1: Rất không đồng ý → 5: Rất đồng ý), với giá trị khoảng cách 0,8 điểm/mức. Điểm trung bình được tính theo công thức có trọng số, đảm bảo tính khách quan trong đánh giá ý kiến chuyên gia. Phương pháp thống kê mô tảphương pháp so sánh được sử dụng song song để xác định xu hướng biến động và so sánh tiến độ thực hiện theo thời gian.


Kết quả nghiên cứu và thảo luận

Những phát hiện chính

Phát hiện 1 — Tiến độ bàn giao dự án cải thiện nhưng còn chậm. Tỷ lệ dự án bàn giao đúng hạn tăng dần qua các năm: 68% (2017), 70% (2018) và 72% (2019). Mặc dù chiều hướng tích cực, con số 72% đồng nghĩa với việc hơn 1/4 số dự án vẫn chậm tiến độ — gây lãng phí nguồn lực và ảnh hưởng trực tiếp đến chất lượng cơ sở hạ tầng phục vụ người dân.

Phát hiện 2 — Tỷ lệ hồ sơ khả thi sụt giảm đáng lo ngại. Ngược chiều với tiến độ bàn giao, tỷ lệ hồ sơ dự án đạt tính khả thi lại giảm từ 69% (2018) xuống còn 67% (2019). Điều này phản ánh chất lượng công tác lập, thẩm định và phê duyệt dự án chưa được kiểm soát chặt, dẫn đến rủi ro điều chỉnh thiết kế và phát sinh chi phí trong giai đoạn thi công.

Phát hiện 3 — Tình trạng tăng vốn đầu tư vẫn phổ biến. Năm 2019 ghi nhận 29 dự án phải điều chỉnh tăng vốn với tổng số tiền 28,6 tỷ đồng. Đây là hệ quả trực tiếp của hồ sơ dự toán thiếu chính xác và công tác quản lý thi công chưa chặt chẽ. Biểu đồ cột so sánh số dự án và tổng vốn tăng thêm theo từng năm sẽ cho thấy rõ mức độ nghiêm trọng và xu hướng của vấn đề này.

Phát hiện 4 — Chi phí đền bù giải phóng mặt bằng biến động lớn. Số tiền đền bù giải phóng mặt bằng dao động không đều: 1.101 tỷ đồng (2017), tăng vọt lên 1.643 tỷ đồng (2018) rồi giảm xuống còn 1.353 tỷ đồng (2019). Biến động này phản ánh sự chưa đồng thuận của người dân và thiếu nhất quán trong chính sách đền bù, gây ra sự chênh lệch giữa giá thị trường và giá bồi thường của nhà nước. Công suất vận hành các công trình sau bàn giao đạt 70% năm 2017 và tăng lên 73% năm 2019, cho thấy chất lượng đầu ra từng bước được cải thiện.

Thảo luận kết quả

Nguyên nhân chính của các hạn chế trên xuất phát từ cả yếu tố khách quan lẫn chủ quan. Về khách quan, hệ thống pháp luật về quản lý đầu tư XDCB vừa thiếu đồng bộ vừa có sự chồng chéo giữa các văn bản hướng dẫn, khiến chủ đầu tư và cơ quan quản lý lúng túng trong áp dụng. Về chủ quan, trình độ cán bộ quản lý chưa đồng đều: một số chủ đầu tư thiếu kinh nghiệm kỹ thuật buộc phải thuê tư vấn giám sát ngoài nhưng chi phí kiểm soát lại không được tính đầy đủ vào dự toán ban đầu.

So sánh với kinh nghiệm thành phố Bắc Giang — nơi tỷ lệ giải ngân đạt trên 80% và tỷ lệ dự án hoàn thành đúng tiến độ trên 85% trong năm 2019 với tổng vốn XDCB 874 tỷ đồng — cho thấy Thái Nguyên còn khoảng cách đáng kể cần thu hẹp. Bắc Giang thực hiện được điều này nhờ UBND thành phố thường xuyên tháo gỡ khó khăn cho chủ đầu tư và tăng cường kiểm tra, xử lý nghiêm: năm 2019 xử lý kinh tế 69,8 tỷ đồng và phạt 243 triệu đồng đối với 14 công trình vi phạm.

Kết quả nghiên cứu có thể được minh họa hiệu quả qua bảng so sánh 3 năm (2017–2019) với các chỉ tiêu tiến độ, tỷ lệ hồ sơ khả thi và mức tăng vốn đầu tư; kết hợp biểu đồ đường thể hiện xu hướng tổng thu ngân sách nhằm làm nổi bật áp lực cân đối vốn.


Đề xuất và khuyến nghị

Trên cơ sở phân tích thực trạng, luận văn đề xuất 6 nhóm giải pháp trọng tâm:

1. Hoàn thiện công tác thẩm định và phê duyệt dự án. UBND thành phố cần ban hành quy trình nội bộ chuẩn hóa về thẩm định tính khả thi, với mục tiêu nâng tỷ lệ hồ sơ đạt yêu cầu lên tối thiểu 80% trước năm 2025. Các chủ đầu tư thiếu năng lực kỹ thuật bắt buộc thuê đơn vị tư vấn độc lập; chi phí tư vấn cần được tính đầy đủ ngay từ giai đoạn lập dự toán.

2. Tăng cường quản lý thi công và giám sát tiến độ. Ban quản lý dự án XDCSHT cần triển khai hệ thống giám sát tiến độ theo tuần, kết hợp cảnh báo sớm khi dự án có nguy cơ chậm tiến độ trên 15 ngày. Mục tiêu đưa tỷ lệ dự án bàn giao đúng hạn đạt 85% vào năm 2025, tương đương chuẩn của thành phố Bắc Giang hiện tại.

3. Hoàn thiện thanh toán và quyết toán vốn đầu tư. Phòng Tài chính phối hợp Kho bạc Nhà nước tỉnh xây dựng quy trình thanh toán điện tử, rút ngắn thời gian kiểm soát chi xuống dưới 5 ngày làm việc từ khi nhận đủ hồ sơ. Thực hiện quyết toán đúng hạn theo quy định: chậm nhất 3 tháng với dự án nhóm C và 6 tháng với dự án nhóm B.

4. Đổi mới chính sách đền bù giải phóng mặt bằng. UBND thành phố cần xây dựng khung giá đền bù sát với giá thị trường, công khai minh bạch để đạt tỷ lệ đồng thuận của người dân trên 90% trước khi khởi công bất kỳ dự án nào từ năm 2023 trở đi. Giao Hội đồng bồi thường cấp phường vào cuộc ngay từ giai đoạn chuẩn bị đầu tư.

5. Tăng cường thanh tra và kiểm tra. Nâng tần suất kiểm tra định kỳ lên ít nhất 2 lần/dự án trong quá trình thi công; xử lý kinh tế nghiêm túc đối với mọi vi phạm phát hiện sau thanh tra. Tham chiếu kinh nghiệm thành phố Tuyên Quang năm 2019: thanh tra 12 công trình, phát hiện 8 vi phạm và xử lý 29 tỷ đồng, khẳng định hiệu quả của cơ chế giám sát chặt chẽ.

6. Tăng cường phối hợp liên cơ quan. Thiết lập cơ chế họp liên ngành hàng tháng giữa Ban quản lý dự án XDCSHT, Phòng Tài chính, Phòng Kinh tế và Kho bạc Nhà nước để giải quyết vướng mắc phát sinh không để tồn đọng quá 10 ngày làm việc, góp phần giảm thời gian chờ đợi hành chính trong toàn chu trình đầu tư.


Đối tượng nên tham khảo luận văn

Cán bộ quản lý nhà nước cấp thành phố và tỉnh là nhóm thụ hưởng trực tiếp nhất. Công chức thuộc Ban quản lý dự án XDCSHT, Phòng Tài chính kế hoạch, Phòng Quản lý đô thị và Kho bạc Nhà nước có thể áp dụng ngay hệ thống chỉ tiêu đánh giá được trình bày trong luận văn để tự kiểm tra chất lượng công việc, so sánh số liệu giai đoạn 2017–2019 và xây dựng kế hoạch cải tiến phù hợp với điều kiện cụ thể của từng đơn vị.

Chủ đầu tư và nhà thầu thi công tại thành phố Thái Nguyên và các địa phương tương đồng sẽ tìm thấy trong luận văn danh mục các sai sót phổ biến trong lập dự án, lựa chọn nhà thầu và nghiệm thu công trình. Đây là tài liệu thực tiễn giúp các đơn vị xây dựng quy trình nội bộ, phòng tránh rủi ro pháp lý và tài chính trước khi ký hợp đồng.

Học viên cao học và nghiên cứu sinh chuyên ngành Quản lý kinh tế, Kinh tế phát triển và Tài chính công có thể sử dụng luận văn như tài liệu tham khảo phương pháp: từ cách thiết kế phiếu khảo sát Likert, công thức chọn mẫu Slovin cho đến hệ thống chỉ tiêu định lượng đánh giá từng giai đoạn quản lý đầu tư.

Nhà nghiên cứu chính sách và tổ chức tư vấn phát triển địa phương có thể khai thác cơ sở lý luận và bài học so sánh từ thành phố Bắc Giang và Tuyên Quang được trình bày trong chương 1 để xây dựng khuyến nghị chính sách cho các tỉnh trung du miền núi phía Bắc có điều kiện tương đồng với Thái Nguyên.


Câu hỏi thường gặp

1. Vì sao quản lý đầu tư XDCB bằng nguồn vốn NSNN lại quan trọng đặc biệt đối với thành phố Thái Nguyên? Thái Nguyên là trung tâm kinh tế của vùng trung du miền núi phía Bắc, nằm cách Hà Nội 80 km và đóng vai trò đầu mối giao thông liên kết với 7 tỉnh phía Bắc. Cơ sở hạ tầng từ NSNN là nền tảng thu hút đầu tư: riêng năm 2019, thành phố thu hút 30 dự án với vốn đăng ký hơn 36 nghìn tỷ đồng. Không có hạ tầng tốt, mục tiêu trở thành thành phố thông minh vào năm 2025 khó thành hiện thực.

2. Những hạn chế nào trong quản lý đầu tư XDCB cần được ưu tiên khắc phục trước? Hai hạn chế cấp bách nhất là tỷ lệ hồ sơ khả thi đang giảm (từ 69% năm 2018 xuống 67% năm 2019) và tình trạng 29 dự án tăng vốn tổng cộng 28,6 tỷ đồng trong năm 2019. Cả hai đều xuất phát từ khâu lập và thẩm định dự án yếu, cần chấn chỉnh ngay bằng cơ chế kiểm soát chất lượng trước khi phê duyệt.

3. Phương pháp nghiên cứu của luận văn có đảm bảo tính khách quan không? Luận văn sử dụng kết hợp dữ liệu thứ cấp chính thức từ các cơ quan nhà nước và dữ liệu sơ cấp từ 315 đối tượng khảo sát gồm cả cán bộ quản lý, chủ đầu tư lẫn đơn vị sử dụng công trình. Mẫu chủ đầu tư được xác định theo công thức Slovin đảm bảo ý nghĩa thống kê. Thang đo Likert 5 mức kết hợp tính điểm trung bình có trọng số giúp giảm thiểu sai lệch chủ quan trong đánh giá.

4. Bài học từ thành phố Bắc Giang và Tuyên Quang có thể áp dụng trực tiếp cho Thái Nguyên không? Có thể áp dụng có chọn lọc. Bắc Giang đạt tỷ lệ giải ngân trên 80% và tiến độ hoàn thành trên 85% nhờ kiểm soát chủ đầu tư chặt chẽ và thanh tra xử lý kinh tế nghiêm (69,8 tỷ đồng năm 2019). Tuyên Quang thành công với mô hình phối hợp giữa Ban quản lý và Kho bạc kiểm soát chi NSNN. Cả hai kinh nghiệm đều phù hợp với điều kiện tổ chức bộ máy hiện có của Thái Nguyên.

5. Luận văn đề xuất bao nhiêu giải pháp và giải pháp nào có tính khả thi cao nhất trong ngắn hạn? Luận văn đề xuất 6 nhóm giải pháp. Trong ngắn hạn (1–2 năm), giải pháp có tính khả thi và tác động cao nhất là hoàn thiện thanh toán — quyết toán điện tử và tăng cường thanh tra định kỳ, vì không đòi hỏi bổ sung ngân sách lớn mà chỉ cần cải thiện quy trình nội bộ và nâng cao ý thức thực thi của cán bộ tại các phòng ban đã có sẵn.


Kết luận

Luận văn cung cấp bức tranh toàn diện và có số liệu thực chứng về thực trạng quản lý đầu tư XDCB bằng nguồn vốn NSNN tại thành phố Thái Nguyên giai đoạn 2017–2019. Những đóng góp và định hướng tiếp theo bao gồm:

  • Hệ thống hóa lý luận về quản lý đầu tư XDCB theo mô hình 3 giai đoạn gắn với thanh tra — giám sát liên tục, tạo nền tảng phân tích nhất quán.
  • Lượng hóa thực trạng qua 315 phiếu khảo sát và dữ liệu thứ cấp 3 năm, xác định rõ tỷ lệ tiến độ, hồ sơ khả thi và mức độ tăng vốn làm căn cứ ra quyết định.
  • Đối chiếu kinh nghiệm từ Bắc Giang và Tuyên Quang, rút ra bài học ứng dụng được ngay cho bộ máy quản lý hiện tại của thành phố.
  • Đề xuất 6 nhóm giải pháp có mục tiêu định lượng cụ thể, phân chia trách nhiệm rõ ràng cho từng cơ quan thực hiện.
  • Định hướng 2021–2025: ưu tiên triển khai thanh toán điện tử và chuẩn hóa quy trình thẩm định trong 12 tháng đầu; nâng tỷ lệ bàn giao đúng hạn lên 85% và tỷ lệ hồ sơ khả thi lên 80% trước năm 2025.

Các nhà quản lý địa phương, chủ đầu tư và nghiên cứu sinh quan tâm đến quản lý tài chính công và đầu tư phát triển có thể tham khảo toàn văn luận văn tại thư viện Trường Đại học Kinh tế và Quản trị Kinh doanh — Đại học Thái Nguyên để khai thác đầy đủ hệ thống số liệu và phụ lục khảo sát đi kèm.
