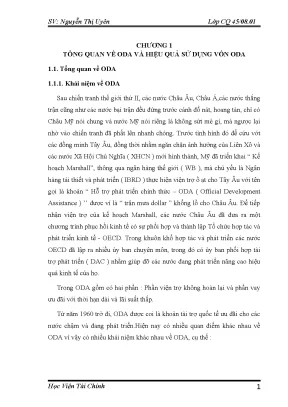

Tổng quan nghiên cứu

Nguồn vốn Hỗ trợ Phát triển Chính thức (ODA) đóng vai trò quan trọng trong phát triển kinh tế - xã hội của các nước đang phát triển, trong đó có Việt Nam. Từ sau Chiến tranh thế giới thứ II, ODA đã trở thành công cụ hỗ trợ tài chính ưu đãi, giúp các quốc gia phục hồi và phát triển. Tại Việt Nam, ODA được sử dụng rộng rãi trong nhiều lĩnh vực, đặc biệt là giao thông đường bộ tại thành phố Hồ Chí Minh (TPHCM) – trung tâm kinh tế lớn nhất cả nước. TPHCM hiện có mạng lưới giao thông đường bộ với tổng chiều dài khoảng 3.670 km, tuy nhiên mật độ diện tích đường chỉ đạt 2,01% so với tổng diện tích thành phố, thấp hơn nhiều so với tiêu chuẩn quốc tế (10-20%). Tình trạng ùn tắc giao thông, chất lượng hạ tầng chưa đáp ứng được nhu cầu phát triển đang là thách thức lớn.

Mục tiêu nghiên cứu tập trung phân tích hiệu quả sử dụng vốn ODA Nhật Bản cho lĩnh vực giao thông đường bộ tại TPHCM trong giai đoạn 1993 đến nay, đánh giá thực trạng, những thành tựu và hạn chế, từ đó đề xuất các giải pháp nâng cao hiệu quả sử dụng vốn. Nghiên cứu có phạm vi tập trung vào các dự án ODA Nhật Bản tại TPHCM, đặc biệt các dự án trọng điểm như Đại lộ Đông – Tây, đường cao tốc TPHCM – Long Thành – Dầu Giây. Ý nghĩa nghiên cứu thể hiện qua việc cung cấp cơ sở khoa học cho việc quản lý, sử dụng hiệu quả nguồn vốn ODA, góp phần phát triển bền vững hạ tầng giao thông, thúc đẩy tăng trưởng kinh tế và cải thiện đời sống người dân.

Cơ sở lý thuyết và phương pháp nghiên cứu

Khung lý thuyết áp dụng

Nghiên cứu dựa trên các lý thuyết và mô hình sau:

  • Lý thuyết về viện trợ phát triển (ODA): Định nghĩa ODA là nguồn vốn hỗ trợ ưu đãi, bao gồm viện trợ không hoàn lại và vay ưu đãi, nhằm thúc đẩy phát triển kinh tế - xã hội các nước đang phát triển. Lý thuyết nhấn mạnh đặc điểm ưu đãi, tính ràng buộc và khả năng gây nợ của ODA.

  • Mô hình đánh giá hiệu quả sử dụng vốn ODA: Bao gồm các chỉ tiêu định lượng (tỷ lệ giải ngân, vốn đối ứng, tiến độ dự án) và chỉ tiêu định tính (tính phù hợp, hiệu quả, hiệu suất, bền vững). Mô hình này giúp đánh giá toàn diện hiệu quả đầu tư từ nguồn vốn ODA.

  • Lý thuyết quản lý dự án và quản trị công: Tập trung vào năng lực quản lý, giám sát, thủ tục hành chính và tác động của các yếu tố chính trị, kinh tế đến hiệu quả sử dụng vốn.

Các khái niệm chính bao gồm: ODA, vốn đối ứng, giải ngân, giải phóng mặt bằng (GPMB), đấu thầu xây dựng, hiệu quả sử dụng vốn, bền vững dự án.

Phương pháp nghiên cứu

Nghiên cứu sử dụng phương pháp kết hợp định tính và định lượng:

  • Nguồn dữ liệu: Thu thập số liệu từ các báo cáo chính thức của Bộ Kế hoạch và Đầu tư, Sở Giao thông Vận tải TPHCM, Đại sứ quán Nhật Bản tại Việt Nam, các dự án ODA trọng điểm, cùng các văn bản pháp luật liên quan như Nghị định 131/2006/NĐ-CP.

  • Phương pháp phân tích: Phân tích số liệu thống kê về cam kết, giải ngân vốn ODA, tiến độ dự án, chi phí GPMB, vốn đối ứng; đánh giá các chỉ tiêu định tính qua phỏng vấn chuyên gia, phân tích tài liệu dự án và báo cáo giám sát.

  • Cỡ mẫu và chọn mẫu: Tập trung nghiên cứu các dự án ODA Nhật Bản lớn tại TPHCM từ năm 1993 đến nay, bao gồm Đại lộ Đông – Tây, đường cao tốc TPHCM – Long Thành – Dầu Giây, và các dự án tín dụng ngành giao thông. Lựa chọn dự án dựa trên quy mô vốn, tầm ảnh hưởng và tính đại diện.

  • Timeline nghiên cứu: Nghiên cứu được thực hiện trong khoảng thời gian từ năm 1993 đến năm 2011, với phân tích chi tiết các giai đoạn giải ngân, thực hiện dự án và đánh giá hiệu quả.

Kết quả nghiên cứu và thảo luận

Những phát hiện chính

  1. Nguồn vốn ODA Nhật Bản chiếm tỷ trọng lớn trong phát triển giao thông TPHCM: Từ năm 1993 đến nay, Nhật Bản đã cung cấp khoảng 1.150 triệu USD cho giao thông đường bộ TPHCM, chiếm 40% tổng vốn ODA Nhật Bản dành cho lĩnh vực giao thông vận tải tại thành phố. Đây là nguồn vốn quan trọng bù đắp thiếu hụt đầu tư trong nước.

  2. Hiệu quả đầu tư và phát triển hạ tầng: Các dự án trọng điểm như Đại lộ Đông – Tây (tổng vốn 660,66 triệu USD, trong đó 64,82% là vốn vay ODA Nhật Bản), đường cao tốc TPHCM – Long Thành – Dầu Giây (tổng vốn 932,4 triệu USD, vốn ODA Nhật Bản chiếm 55,4%) đã góp phần cải thiện kết cấu hạ tầng, giảm ùn tắc giao thông và thúc đẩy phát triển kinh tế. Tỷ lệ giải ngân dự án Đại lộ Đông – Tây đạt trên 60% hằng năm, năm 2009 đạt 91,26%.

  3. Vốn đối ứng và tiến độ dự án: Vốn đối ứng chiếm khoảng 15-35% tổng vốn đầu tư, đóng vai trò quan trọng trong công tác giải phóng mặt bằng (GPMB). Tuy nhiên, việc thiếu vốn đối ứng kịp thời đã gây chậm tiến độ nhiều dự án. Ví dụ, chi phí GPMB của dự án Đại lộ Đông – Tây chiếm gần 1/3 tổng vốn đầu tư, kéo dài 4 năm mới hoàn thành.

  4. Hạn chế trong quản lý và sử dụng vốn: Tình trạng tham nhũng, gian lận đấu thầu (vụ hối lộ 262.000 USD tại dự án Đại lộ Đông – Tây), thay đổi thiết kế làm tăng chi phí (tăng 480 tỷ đồng), giải ngân chậm, chất lượng công trình chưa cao, nhiều công trình xuống cấp nhanh chóng, gây lãng phí vốn và ảnh hưởng uy tín nhà tài trợ.

Thảo luận kết quả

Nguyên nhân chính của những hạn chế trên bao gồm:

  • Yếu tố khách quan: Điều kiện ràng buộc của nhà tài trợ Nhật Bản như chỉ định thầu, sử dụng thiết bị, nhà thầu Nhật Bản làm giảm tính cạnh tranh và hiệu quả chi phí. Sự khác biệt trong quy trình thủ tục, chính sách giữa hai bên gây khó khăn trong triển khai dự án.

  • Yếu tố chủ quan: Năng lực quản lý dự án còn hạn chế, trình độ chuyên môn và ngoại ngữ của cán bộ chưa đáp ứng yêu cầu, thiếu vốn đối ứng kịp thời, quy trình chuẩn bị dự án chưa kỹ lưỡng dẫn đến điều chỉnh thiết kế nhiều lần.

So sánh với các nghiên cứu trong khu vực, hiệu quả sử dụng vốn ODA tại TPHCM tương đối cao về mặt giải ngân và đóng góp phát triển hạ tầng, nhưng vẫn còn tồn tại các vấn đề về quản lý và minh bạch. Việc trình bày dữ liệu qua biểu đồ tỷ lệ giải ngân theo năm, bảng phân bổ chi phí dự án và biểu đồ cơ cấu vốn ODA giúp minh họa rõ nét hiệu quả và hạn chế.

Ý nghĩa của kết quả nghiên cứu là cung cấp cơ sở để cải thiện quản lý, nâng cao hiệu quả sử dụng vốn ODA, từ đó tăng cường thu hút nguồn vốn đầu tư nước ngoài, thúc đẩy phát triển bền vững giao thông TPHCM.

Đề xuất và khuyến nghị

  1. Tăng cường minh bạch và nâng cao chất lượng đấu thầu: Áp dụng các biện pháp giám sát chặt chẽ, ngăn chặn tình trạng bỏ thầu giá thấp gây ảnh hưởng chất lượng công trình. Hạn chế chia nhỏ gói thầu để đảm bảo phối hợp hiệu quả, đồng thời tăng tính minh bạch trong quy trình đấu thầu nhằm lựa chọn nhà thầu đủ năng lực. Thời gian thực hiện: ngay lập tức và liên tục. Chủ thể: Sở Giao thông Vận tải, Ban Quản lý dự án.

  2. Cải thiện năng lực quản lý dự án và cán bộ: Tổ chức đào tạo nâng cao trình độ chuyên môn, kỹ năng quản lý, ngoại ngữ cho cán bộ quản lý dự án. Áp dụng các công nghệ quản lý hiện đại và tăng cường hợp tác kỹ thuật với nhà tài trợ Nhật Bản. Thời gian: 1-3 năm. Chủ thể: UBND TPHCM, các cơ quan quản lý dự án.

  3. Đảm bảo vốn đối ứng và rút ngắn thủ tục hành chính: Xây dựng kế hoạch tài chính rõ ràng, bố trí vốn đối ứng kịp thời để không làm gián đoạn tiến độ dự án. Đơn giản hóa thủ tục phê duyệt, giải ngân, đền bù GPMB, đồng thời phối hợp chặt chẽ giữa các địa phương liên quan. Thời gian: 1-2 năm. Chủ thể: UBND TPHCM, Bộ Tài chính, các sở ngành liên quan.

  4. Tăng cường giám sát, kiểm tra và xử lý nghiêm vi phạm: Thiết lập hệ thống giám sát độc lập, thường xuyên kiểm tra tiến độ, chất lượng và sử dụng vốn. Xử lý nghiêm các hành vi tham nhũng, gian lận để bảo đảm uy tín với nhà tài trợ. Thời gian: liên tục. Chủ thể: Thanh tra Chính phủ, các cơ quan chức năng.

  5. Lập danh mục dự án ưu tiên và chiến lược thu hút ODA hiệu quả: Xác định các dự án trọng điểm phù hợp với định hướng phát triển giao thông TPHCM đến năm 2020 và tầm nhìn sau 2020, tập trung vốn ODA vào các dự án có tác động lớn, đảm bảo tính bền vững. Thời gian: 1 năm. Chủ thể: UBND TPHCM, Bộ Kế hoạch và Đầu tư.

Đối tượng nên tham khảo luận văn

  1. Cơ quan quản lý nhà nước về đầu tư và phát triển hạ tầng giao thông: Giúp xây dựng chính sách, quy trình quản lý vốn ODA hiệu quả, nâng cao năng lực quản lý dự án.

  2. Các Ban Quản lý dự án sử dụng vốn ODA: Cung cấp thông tin thực tiễn, bài học kinh nghiệm trong quản lý, giám sát và sử dụng vốn ODA, từ đó cải thiện hiệu quả dự án.

  3. Nhà tài trợ và tổ chức quốc tế: Hiểu rõ thực trạng, khó khăn và tiềm năng hợp tác với Việt Nam, từ đó điều chỉnh chính sách viện trợ phù hợp, tăng cường hiệu quả hỗ trợ.

  4. Các nhà nghiên cứu, học giả trong lĩnh vực phát triển kinh tế, quản lý dự án và chính sách công: Là tài liệu tham khảo quý giá cho các nghiên cứu tiếp theo về hiệu quả sử dụng vốn ODA và phát triển hạ tầng giao thông.

Câu hỏi thường gặp

  1. ODA là gì và tại sao quan trọng đối với Việt Nam?
    ODA là nguồn vốn hỗ trợ phát triển chính thức từ các quốc gia và tổ chức quốc tế, bao gồm viện trợ không hoàn lại và vay ưu đãi. Đối với Việt Nam, ODA giúp bù đắp thiếu hụt vốn đầu tư, đặc biệt trong các lĩnh vực hạ tầng như giao thông, góp phần thúc đẩy phát triển kinh tế - xã hội.

  2. Tỷ lệ vốn đối ứng trong các dự án ODA là bao nhiêu?
    Thông thường, Việt Nam phải bố trí khoảng 15% vốn đối ứng so với tổng vốn dự án ODA. Vốn đối ứng này dùng cho các công tác như giải phóng mặt bằng, thuế và các chi phí khác không được tài trợ.

  3. Những khó khăn chính trong sử dụng vốn ODA Nhật Bản tại TPHCM là gì?
    Khó khăn gồm thủ tục hành chính phức tạp, năng lực quản lý dự án hạn chế, vốn đối ứng thiếu kịp thời, điều kiện ràng buộc từ nhà tài trợ như chỉ định thầu, và các vấn đề về giải phóng mặt bằng, tái định cư.

  4. Làm thế nào để nâng cao hiệu quả sử dụng vốn ODA?
    Cần tăng cường minh bạch trong đấu thầu, nâng cao năng lực quản lý dự án, đảm bảo vốn đối ứng, rút ngắn thủ tục hành chính, và giám sát chặt chẽ quá trình thực hiện dự án.

  5. Tác động của ODA đến phát triển giao thông TPHCM như thế nào?
    ODA đã giúp xây dựng và nâng cấp nhiều công trình giao thông trọng điểm, giảm ùn tắc, cải thiện kết cấu hạ tầng, từ đó thúc đẩy phát triển kinh tế, nâng cao chất lượng cuộc sống và thu hút đầu tư nước ngoài.

Kết luận

  • Nguồn vốn ODA Nhật Bản đóng vai trò thiết yếu trong phát triển hạ tầng giao thông đường bộ tại TPHCM, chiếm khoảng 40% tổng vốn ODA cho lĩnh vực giao thông vận tải thành phố.
  • Các dự án trọng điểm như Đại lộ Đông – Tây và đường cao tốc TPHCM – Long Thành – Dầu Giây đã góp phần cải thiện kết cấu hạ tầng, thúc đẩy phát triển kinh tế và giảm ùn tắc giao thông.
  • Hiệu quả sử dụng vốn còn hạn chế do các yếu tố khách quan và chủ quan như thủ tục ràng buộc, năng lực quản lý, vốn đối ứng thiếu kịp thời và các vấn đề về giải phóng mặt bằng.
  • Cần thực hiện các giải pháp nâng cao minh bạch đấu thầu, cải thiện năng lực quản lý, đảm bảo vốn đối ứng và tăng cường giám sát để nâng cao hiệu quả sử dụng vốn ODA.
  • Tiếp tục nghiên cứu, lập danh mục dự án ưu tiên và chiến lược thu hút ODA phù hợp với định hướng phát triển giao thông TPHCM đến năm 2020 và tầm nhìn sau đó.

Hành động tiếp theo: Các cơ quan quản lý cần triển khai ngay các giải pháp đề xuất, đồng thời tăng cường hợp tác với nhà tài trợ Nhật Bản để phát huy tối đa hiệu quả nguồn vốn ODA, góp phần phát triển bền vững giao thông TPHCM và nâng cao chất lượng cuộc sống người dân.
