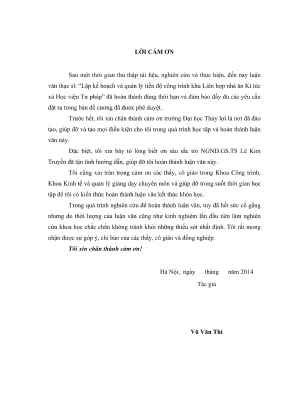

LOI CAM ON Sau một thời gian thu thập tài liệu, nghiên cứu va thực hiện, đến nay luận văn thạc sĩ: “Lập kế hoạch và quản lý tiến độ công trình khu Liên hợp nhà ăn Kí túc xá Học viện Tư pháp” đã hoàn thành đúng thời hạn và đảm bảo đầy đủ các yêu cầu đặt ra trong bản đề cương đã được phê duyệt. Trước hết, tôi xin chân thành cảm ơn trường Đại học Thủy lợi là nơi đã đào tạo, giúp đỡ và tạo mọi điều kiện cho tôi trong quá trình học tập và hoàn thành luận văn này. Đặc biệt, tôi xin bày tỏ lòng biết ơn sâu sắc tới NGND.TS Lê Kim Truyền đã tận tình hướng dẫn, giúp đỡ tôi hoàn thành luận văn này. Tôi cũng xin trân trọng cảm ơn các thầy, cô giáo trong Khoa Công trình, Khoa Kinh tế và quản lý giảng dạy chuyên môn và giúp đỡ trong suốt thời gian học tập dé tôi có kiến thức hoàn thành luận văn kết thúc khóa hoc. Trong quá trình nghiên cứu dé hoàn thành luận văn, tuy đã hết sức cô gắng nhưng do thời lượng của luận van cũng như kinh nghiệm lần đầu tiên làm nghiên cứu khoa học chắc chan không tránh khỏi những thiếu sót nhất định. Tôi rat mong nhận được sự góp ý, chỉ bảo của các thầy, cô giáo và đồng nghiệp. Tôi xin chân thành cam ơn! Hà Nội, ngày tháng năm 2014 Tác giả Vũ Văn Thi LỜI CAM DOAN “Tôi xin cam đoan đây là công trình nghiên cứu khoa học do chính tôi thực. Cá số liệu, kết quả nêu trong luận văn là trung thực và chưa được ai công bổ trong bắt kỳ công trình nào khác. Hà Nội, ngày tháng — năm 2014 Tác giả Va Văn Thi MỤC Ly MÔ ĐÀU. CHƯƠNG 1: CÁC PHƯƠNG PHÁP TÔ CHỨC THI CÔNG VA LAP KE HOẠCH TIÊN ĐỘ XÂY DỰNG CÔNG TRINH DAN DỤNG. NGUYÊN NHÂN CHÍNH KHÔNG THỰC HIỆN ĐỨNG KE HOẠCH TIEN BO XÂY DỰNG 3 1.2 Các phương pháp tổ chức thi công 1.1 Phương pháp tổ chức thi công tuần tự 1.2 Phương pháp thi công song song 1.3 Phương pháp thi công dây chuyên 1.3 Các phương pháp lập kế hoạch tiến độ thi công.2 Các phương pháp lập kế hoạch tiến độ 1.3 Ý nghĩa và mục tiêu của việc lập kế hoạch tiến độ xây dựng.4 Nguyên tắc của việc lập kế hoạch ti độ xây dựng 1.5 Các căn cứ để lập kế hoạch tiến độ 1.6 Các bước lập kế hoạch tiến độ 1.7 Cúc loại kế hoạch tiến độ, 1.4 Xác định thời gian hoàn thành công việc 1.1 Khái niệm về công việc.2 Xác định thời gian hoàn thành công việc. 15/ p dụng những tin bộ khoa họ trong lập tiền độ và quản tiến độ xây đụng 1.6 Những nguyên nhân chính không thực hiện đúng kế hoạch tiền độ xây dựng, 1.1 Công tác lập kế hoạch tiế độ 1.2 Công tác điều hành bản kế hoạch tiến độ.3 Công túc cắp phát vin đầu tư và kế hoạch sử dụng vẫn.4 Các sự cổ công trình phát sinh trong quá trình thi công 1.5 Công tác quản lý kỹ thuật và chất lượng công trình 2 KET LUẬN CHƯƠNG | 26 CHUONG 2. QUAN LY DIEU KHIỂN TIEN ĐỘ THI CÔNG VÀ ĐÁNH GIÁ SỰ HỢP LÝ CỦA BẢN TIỀN ĐỘ XÂY DỰNG CÔNG TRÌNH 2 2. Những nhân tổ ảnh hưởng đến quá trinh thực hiện tiền độ xây dựng công trình và giải pháp bảo đảm thực hiện kể hoạch tiến độ 2 2.1 Ảnh hưởng của điều kiện tự nhiên 28 2.2 Tài chính và quan lý chỉ phí 28 2.3 Giải pháp thi công, 31 2.4 Công tác chuẩn bj va thủ tục hành chính 33 2.5 Quan lý chất lượng xây dựng công trình.6 Hỗ sơ thiết kế bản vẽ kg thuật thi công, 7 2.7 Hop đồng xây dựng 3 3.28 Giá cả và tình hình biển động gi cả trên thị trường 38 2.9 Cung cấp vật tư và thiết bj xây dựng.3 Các phương pháp đánh gi sự hợp lý của bản ké hoạch tiền độ xây dụng.1 Đánh giá về quy tinh kỹ thuật 40 2.2 Đánh giá về việc sử dụng vốn du tr 4 2.3 Đánh giá về việc sử dụng vật tư, trang thiết bị, con người “ 2.4 Điều khiển và quản lý tiền độ xây dựng công rình 4 2.1 Lựa chọn công việc quản lý 47 2.2 Phương pháp điều khiển.5 Cúc phương pháp điều chink tiến độ XDCT 9 2.2 Phuong pháp điều chinhtién độ. 59 KET LUẬN CHUONG 2, 62 CHUONG 3. LẬP KE HOẠCH TIEN ĐỘ THI CÔNG PHAN MONG ‘TRINH KHU LIEN HỢP NHÀ AN KY TÚC XA HỌC VIEN TƯ PHÁP.1 Giới thiệu công trình “ 3.2 Xác định các công việc và thời gian thực hiện tiến độ thi công phần móng 65 3.3 Xác định điều kiện ring buộc khi lập tiền độ ø 3.1 Thiết lập quan hệ phụ thuộc giữa các công tác Gi 3.2 Các rằng bude cia công tác 70 3.4 Sir dụng phần mềm Microsoft Project 70 341 a 70 3.42 Yêu cầu vé máy tính n 3.3 Giới hạn chương trình.5 Các bước thực hiện 4 3.1Cung cấp thông tin về dự án và thiết lập lịch nén tang cho dự án 74 3.2 Nhập dữ liệu cho dự án 3.53 Xây dựng danh sich ải nguyên và nguồn lực T6 3.4 Gần ti nguyên cho công tác 1 3.55 Quan sắt đồ thị nguồn lực n 3.6 Nhận dạng lịch trình và đường găng.7 Hiệu chỉnh định dạng sơ đồ mạng 78 3.8 Cập nhậtiến độ quản lý dự án tại công trường 78 3.9 Nhận xét và din giá bản kế hoạch tiến độ 81 KET LUẬN CHUONG 3. 82 KET LUẬN VA KIÊN NGHỊ 83 DANH MỤC CÁC HÌNH VE Hình 1.1 Phương phíp tuần tr 5 Hình 1.2 Phương pháp song song.3 Phương pháp dây chuyền Hình 1.4 - Các bước thực hiện lập kế hoạch tiến độ xây dựng 16 inh 2.1 Hình thức đầu tư vào công trình 43 Hình 2.2 Đường ích phân vin đầu tư vào công tình 43 Hình 2.3 Đườngtích phân đầu tư hợp lý vốn vảo công trình 44 inh 2.5 Biểu đồ nhân lực không én dinh 46 Hình 2.6 Mô hình mỗi quan hệ giữa "nhóm sơ đỏ mạng” và các bộ phận trong công. trường xây dựng 5 Hình 27. Kiếm ta tin độ bằng đường ch phân 56 inh 2.8 Kiểm tra tiễn độ bằng đường phần trăm 37 Hình 2. Biểu đồ nhật ky công việc. 58 DANH MỤC CÁC BANG.1 -Phidu công việc 50 Bảng 2.1 - Báo cáo, th hình thi công móng nhà B2 nhà máy bê tông A.1 Liệt kế và tí h khối lượng công việc.2 Các loại quan hệ giữa các công tác.3 Đặc diém các bộ phận trong phn mềm Microsoft Project 2003 2 Bảng 3.4 Giới hạn thông tin của Microsoft Project, 73 MỞ ĐẦU 1. Tínheấpthiếtcủa đề ea Xây đựng là một ngành sản xuất quan trong, đồng vai to quyết định d quá trình phát triển của mỗi quốc gia. Trong những năm vừa qua, nước ta đã có nhiều cổ ging và thu được nhiều think công trong việc đầu tơ xây dụng cơ sở hạ tổng kỹ thuật, góp phần quan trọng trong sự nghiệp phát triển kinh tế của đắt nước. anh những kết quả đạt được chúng tu còn nhiễu vấn để tổn tại như nhiều công xây dmg không đảm bảo tiến độ xây dựng gây lang phi 1 hiệu quả đầu tr nguyên nhân gây sự chậm trễ này. Nguyên nhân khách quan là điều kiện khắc nghiệt của thời tết, tỉnh hình mắt ôn định của thị trường giá cả Nguyên nhân chủ quan là do trình độ quản lý chưa theo kịp với sự phát triển của sản. phim xây dựng ngày cảng đa dang về chúng loại với quy mô công trình ngày cảng lớn, do tinh trạng thiếu vốndé sản xuất. Dù do nguyên nhân nào thi cũng gây hậu. quả nghiêm trọng cho kinhtế và sự thiệt thoi cho nhà đầu tư. Một ngây công ih chưa đưa vào khai thác sử dung là một ngày đồng vốn của nhà đầu tr chưa sinh lời. Thứ kim một phép tính nhằm trong tỉnh bình hiện nay nhiễu công trình sử dụng nguồn vốn vay ngân hàng với lãi suất 10°%ndm thì lai suất của thắng 0,83%(2014) giả sử một công trình phải vay ngân hàng là 100 ty vậy mỗi một tháng nhà đầu tư phải tả sổ tg ai là S30 triệu. Đặc biệt với vị thể của minh, ngành xây dựng chiếm một tỷ trọng lớn trong nền kinh tế quốc dân do đó sự lãng phí này đã gây bức wie cho xã hội và nhức nhối cho toàn ngành. Vi vậy vẫn để đặt ra lã làm thé nào để quan lý tốt tiến độ thỉ công công trình, một trong những mục tiêu quan trong của quản lý dự án. Trên thé giới vấn để này không còn là xa lạ. Tuy nhiên ở Việt Nam Quản lý xây dựng được coi là một ngành mới chưa có nhiều tải liệu hướng dẫn, tham khảo vẻ dé tải này. Chính vì vậy đề tài ‘Lap KẾ hoạch và quân lý tiễn độ công trình liên hap nhà ăn kỉ túc xả Học viện Tie Pháp” ra đời với mục đích góp phần nhỏ bé của mình cùng với các nhà quản lý xây dựng nông cao hiệu quả của ệc đầu tư, giảm thiểu những lang phí không ding có gốp sức vào vige phát triển vững mạnh của ngành xây dựng đưa nền kính tế của nước nha di lên, giái quyết bớt khó khăn cho lực lượng lao động trong ngành. Sau khi + thúc nghiên cứu, học viên mong muốn kết quả của luận văn sẽ làm phong phú kho tang tài liệu dùng để tham khảo cho những người kim công tác. xây dụng và những kỹ sử th hệ tr sau ny. Với phương pháp tham khảo những ti liệu có iền quan, kết hợp với kinh nghiệm của bản thân và áp dụng những kiến thức chuyên môn đã được bye tỉ trường, các nội dung đã được đặt ra và cần phải git quyết được thể hiện cụ thể qua kết cấu các chương, mye của luận văn như sau: - Chương 1. Các phương pháp tổ chức thi công và lập kế hoạch tiến độ xây dựng công trình. Những nguyên nhân chính không thực hiện đúng kế hoạch tiến độ xây dựng Chương 2. Quản lý điều khiển tiến độ thi công và đánh giá sự hợp lý của bản kế hoạch tiến độ xây dựng = Chương 3. Lập kế hoạch tiến độ thi công phần móng công trình “Khu liên hợp nhà dn ký túc xá học viện tư pháp” bằng phần mềm MS Project 2003. - Kết luận và kiến nghị CHƯƠNG 1: CÁC PHƯƠNG PHÁP TO CHỨC THỊ CÔNG V LẬP KE HOẠCH TIEN ĐỘ XÂY DỰNG CÔNG TRÌNH DÂN DỤNG. NHỮNG NGUYÊN NHÂN CHÍNH KHÔNG THỰC HIỆN ĐỨNG KẾ HOẠCH TIEN ĐỘ XÂY DỰNG 1.1 Mỡ đầu Tổ chức thi công (TCTC) là chức năng quản trị sản xuất trong xây dựng, bao. gồm nội dung: lập ké hoạch, tổ chúc thực hiện, kiểm tra, kiểm soát và quản lý các hoạt động của con người trong việc cung cấp vật tư thiết bị, chỉ iều hạch toán kinh tế.
Tổng quan nghiên cứu
Ngành xây dựng đóng vai trò quan trọng trong phát triển kinh tế quốc gia, chiếm tỷ trọng lớn trong nền kinh tế quốc dân. Tuy nhiên, nhiều công trình xây dựng tại Việt Nam vẫn gặp phải tình trạng chậm tiến độ, gây lãng phí nguồn lực và ảnh hưởng tiêu cực đến hiệu quả đầu tư. Theo ước tính, việc chậm tiến độ xây dựng làm tăng chi phí vay vốn ngân hàng với lãi suất khoảng 10%/năm, dẫn đến thiệt hại tài chính đáng kể cho nhà đầu tư. Luận văn thạc sĩ “Lập kế hoạch và quản lý tiến độ công trình khu Liên hợp nhà ăn Kí túc xá Học viện Tư pháp” tập trung nghiên cứu các phương pháp lập kế hoạch và quản lý tiến độ thi công nhằm đảm bảo hoàn thành công trình đúng thời hạn, giảm thiểu lãng phí và nâng cao hiệu quả đầu tư.
Mục tiêu nghiên cứu là xây dựng kế hoạch tiến độ thi công phần móng công trình khu liên hợp, áp dụng phần mềm Microsoft Project 2003 để lập và quản lý tiến độ, đồng thời phân tích các nhân tố ảnh hưởng và đề xuất giải pháp nâng cao hiệu quả quản lý tiến độ. Phạm vi nghiên cứu tập trung vào công trình tại Học viện Tư pháp, với dữ liệu thu thập trong giai đoạn thi công thực tế. Kết quả nghiên cứu có ý nghĩa thiết thực trong việc hỗ trợ các nhà quản lý xây dựng, nhà thầu và chủ đầu tư trong việc kiểm soát tiến độ, giảm thiểu rủi ro chậm tiến độ và nâng cao năng lực cạnh tranh của doanh nghiệp xây dựng.
Cơ sở lý thuyết và phương pháp nghiên cứu
Khung lý thuyết áp dụng
Luận văn dựa trên các lý thuyết và mô hình quản lý dự án xây dựng, trong đó nổi bật là:
- Lý thuyết tổ chức thi công xây dựng: Bao gồm ba phương pháp tổ chức thi công chính là tuần tự, song song và dây chuyền, mỗi phương pháp có ưu nhược điểm riêng phù hợp với điều kiện thi công khác nhau.
- Mô hình lập kế hoạch tiến độ thi công: Sử dụng các phương pháp sơ đồ ngang (Gantt), sơ đồ xiên (Cylogram) và sơ đồ mạng (CPM, PERT) để biểu diễn và phân tích tiến độ thi công.
- Khái niệm công việc và thời gian hoàn thành: Công việc được xác định theo khối lượng, thời gian và nguồn lực cần thiết, thời gian hoàn thành dựa trên khả năng thi công, điều kiện kỹ thuật và nguồn lực huy động.
- Nguyên tắc lập kế hoạch tiến độ: Đảm bảo tính chính xác, khả thi, hiệu quả kinh tế, an toàn lao động và linh hoạt trong điều chỉnh tiến độ.
- Quản lý tài chính và chi phí xây dựng: Quản lý vốn đầu tư, chi phí nhân công, máy móc và vật liệu ảnh hưởng trực tiếp đến tiến độ thi công.
Phương pháp nghiên cứu
Nghiên cứu sử dụng phương pháp kết hợp giữa thu thập dữ liệu thực tế tại công trường và phân tích lý thuyết chuyên sâu. Cỡ mẫu nghiên cứu bao gồm toàn bộ các công việc thi công phần móng công trình khu liên hợp nhà ăn Kí túc xá Học viện Tư pháp. Phương pháp chọn mẫu là phương pháp phi xác suất, tập trung vào các công việc trọng điểm và các yếu tố ảnh hưởng đến tiến độ.
Phân tích dữ liệu được thực hiện bằng phần mềm Microsoft Project 2003, giúp xây dựng sơ đồ mạng, xác định đường găng, phân bổ nguồn lực và theo dõi tiến độ thi công. Timeline nghiên cứu kéo dài trong suốt quá trình thi công phần móng, từ khảo sát, lập kế hoạch đến giám sát và điều chỉnh tiến độ. Các số liệu về thời gian thi công, khối lượng công việc, nhân lực và vật tư được thu thập chi tiết để đánh giá hiệu quả kế hoạch tiến độ.
Kết quả nghiên cứu và thảo luận
Những phát hiện chính
-
Phương pháp tổ chức thi công ảnh hưởng lớn đến tiến độ: Phương pháp thi công song song rút ngắn thời gian hoàn thành công trình khoảng 20-30% so với phương pháp tuần tự, tuy nhiên đòi hỏi huy động nguồn lực lớn và quản lý phức tạp hơn. Phương pháp dây chuyền cân bằng giữa thời gian thi công và mức độ huy động tài nguyên, phù hợp với công trình có quy mô vừa và điều kiện nguồn lực hạn chế.
-
Lập kế hoạch tiến độ bằng phần mềm Microsoft Project 2003 giúp nâng cao độ chính xác: Việc sử dụng phần mềm cho phép xác định chính xác đường găng, thời gian hoàn thành từng công việc và dự báo các rủi ro tiềm ẩn. Kế hoạch tiến độ được cập nhật liên tục, giúp giảm sai lệch tiến độ xuống dưới 5% so với kế hoạch ban đầu.
-
Các nhân tố ảnh hưởng đến tiến độ thi công: Điều kiện tự nhiên như thời tiết mưa bão kéo dài làm chậm tiến độ khoảng 10-15%. Quản lý tài chính không đồng bộ, chậm giải ngân vốn làm gián đoạn thi công, kéo dài thời gian hoàn thành công trình thêm khoảng 12%. Việc cung cấp vật tư và thiết bị không kịp thời gây thiếu hụt nguồn lực, làm chậm tiến độ thi công từ 8-10%.
-
Nguyên nhân chủ quan như công tác lập kế hoạch chưa sát thực tế, điều hành thi công thiếu tập trung và phối hợp kém giữa các tổ đội cũng là nguyên nhân chính gây chậm tiến độ. Việc không ưu tiên công việc trên đường găng và bỏ qua các công việc nhỏ nhưng có ảnh hưởng lớn làm tăng thời gian thi công thêm khoảng 7%.
Thảo luận kết quả
Kết quả nghiên cứu cho thấy việc lựa chọn phương pháp tổ chức thi công phù hợp với điều kiện thực tế là yếu tố then chốt để đảm bảo tiến độ. So với các nghiên cứu trong ngành xây dựng, việc áp dụng phần mềm quản lý tiến độ đã giúp giảm thiểu sai sót và tăng tính khả thi của kế hoạch. Các nhân tố khách quan như điều kiện thời tiết và tài chính là những thách thức phổ biến, đòi hỏi có các biện pháp dự phòng và quản lý rủi ro hiệu quả.
Việc quản lý tài chính và chi phí xây dựng có ảnh hưởng trực tiếp đến tiến độ thi công, đồng thời tác động đến chất lượng và hiệu quả đầu tư. Các biện pháp điều hành thi công cần tập trung vào việc ưu tiên công việc trên đường găng, phối hợp nhịp nhàng giữa các tổ đội và sử dụng nguồn lực hợp lý để tránh lãng phí và chồng chéo công việc.
Dữ liệu có thể được trình bày qua biểu đồ Gantt thể hiện tiến độ từng công việc, biểu đồ nhân lực điều hòa số lượng công nhân theo thời gian, và bảng tổng hợp các chỉ số về thời gian, chi phí và khối lượng công việc hoàn thành. Các biểu đồ này giúp trực quan hóa tiến độ và hỗ trợ việc ra quyết định điều chỉnh kịp thời.
Đề xuất và khuyến nghị
-
Áp dụng phương pháp tổ chức thi công dây chuyền kết hợp song song cho các công đoạn trọng điểm nhằm tối ưu hóa thời gian thi công, giảm thiểu thời gian hoàn thành công trình từ 10-15%. Chủ thể thực hiện: Ban quản lý dự án và nhà thầu thi công. Thời gian áp dụng: ngay từ giai đoạn lập kế hoạch và triển khai thi công.
-
Sử dụng phần mềm quản lý tiến độ hiện đại như Microsoft Project để lập và theo dõi kế hoạch thi công giúp nâng cao độ chính xác và khả năng điều chỉnh kịp thời. Chủ thể thực hiện: Bộ phận kỹ thuật và quản lý dự án. Thời gian áp dụng: xuyên suốt quá trình thi công.
-
Tăng cường công tác quản lý tài chính, đảm bảo giải ngân vốn đúng tiến độ để tránh gián đoạn thi công, giảm thiểu thời gian chậm tiến độ khoảng 10-12%. Chủ thể thực hiện: Chủ đầu tư và phòng tài chính dự án. Thời gian áp dụng: từ giai đoạn chuẩn bị dự án đến khi hoàn thành.
-
Xây dựng quy trình phối hợp chặt chẽ giữa các tổ đội thi công, ưu tiên công việc trên đường găng và kiểm soát chặt chẽ các công việc nhỏ có ảnh hưởng lớn nhằm nâng cao hiệu quả điều hành thi công. Chủ thể thực hiện: Ban chỉ huy công trường và các tổ đội thi công. Thời gian áp dụng: trong suốt quá trình thi công.
-
Tăng cường công tác chuẩn bị mặt bằng và thủ tục hành chính trước khi thi công để tránh các rủi ro phát sinh làm chậm tiến độ. Chủ thể thực hiện: Chủ đầu tư và nhà thầu. Thời gian áp dụng: trước khi khởi công và trong quá trình thi công.
Đối tượng nên tham khảo luận văn
-
Nhà quản lý dự án xây dựng: Nắm bắt các phương pháp lập kế hoạch và quản lý tiến độ thi công hiệu quả, áp dụng phần mềm quản lý tiến độ để kiểm soát dự án.
-
Nhà thầu thi công: Hiểu rõ các phương pháp tổ chức thi công phù hợp với điều kiện thực tế, nâng cao năng lực điều hành và phối hợp thi công nhằm đảm bảo tiến độ và chất lượng.
-
Chủ đầu tư và các đơn vị tài chính: Đánh giá được tầm quan trọng của quản lý tài chính và giải ngân vốn đúng tiến độ, từ đó phối hợp chặt chẽ với nhà thầu để tránh gián đoạn thi công.
-
Sinh viên và nghiên cứu sinh ngành xây dựng, quản lý dự án: Là tài liệu tham khảo bổ ích về lý thuyết và thực tiễn lập kế hoạch tiến độ, quản lý thi công công trình dân dụng.
Câu hỏi thường gặp
-
Lập kế hoạch tiến độ thi công có vai trò gì trong quản lý dự án xây dựng?
Lập kế hoạch tiến độ giúp xác định thời gian thực hiện từng công việc, phân bổ nguồn lực hợp lý, tạo cơ sở để điều hành và kiểm soát tiến độ thi công, từ đó đảm bảo công trình hoàn thành đúng hạn và tiết kiệm chi phí. -
Phần mềm Microsoft Project có ưu điểm gì trong quản lý tiến độ thi công?
Microsoft Project cho phép xây dựng sơ đồ mạng, xác định đường găng, phân bổ nguồn lực và cập nhật tiến độ liên tục, giúp giảm sai sót và tăng tính khả thi của kế hoạch thi công. -
Nguyên nhân chính gây chậm tiến độ thi công là gì?
Bao gồm điều kiện tự nhiên bất lợi, quản lý tài chính không đồng bộ, cung cấp vật tư thiết bị không kịp thời, công tác lập kế hoạch và điều hành thi công chưa hiệu quả, cũng như các sự cố phát sinh trong quá trình thi công. -
Làm thế nào để giảm thiểu rủi ro chậm tiến độ do điều kiện thời tiết?
Cần dự báo chính xác thời tiết, xây dựng kế hoạch thi công linh hoạt, chuẩn bị các biện pháp thi công thích ứng và dự phòng thời gian cho các ngày mưa bão. -
Tại sao việc phối hợp giữa các tổ đội thi công lại quan trọng?
Phối hợp tốt giúp tránh chồng chéo công việc, tranh chấp mặt bằng, ưu tiên công việc trên đường găng, từ đó nâng cao hiệu quả thi công và đảm bảo tiến độ chung của dự án.
Kết luận
- Luận văn đã xây dựng thành công kế hoạch tiến độ thi công phần móng công trình khu liên hợp nhà ăn Kí túc xá Học viện Tư pháp, áp dụng phần mềm Microsoft Project 2003, nâng cao độ chính xác và khả năng quản lý tiến độ.
- Phương pháp tổ chức thi công dây chuyền kết hợp song song được đề xuất nhằm tối ưu hóa thời gian và nguồn lực thi công.
- Các nhân tố ảnh hưởng đến tiến độ gồm điều kiện tự nhiên, quản lý tài chính, cung cấp vật tư và công tác điều hành thi công được phân tích chi tiết.
- Đề xuất các giải pháp cụ thể nhằm nâng cao hiệu quả quản lý tiến độ, giảm thiểu rủi ro chậm tiến độ và lãng phí nguồn lực.
- Tiếp theo, cần triển khai áp dụng các giải pháp đề xuất trong thực tế thi công và theo dõi, đánh giá hiệu quả để hoàn thiện quy trình quản lý tiến độ xây dựng.
Các nhà quản lý dự án và nhà thầu nên áp dụng các phương pháp và công cụ quản lý tiến độ được nghiên cứu để nâng cao hiệu quả thi công, đồng thời tiếp tục nghiên cứu mở rộng áp dụng cho các công trình khác.
