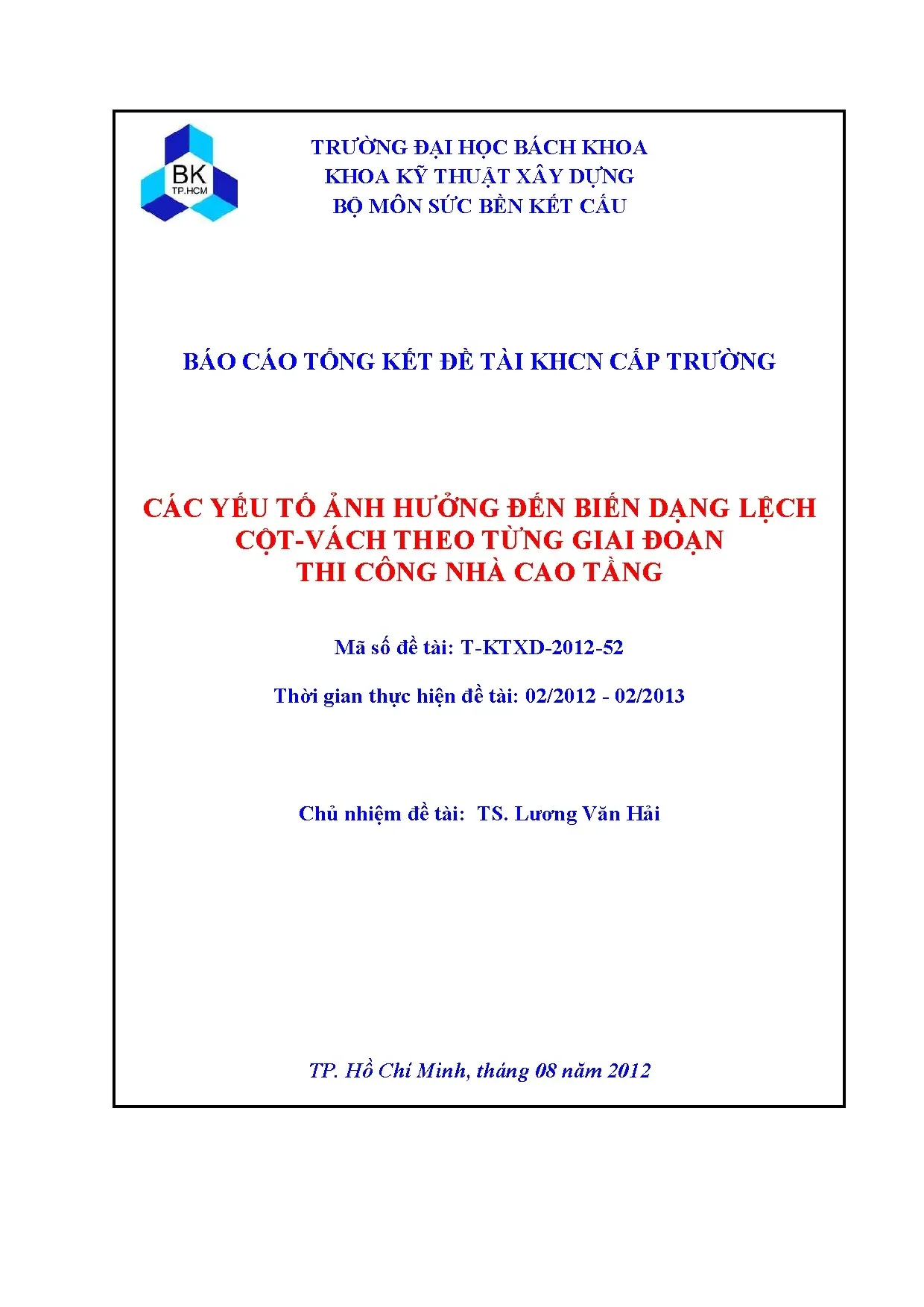

Nghiên Cứu Các Yếu Tố Ảnh Hưởng Đến Biến Dạng Lệch Cột - Vách Theo Giai Đoạn Thi Công Nhà Cao Tầng


Tóm tắt nghiên cứu

Hiện tượng co ngắn và biến dạng lệch (differential shortening) giữa cột và vách cứng theo phương đứng là một trong những thách thức kỹ thuật phức tạp nhất trong thiết kế và thi công nhà cao tầng. Đề tài nghiên cứu khoa học cấp trường mã số T-KTXD-2012-52 do TS. Lương Văn Hải làm chủ nhiệm (Bộ môn Sức bền Kết cấu, Khoa Kỹ thuật Xây dựng, Trường Đại học Bách Khoa – ĐHQG TP.HCM) thực hiện nhằm giải quyết câu hỏi: Làm thế nào để dự báo chính xác biến dạng đàn hồi và không đàn hồi (từ biến, co ngót) của cấu kiện chịu lực đứng qua từng giai đoạn thi công, chịu tác động đồng thời của tải trọng, nhiệt độ, độ ẩm và tiến độ thi công?

Nghiên cứu ứng dụng tiêu chuẩn quốc tế CEB-FIP90, phối hợp cùng thuật toán phân tích số trên Matlab và mô hình phần tử hữu hạn trên SAP2000 / ETABS để mô phỏng quá trình thi công tích lũy theo thời gian. Các phát hiện cốt lõi chỉ ra rằng biến dạng không đàn hồi chiếm tỷ trọng vượt trội so với biến dạng đàn hồi; nhiệt độ môi trường tăng từ $0^\circ\text{C}$ lên $40^\circ\text{C}$ làm gia tăng biến dạng co ngắn đến 49,5%; đồng thời độ chênh lệch co ngắn giữa cột và vách đạt cực đại ở khoảng 3/4 chiều cao công trình, phát sinh mô-men uốn phụ đáng kể trong các dầm nối (làm tăng lượng cốt thép yêu cầu lên tới 14%). Kết quả nghiên cứu cung cấp cơ sở định lượng quan trọng cho giải pháp bù biến dạng trong thi công thực tế.


Bối cảnh và tầm quan trọng

Thực trạng kỹ thuật và khoảng trống nghiên cứu

Trong xu thế đô thị hóa hiện đại, việc xây dựng các công trình cao tầng và siêu cao tầng là giải pháp tất yếu để tối ưu hóa quỹ đất. Kết cấu chịu lực chính theo phương thẳng đứng thường bao gồm hệ thống cột biên và hệ lõi vách cứng trung tâm. Do sự khác biệt lớn về diện tích tiết diện, hàm lượng cốt thép, tỷ số diện tích bề mặt/thể tích và mức độ ứng suất tác dụng, tốc độ co ngắn của cột và vách cứng diễn ra không đồng đều.

Hầu hết các quy trình thiết kế truyền thống tại Việt Nam trước đây (dựa trên tiêu chuẩn cũ) chủ yếu tập trung vào biến dạng đàn hồi tức thời, xem nhẹ hoặc bỏ qua tác động tích lũy dài hạn của từ biến (creep) và co ngót (shrinkage) của bê tông theo tiến độ thi công thực tế.

                                  TẢI TRỌNG + MÔI TRƯỜNG (RH, T°)
         CỘT BIÊN (COLUMN)                                           VÁCH LÕI (COREWALL)
   - Tiết diện nhỏ hơn, ứng suất lớn                           - Diện tích lớn, độ cứng cao
   - Tốc độ mất nước nhanh                                     - Tốc độ mất nước chậm
                                     BIẾN DẠNG CO NGẮN LỆCH
                                   (Differential Shortening)
              VÕNG DẦM NỐI                   XOẮN SÀN PHẲNG             LỆCH RAY THANG MÁY
         (Mô-men uốn phụ phát sinh)     (Hư hại tường ngăn, kính)    (Mất an toàn vận hành)

Hệ quả kỹ thuật và tính thời sự

Sự tích lũy biến dạng lệch cột - vách kéo theo hàng loạt hệ lụy nghiêm trọng:

  • Biến dạng hình học công trình: Gây mất độ phẳng sàn, xoắn vặn kết cấu tầng, nứt vỡ vách ngăn và nứt hệ mặt dựng kính (façade/cladding).
  • Phát sinh nội lực thứ cấp: Sinh ra mô-men uốn và lực cắt phụ rất lớn trong các dầm nối liên kết giữa cột và vách, đe dọa an toàn chịu lực của hệ khung.
  • Ảnh hưởng thiết bị cơ điện (MEP): Gây nghiêng lệch ray dẫn hướng thang máy cao tốc, biến dạng các đường ống kỹ thuật trục đứng.

Do đó, việc nghiên cứu định lượng các yếu tố ảnh hưởng đến biến dạng co ngắn theo chu kỳ thi công mang tính cấp thiết cao, đóng vai trò nền tảng để bảo đảm độ bền vững và hiệu quả kinh tế cho các dự án nhà cao tầng.


Phương pháp luận và cách tiếp cận (Methodology)

Nghiên cứu áp dụng quy trình tiếp cận đa diện, kết hợp chặt chẽ giữa lý thuyết cơ học vật liệu, phân tích số và mô phỏng kết cấu theo từng bước thi công (Staged Construction Analysis).

                      QUY TRÌNH PHƯƠNG PHÁP NGHIÊN CỨU
1. MÔ HÌNH VẬT LIỆU           2. PHÂN TÍCH THEO BƯỚC           3. ĐỐI CHỨNG & KIỂM CHỨNG
   (CEB-FIP90 Standard)          (Staged Construction)            (Multi-Standard & Case)
 - Cường độ fcm(t), Eci(t)     - Tầng 1 đến N (tích lũy)        - CEB-FIP90 vs ACI-209R
 - Co ngót εcs(t, ts)          - Tầng N+1 đến Mái (tiếp diễn)   - CEB-FIP90 vs Eurocode 2
 - Từ biến φ(t, t0)            - Lập trình số Matlab            - CEB-FIP90 vs Fintel-Ghosh
 - Tải nhiệt: θsT, θRH,T       - Mô hình PTHH SAP2000           - Asia Square Tower 1 (Singapore)

1. Cơ sở mô hình vật liệu tiêu chuẩn CEB-FIP90

Tiêu chuẩn CEB-FIP Model Code 1990 được lựa chọn làm nền tảng tính toán chính nhờ khả năng mô tả đầy đủ các hiện tượng phi tuyến theo thời gian:

  • Biến dạng đàn hồi: Xác định dựa trên sự phát triển của mô-đun đàn hồi $E_{ci}(t)$ theo tuổi bê tông.
  • Biến dạng co ngót: $\varepsilon_{cs}(t, t_s) = \varepsilon_{cso} \cdot \beta_s(t - t_s)$, phân tích chi tiết ảnh hưởng của cấp phối xi măng (hệ số $\beta_{sc}$), độ ẩm tương đối ($RH$), kích thước biểu kiến của cấu kiện $h = 2A_c/u$.
  • Biến dạng từ biến: $\varepsilon_{cc}(t, t_0) = \frac{\sigma_c(t_0)}{E_{ci}} \cdot \phi(t, t_0)$, với hệ số từ biến danh định $\phi_0$ phụ thuộc vào tuổi chịu tải $t_0$, cường độ chịu nén $f_{cm}$, độ ẩm và kích thước tiết diện.
  • Hiệu chỉnh yếu tố nhiệt độ: Tích hợp các hệ số giãn nở nhiệt, hệ số hiệu chỉnh tốc độ thủy hóa và hệ số từ biến nhiệt tạm thời $\Delta\phi_{T,trans}$.

2. Mô phỏng phân tích theo giai đoạn thi công (Staged Construction)

Công trình được mô hình hóa theo chu kỳ xây dựng thực tế từ dưới lên:

  • Giai đoạn thi công sàn tầng $N$: Tính toán biến dạng đàn hồi, co ngót và từ biến cộng dồn do tải trọng bản thân và tĩnh tải của các tầng $1 \rightarrow N$.
  • Giai đoạn sau khi hoàn thành tầng $N$: Tính toán biến dạng gia tăng do tải trọng các tầng trên ($N+1 \rightarrow \text{Mái}$) cùng với biến dạng co ngót và từ biến tiếp diễn theo thời gian vận hành.

3. Công cụ phân tích và đối chứng độ tin cậy

  • Chương trình tính toán số trên Matlab: Tự động hóa việc giải hệ phương trình tích phân từ biến theo thời gian thực cho từng cấu kiện cột, vách.
  • Phần tử hữu hạn (SAP2000 / ETABS): Phân tích phi tuyến hình học và phi tuyến vật liệu theo thời gian.
  • Kiểm chứng đa tiêu chuẩn: So sánh kết quả của CEB-FIP90 với các phương pháp và tiêu chuẩn khác: ACI-209R, Eurocode 2 (EC2), và phương pháp Fintel - Ghosh (1996).
  • Kiểm chứng trên công trình thực tế: Áp dụng phân tích trên công trình tháp Asia Square Tower 1 (cao 204,9m, 43 tầng, Singapore) và hàng loạt mô hình 10 - 80 tầng.

Các phát hiện chính của nghiên cứu

Yếu tố khảo sát Mức biến đổi tham số Tác động định lượng đến biến dạng co ngắn
Nhiệt độ môi trường $0^\circ\text{C} \rightarrow 40^\circ\text{C}$ Biến dạng co ngắn tăng trung bình 49,5% (do gia tốc bốc hơi nước và phản ứng thủy hóa).
Độ ẩm tương đối ($RH$) $50% \rightarrow 90%$ Biến dạng giảm khoảng 20,6% – 35% (hạn chế đáng kể co ngót do khô và từ biến).
Chu kỳ thi công $7 \text{ ngày} \rightarrow 21 \text{ ngày/sàn}$ Biến dạng cột tầng mái giảm từ 60,95 mm xuống 30,74 mm (giảm 49,57%).
Mô-men uốn dầm nối Lệch co ngắn $\approx 5,58 \text{ mm}$ Mô-men phát sinh cực đại 168 Tm, làm lượng cốt thép dầm tăng thêm 14%.
    PHÂN BỐ BIẾN DẠNG LỆCH THEO CHIỀU CAO TÒA NHÀ

1. Biến dạng không đàn hồi áp đảo hoàn toàn biến dạng đàn hồi

Kết quả khảo sát trên mô hình kết cấu bê tông cốt thép 70 tầng và kết cấu liên hợp thép - bê tông 80 tầng cho thấy: Ở điều kiện độ ẩm trung bình ($RH = 50%$), tổng biến dạng không đàn hồi (từ biến + co ngót) lớn hơn gấp 1,5 đến 2 lần so với biến dạng đàn hồi đơn thuần. Việc chỉ tính toán biến dạng đàn hồi sẽ dẫn đến sai số thiết kế từ 50% đến 65%.

2. Nhiệt độ môi trường khuếch đại mạnh mẽ hiện tượng co ngắn

Khi khảo sát dải nhiệt độ từ $0^\circ\text{C}$ đến $40^\circ\text{C}$ theo tiêu chuẩn CEB-FIP90:

  • Biến dạng tổng của cột ở nhiệt độ $40^\circ\text{C}$ cao hơn xấp xỉ 49,5% so với khi không xét nhiệt độ ($0^\circ\text{C}$).
  • Nguyên nhân vật lý: Nhiệt độ cao làm tăng tốc độ thoát ẩm của khối bê tông, kích hoạt phản ứng thủy hóa nhanh hơn ở giai đoạn đầu nhưng làm gia tăng độ rỗng mao dẫn dài hạn, dẫn đến co ngót và từ biến phát triển mạnh.

3. Độ ẩm tương đối giúp kìm hãm biến dạng từ biến và co ngót

Khi độ ẩm môi trường tăng từ $50%$ lên $90%$, lượng biến dạng co ngắn tổng của cả cột và vách đều giảm đều đặn từ 20% đến 35%. Môi trường bão hòa ẩm giúp bảo toàn lượng nước nội tại trong cấu trúc gel C-S-H, giảm thiểu co ngót khô.

4. Tốc độ thi công đóng vai trò then chốt trong kiểm soát biến dạng

Nghiên cứu so sánh 3 chu kỳ thi công sàn: 7 ngày/sàn, 14 ngày/sàn và 21 ngày/sàn:

  • Với chu kỳ 7 ngày/sàn, bê tông chịu tải khi còn non tuổi ($t_0$ nhỏ), khiến biến dạng từ biến sau khi hoàn thiện sàn đạt giá trị lớn nhất.
  • Khi kéo dài chu kỳ thi công lên 21 ngày/sàn, phần lớn biến dạng co ngót và từ biến ban đầu đã xảy ra trước khi sàn tầng trên được đổ, giúp giảm biến dạng tổng sau thi công tại tầng mái tới 49,57% (từ 60,95 mm xuống 30,74 mm theo CEB-FIP90).

5. Vị trí biến dạng lệch nguy hiểm nhất và tác động kinh tế đến kết cấu dầm

  • Nghiên cứu trên chuỗi công trình từ 10 đến 40 tầng chỉ ra rằng: Chênh lệch co ngắn giữa cột và vách lớn nhất không nằm ở đỉnh mái mà tập trung ở khoảng 3/4 chiều cao tòa nhà.
  • Sự lệch cao độ này gây ra chuyển vị cưỡng bức ở hai đầu dầm liên kết, tạo ra mô-men phụ trợ lên tới 168 Tm. Trong một công trình 80 tầng với hàng trăm cấu kiện dầm nối, mô-men phụ này làm gia tăng lượng cốt thép tiêu thụ trong dầm thêm 14%, làm tăng đáng kể tổng mức đầu tư nếu không có biện pháp bù cao độ hợp lý trong ván khuôn.

6. Quy luật suy giảm biến dạng theo thời gian

Tốc độ phát triển biến dạng diễn ra rất nhanh trong giai đoạn đầu:

  • Sau 3 tháng thi công, tốc độ biến dạng co ngắn giảm khoảng 55%.
  • Sau 6 tháng, tốc độ biến dạng giảm tới 75%.

Đóng góp khoa học và giá trị ứng dụng

                            GIÁ TRỊ VÀ ĐÓNG GÓP CỦA ĐỀ TÀI
   VỀ LÝ THUYẾT                      VỀ THỰC TIỄN                      VỀ TIÊU CHUẨN
- Thiết lập mô hình toán       - Xác định lượng bù biến dạng       - Cung cấp cơ sở khoa học
  tính biến dạng phi tuyến       (Pre-cambering) cho ván khuôn.      hoàn thiện tiêu chuẩn
  theo thời gian thực.         - Tối ưu hóa cốt thép dầm nối,        thiết kế nhà cao tầng
- So sánh định lượng giữa        giảm 14% chi phí thép dầm.          Việt Nam (vốn còn thiếu
  CEB-FIP90, ACI, EC2.         - Bảo đảm vận hành thang máy.         quy định co ngắn cột).

1. Đóng góp về mặt học thuật và lý thuyết

  • Xây dựng hệ thống công thức giải tích hoàn chỉnh dựa trên CEB-FIP90, tích hợp đồng thời 4 biến số phức tạp: thời gian tuổi bê tông, tác động nhiệt độ, độ ẩm tương đối và tải trọng từng tầng.
  • Cung cấp bức tranh so sánh đối chuẩn (benchmark) chi tiết giữa CEB-FIP90 với ACI-209R (sai số ~10,6%), Eurocode 2 (sai số ~25%) và Fintel-Ghosh (sai số ~5,6%), chứng minh tính tương thích và tiện lợi vượt trội của CEB-FIP90 khi ứng dụng trên các phần mềm phần tử hữu hạn hiện đại.

2. Giá trị ứng dụng thực tiễn trong kỹ thuật xây dựng

  • Giải pháp bù trừ chiều dài cấu kiện (Column Shortening Compensation): Đưa ra dữ liệu định lượng chính xác để các kỹ sư thiết kế và nhà thầu lập bảng hiệu chỉnh cao độ ván khuôn (pre-cambering) trong quá trình đổ bê tông từng tầng, triệt tiêu độ chênh lệch cao độ khi công trình đi vào vận hành.
  • Tối ưu hóa thiết kế kết cấu dầm: Kiểm soát và triệt tiêu mô-men uốn phát sinh, giúp tiết kiệm hàng trăm tấn thép xây dựng trên quy mô toàn bộ dự án.
  • Đảm bảo an toàn vận hành hệ thống cơ điện và hoàn thiện: Ngăn ngừa hiện tượng kẹt thang máy tốc độ cao, nứt vỡ hệ kính mặt dựng bao che và rò rỉ hệ thống đường ống trục đứng.

3. Kiến nghị chính sách và tiêu chuẩn ngành

Nghiên cứu là tài liệu tham khảo giá trị cho các hội đồng biên soạn tiêu chuẩn xây dựng Việt Nam, thúc đẩy việc bổ sung các chỉ dẫn thiết kế chi tiết về co ngót, từ biến và phân tích giai đoạn thi công cho các công trình cao tầng và siêu cao tầng tại Việt Nam.


Đối tượng quan tâm và giá trị mang lại

                             ĐỐI TƯỢNG HƯỞNG LỢI CHÍNH
KỸ SƯ KẾT CẤU          NHÀ THẦU THI CÔNG         CHỦ ĐẦU TƯ / TƯ VẤN    CƠ SỞ NGHIÊN CỨU
- Tính toán chính      - Lập bảng bù ván         - Tiết kiệm 14% thép   - Tài liệu giảng dạy
  xác nội lực dầm.       khuôn (Camber).           dầm liên kết.          Sức bền & Kết cấu.
- Áp dụng CEB-FIP90    - Chọn chu kỳ tháo dỡ     - Giảm thiểu rủi ro    - Phát triển mô hình
  vào Etabs/Sap2000.     cốp pha hợp lý.           nứt vỡ, kẹt thang máy. toán học mới.
  • Kỹ sư thiết kế kết cấu: Nắm vững quy trình mô hình hóa giai đoạn thi công trên SAP2000/ETABS kết hợp tiêu chuẩn CEB-FIP90; tính toán chính xác lượng mô-men phụ phát sinh để bố trí thép tối ưu.
  • Chỉ huy trưởng, kỹ sư thi công và quản lý dự án: Xác định chu kỳ thi công tối ưu (cân đối giữa tiến độ và chất lượng bê tông); thiết lập quy trình trắc đạc và bù cao độ cột - vách chuẩn xác theo từng tầng.
  • Chủ đầu tư và đơn vị tư vấn giám sát: Giảm thiểu rủi ro pháp lý và chi phí sửa chữa bảo trì liên quan đến hiện tượng nứt sàn, nứt tường bao che và hư hại hệ thống thang máy; tối ưu hóa chi phí đầu tư kết cấu.
  • Giảng viên, nghiên cứu sinh và sinh viên ngành Xây dựng: Nguồn tài liệu học thuật chuyên sâu về ứng xử phi tuyến thời gian của bê tông cốt thép trong kết cấu nhà nhiều tầng.

Câu hỏi thường gặp (FAQ)

1. Phát hiện quan trọng và có giá trị thực tiễn nhất của đề tài là gì?

Phát hiện quan trọng nhất là chênh lệch biến dạng co ngắn cực đại giữa cột và vách tập trung tại khoảng 3/4 chiều cao tòa nhà, làm phát sinh mô-men uốn phụ rất lớn trong dầm liên kết (lên tới 168 Tm), khiến hàm lượng cốt thép dầm phải tăng thêm đến 14%. Nếu áp dụng phương pháp bù biến dạng đúng thời điểm, kỹ sư có thể triệt tiêu nội lực phụ này và tiết kiệm đáng kể chi phí vật liệu.

2. Phương pháp nghiên cứu trong đề tài có điểm gì đặc biệt so với cách tính truyền thống?

Khác với phương pháp truyền thống chỉ xét biến dạng đàn hồi trên mô hình tĩnh một giai đoạn, đề tài sử dụng phương pháp phân tích theo giai đoạn thi công (Staged Construction Analysis) kết hợp tiêu chuẩn CEB-FIP90. Phương pháp này tích hợp toàn diện sự phát triển cường độ bê tông theo thời gian, tính phi tuyến của co ngót, từ biến và ảnh hưởng trực tiếp của nhiệt độ, độ ẩm môi trường.

3. Kết quả nghiên cứu có thể khái quát hóa (generalize) cho các dạng công trình khác không?

Có. Quy trình tính toán và các thuật toán số trong đề tài hoàn toàn có thể áp dụng rộng rãi cho:

  • Mọi công trình nhà cao tầng bê tông cốt thép toàn khối.
  • Nhà cao tầng sử dụng kết cấu liên hợp thép - bê tông (Composite Structures).
  • Các kết cấu khẩu độ lớn có xét đến trình tự lắp dựng và đổ bê tông từng phân đoạn (như cầu đúc hẫng, sàn chuyển transfer plate).

4. Hướng phát triển tiếp theo của nghiên cứu này là gì?

Các hướng nghiên cứu mở rộng cần thực hiện gồm:

  • Mở rộng phân tích biến dạng lệch dưới tác động đồng thời của tải trọng động (gió động, động đất).
  • Nghiên cứu ứng xử co ngắn trên các loại vật liệu mới như bê tông cường độ siêu cao (UHPC), bê tông tự lèn (SCC), hoặc bê tông tro bay thân thiện môi trường.
  • Ứng dụng công nghệ cảm biến sợi quang (Fiber Optic Sensors) và hệ thống quan trắc sức khỏe công trình (SHM) theo thời gian thực để đối chứng số liệu đo đạc thực tế với mô hình lý thuyết.

5. Trong thi công thực tế, kỹ sư áp dụng kết quả nghiên cứu này như thế nào?

Kỹ sư sử dụng kết quả dự báo biến dạng co ngắn để:

  1. Lập bảng bù cao độ ván khuôn (Pre-camber chart) cho từng cột và vách tại mỗi tầng thi công.
  2. Điều chỉnh cao độ gá đặt của hệ ray thang máy và các mối nối ống kỹ thuật đứng (mối nối co giãn - expansion joints).
  3. Lựa chọn tiến độ tháo cốp pha và thời điểm thi công hệ tường bao che, vách ngăn hợp lý (tối thiểu sau 3 - 6 tháng khi tốc độ biến dạng đã suy giảm trên 55% - 75%).

Kết luận

Báo cáo nghiên cứu khoa học của nhóm tác giả tại Trường Đại học Bách Khoa – ĐHQG TP.HCM đã giải quyết thấu đáo và toàn diện bài toán biến dạng lệch cột - vách trong thi công nhà cao tầng. Bằng việc làm sáng tỏ cơ chế tác động của nhiệt độ, độ ẩm, tốc độ thi công và tiêu chuẩn hóa quy trình phân tích theo CEB-FIP90, nghiên cứu đã tạo ra cầu nối vững chắc giữa lý thuyết cơ học kết cấu tiên tiến và thực tiễn xây dựng công trình.

Việc ứng dụng các giải pháp tính toán và bù biến dạng từ đề tài không chỉ đảm bảo tối đa an toàn chịu lực, nâng cao chất lượng thẩm mỹ và công năng công trình, mà còn mang lại hiệu quả kinh tế rõ rệt thông qua việc tối ưu hóa vật liệu kết cấu. Các đơn vị tư vấn thiết kế và nhà thầu xây dựng nhà cao tầng cần sớm áp dụng quy trình phân tích này vào thực tiễn dự án nhằm nâng cao năng lực kỹ thuật và chất lượng xây dựng.
